亲爱的业主:
见字如面,展信安好!
立秋已过,暑意未减,万物依旧繁茂生长,城市依然洋溢着似火的热情,关于家的幸福憧憬,都在如火如荼的建设中舒展新颜。大唐世家以真情为笔,书一笺家音,递呈八月较新工程进度,与您共同分享“家速度”,为您带去生活的喜悦。
岳阳大唐世家
2021年8月
一期工程进度播报
一期1栋
1#栋主体结构全部完成。砌体完成;二次结构完成。屋面防水卷材完成,内墙抹灰完成,外墙抹灰2~27层完成。内保温2~27层完成。卫生间地面2~27层完成。外架拆除完成,公区精装完成30%,外墙涂料完成40%。
一期2栋
2#栋主体结构全部完成。砌体完成;二次结构完成。屋面防水卷材完成,内墙抹灰完成,外墙抹灰2~27层完成。内保温2~27层完成。卫生间地面2~27层完成。外架拆除完成,公区精装完成50%,外墙涂料未完成。
一期3栋
3#栋主体结构全部完成。砌体完成;二次结构完成。屋面防水卷材完成,内墙抹灰完成,外墙抹灰2~27层完成。内保温2~27层完成。卫生间地面2~27层完成。外架拆除完成,地面保温完成50%,外墙涂料未完成。
一期4栋
4#栋主体结构全部完成。砌体完成;二次结构完成。屋面防水卷材完成,内墙抹灰完成,外墙抹灰2~27层完成。内保温2~27层完成。卫生间地面2~27层完成。外架拆除完成,地面保温完成,公区精装完成80%,门窗完成50%,外墙涂料完成70%。
一期5栋
5#栋主体结构全部完成。砌体完成;二次结构完成。屋面防水卷材完成,内墙抹灰完成,外墙抹灰2~27层完成。内保温2~27层完成。卫生间地面2~27层完成。外架拆除完成,地面保温完成,公区精装完成80%,门窗完成90%,涂料完成90%。

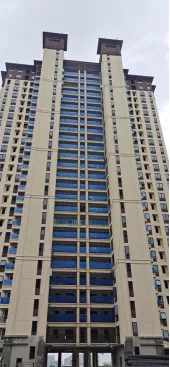

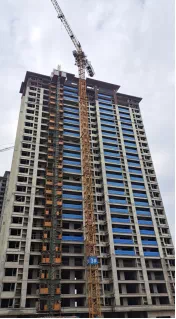

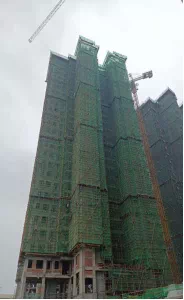

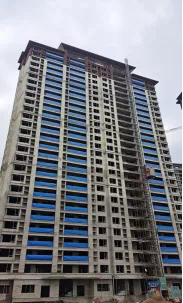

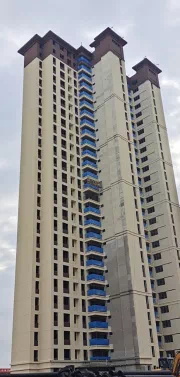

⊙ 工地实拍图
二期工程进度播报
二期2栋
主体封顶,内外墙抹灰完成85%,外架拆除完成,栏杆安装完成85%,外墙腻子施工完成80%。
二期3栋
主体封顶,砌体完成,内外墙抹灰完成85%,外墙腻子完成35%,窗框安装完成45%。
二期4栋
主体封顶,砌体完成85%。
二期5栋
主体封顶,砌体完成85%,内外墙抹灰完成30%。
二期6栋
主体封顶,内外墙抹灰完成45%,外墙腻子完成15%。
二期8栋
主体完成至20层
二期9栋
主体完成至12层
