岳阳恒大·华府较新工程进度播报(下篇)
扫描到手机,新闻随时看
扫一扫,用手机看文章
更加方便分享给朋友
2022
施工进度报告
下篇
汇报人:岳阳恒大·华府
从蓝图到现实,我们的家园正在一砖一瓦中拔地而起,这背后是一点一滴的辛苦耕耘,也是广大业主朝朝暮暮的美好期盼,较新的工程进度如期奉上,让我们一起见证家的蜕变,与您共盼美好生活。
进度播报
Work completion

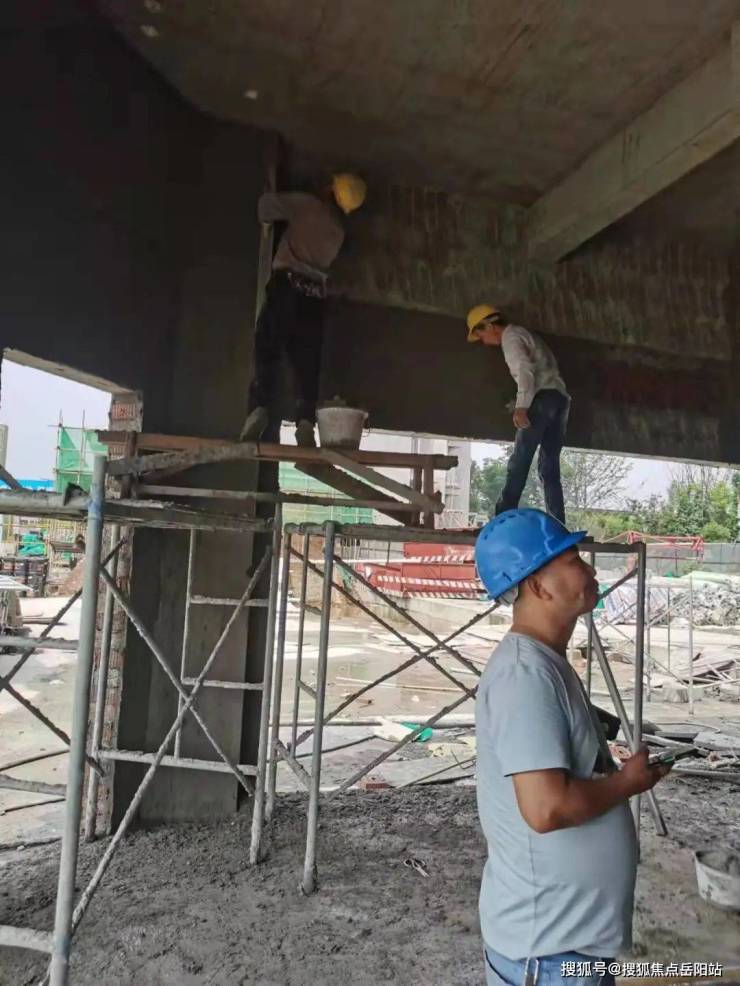

内墙面施工
8#-14#施工进度<<<<
8#栋外架拆除完成,内墙打点拉毛完成,水电线管安装整改中,铝合金窗框安装完成;
9#地下室抹灰施工完成,外墙涂料施工完成70%,玻璃安装完成65%,铝合金外框安装基本完成,阳台栏杆安装完成;
10#地下室砌体施工完成,抹灰完成,外墙涂料施工完成65%,户内卫生防水完成。铝合金外框安装基本完成,阳台栏杆安装完成;
12#栋内抹灰完成,室内清理中,地下室砌体抹灰施工,铝合金外框安装基本完成;
13#地下室砌体施工完成,抹灰完成,涂料施工完成60%,铝合金外框安装基本完成;
14#栋室内清理,地下室抹灰完成,铝合金外框安装基本完成。
内墙面施工
内墙面施工
屋顶施工
结束语
时光轻履,岁月更迭
万物在山河的润泽下迸发新生的美好
岳阳恒大·华府正在发生日新月异的变化
美好正临,与你静待家期
