亲爱的家人们:
夏日渐浓,枝林渐茂。时光向前,脚步从未停歇,岳阳大唐世家对美好生活打造的步履也从未止步。于岁月中沉淀,于时光中打磨,所有关于幸福的憧憬,都在厚积薄发,蓬勃生长。季节流转间,家也有了新的模样。5月工程进度呈上,邀您一起共鉴家音。
岳阳大唐世家
01一期工程进度

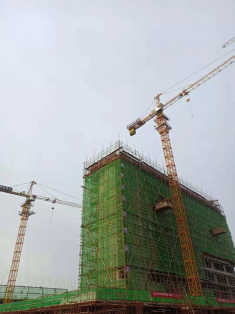

1栋
主体结构全部完成。砌体完成;二次结构完成。屋面防水卷材完成100%。内墙抹灰:1~屋面层完成。外墙抹灰2~27层完成。内保温2~27层完成。卫生间地面2~27层完成。外架拆除5层~屋面层。
2栋
主体完成。天沟、机房顶、梯顶屋面防水完成。二~屋面层砌体完成。二次结构浇筑:二~屋面层完成。内墙抹灰:2-4、6~10、12~16、18~22、24~屋面层完成。内保温6层~27层。外墙抹灰完成6~屋面层,卫生间沉箱找平层2~27层完成。商铺回填土完成。1-4层南面外架搭设完成,外架拆除11~27层完成。
3栋
主体完成。天沟、机房顶、梯顶屋面防水完成。二~屋面层砌体完成。二次结构浇筑:2~27层完成。内墙抹灰:2~屋面层完成。外墙抹灰:5~屋面层完成。墙面保温20-27层完成,商铺回填土完成。卫生间沉箱找平层27~2层,1-4层南面外架搭设完成,外架拆除13-27层完成。
4栋
主体完成。屋面工程完成。砌体工程完成。二次结构工程完成。外墙抹灰工程完成。内墙抹灰完成。外架拆除完成,保温样板层完成。墙面保温完成,卫生间沉箱找平层完成,楼梯踏步完成50%。
5栋
主体完成。屋面工程完成。砌体工程完成。二次结构工程完成。外墙抹灰工程完成。内墙抹灰完成。墙面保温完成。外架拆除完成。卫生间沉箱找平层完成。楼梯踏步完成。阳台栏杆安装完成,公区瓷砖27-23层完成。
新墙河工程
新墙河路主路碎石层完成,水稳基层完成50%;绿磐护坡完成50%;景观平台基础地板完成,顶板支模完成。
02二期工程进度

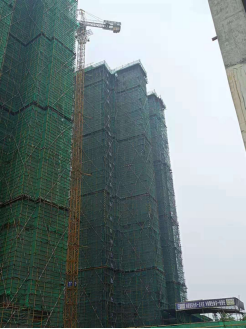

2栋
主体封顶,内抹灰21层~25层已抹完,3层~14层抹完了。外抹灰:屋面~18层已完成。
3栋
主体已封顶,砌砖2~23层已完成。
4栋
主体完成至25成,砌体3~5层。
5栋
主体已封顶,砌体已完成第3层。
6栋
主体封顶,砌体2层~25层已完成。
8栋
主体10层底板模板安装完成
9栋
主体2层底板模板安装完成
