金茂•洞庭生态创新城 | 八月家书,邀您美好赏鉴!
扫描到手机,新闻随时看
扫一扫,用手机看文章
更加方便分享给朋友
岁月更迭,美好如一时光踏着轻盈的脚步不舍昼夜
万物葱郁,山河静好一砖一瓦正构筑着家园的美好形态
金茂·洞庭生态创新城不负每一份信任与期待为您奉上8月家书邀您鉴悦家的成长,一览未来家的
美好进程

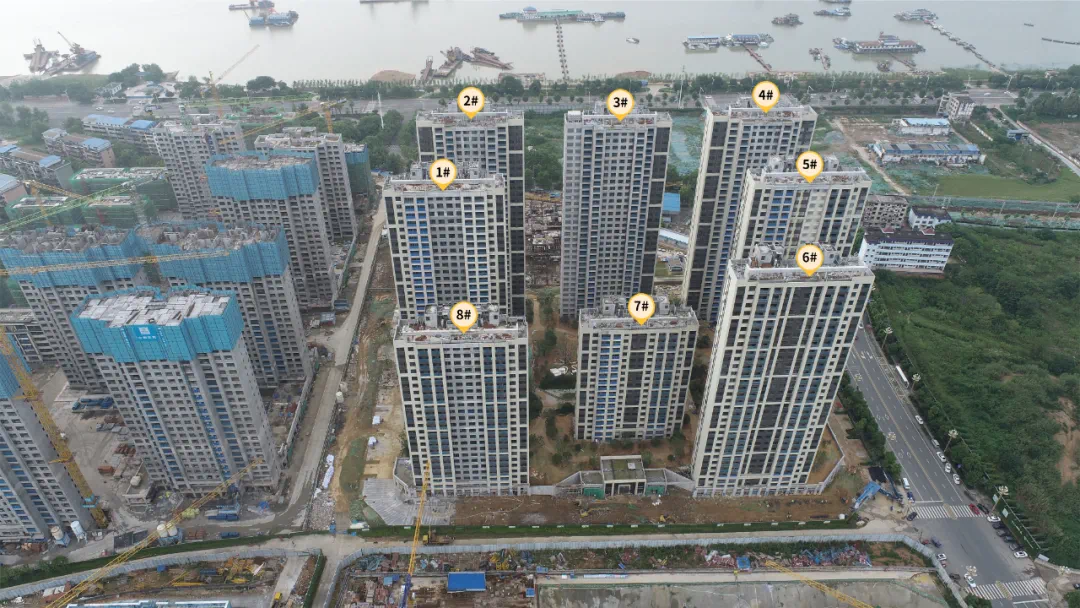

岳土网挂(2019)03号地块
▼
(现场进度为截止至2021年8月26日的实时进度)

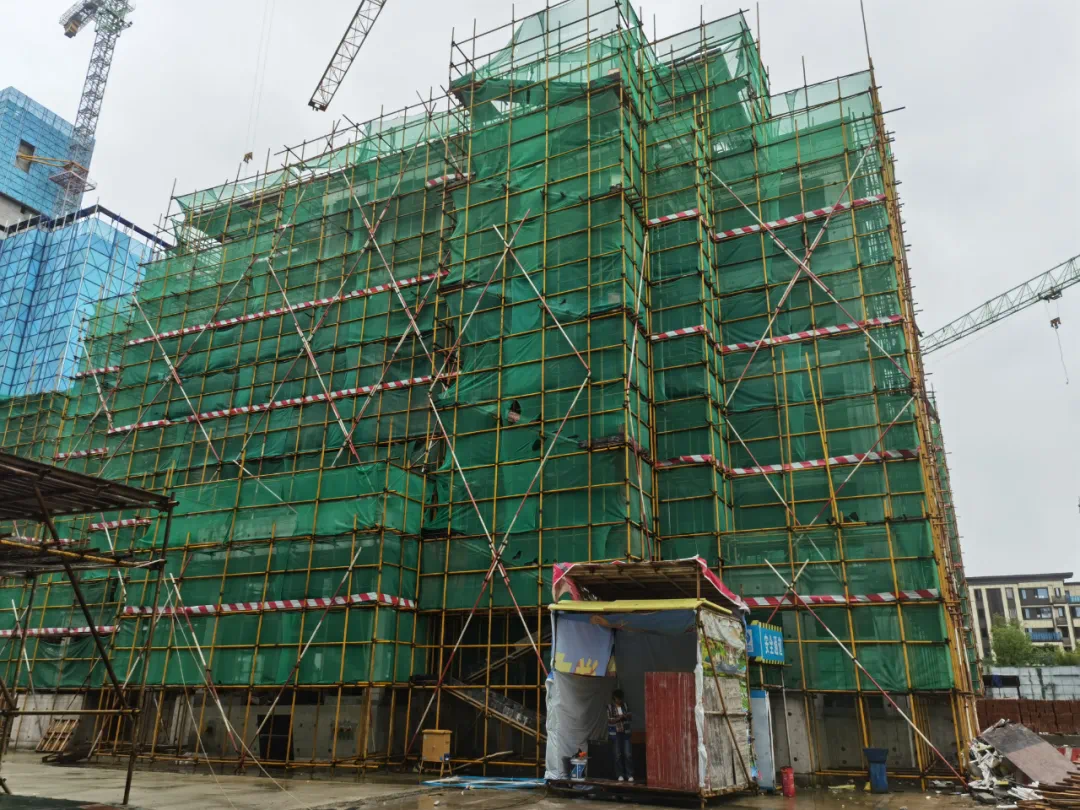

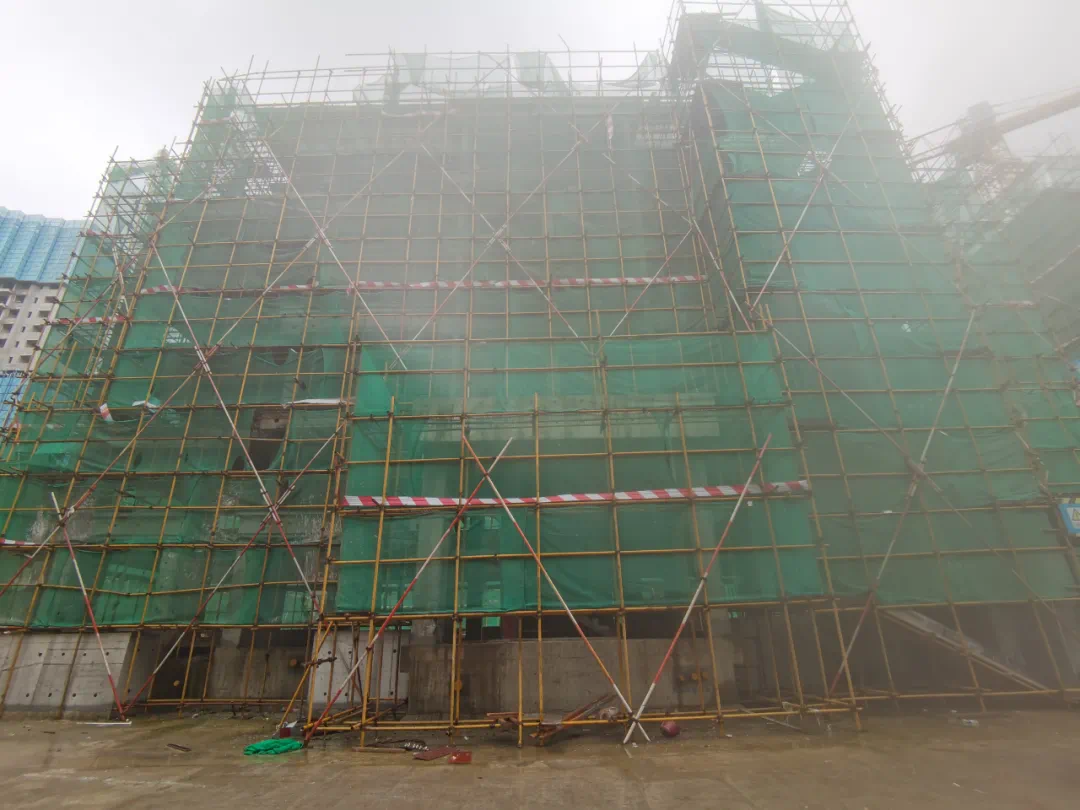

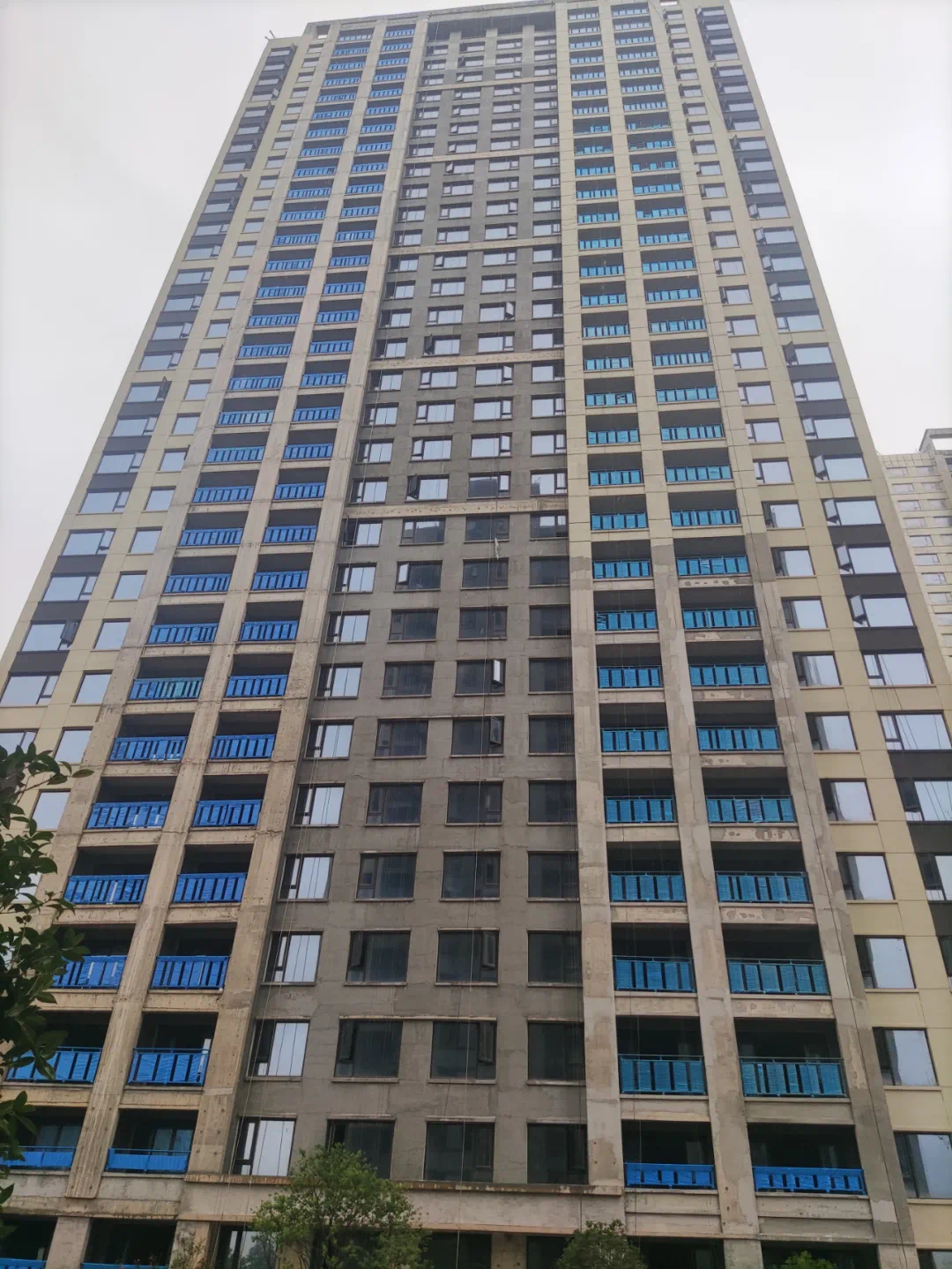

1#楼:室内抹灰、强电施工完成并送电;电梯投入使用,外保温施工完成,外墙涂料完成65%
2#楼:室内抹灰、强电施工完成并送电;电梯投入使用,外保温施工完成,外墙涂料完成65%

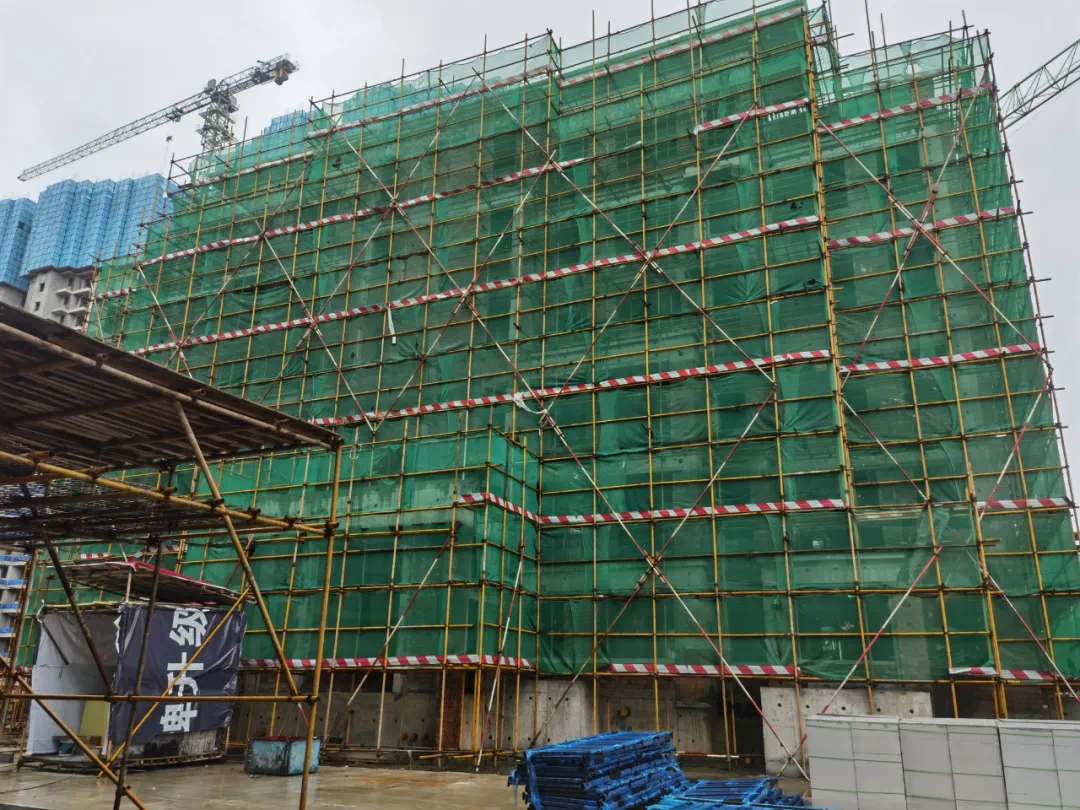

3#楼:室内抹灰、强电施工完成并送电,电梯投入使用,外保温施工完成90%,外墙涂料完成50%
4#楼:室内抹灰、强电施工完成并送电,电梯投入使用,外保温施工完成90%,外墙涂料完成55%
5#楼:室内抹灰、强电施工完成并送电,电梯投入使用,厨卫找平完成,外保温完成95%,外墙涂料完成65%
6#楼:栋室内抹灰、强电施工完成并送电,厨卫找平完成,电梯投入使用,外保温完成95%,外墙涂料完成80%
7#楼:室内抹灰、强电施工完成并送电,电梯投入使用,外墙涂料完成90%
8#楼:室内抹灰、强电施工完成并送电,电梯投入使用,外墙涂料完成95%

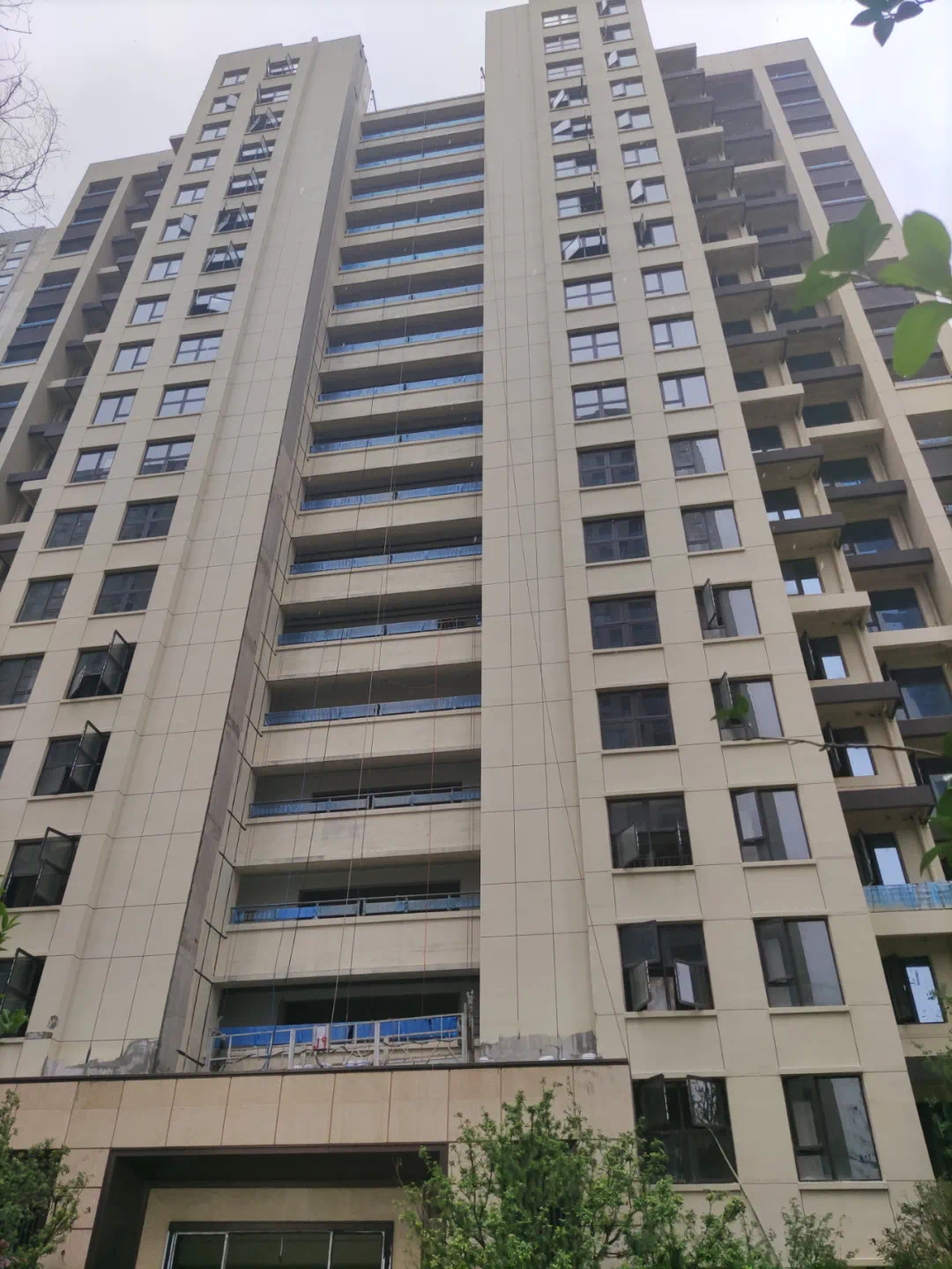

岳土网挂(2019)02地块
▼
(现场进度为截止至2021年8月26日的实时进度)

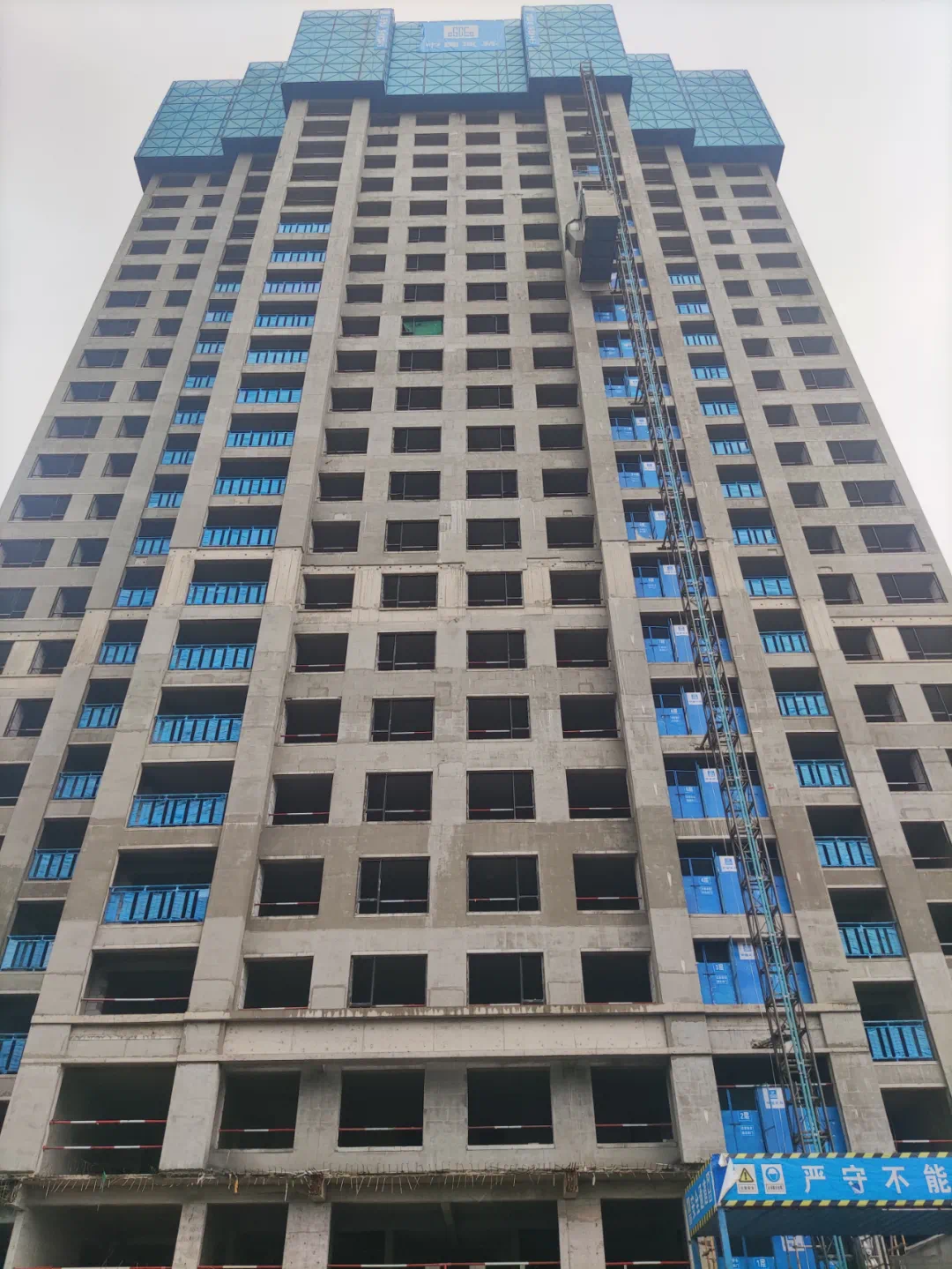

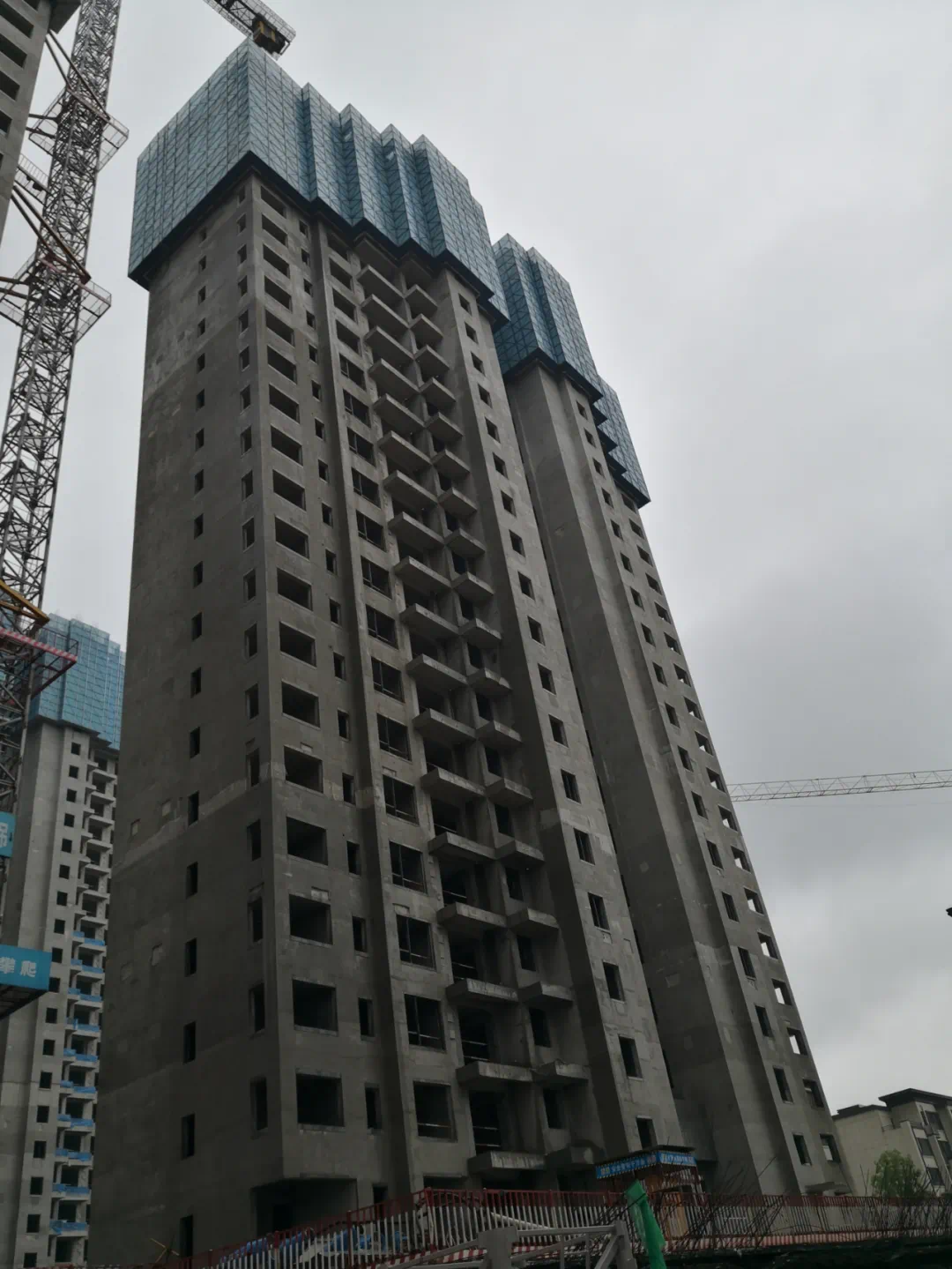

9#栋:25层顶叠合板吊装完成70%
10#栋:25层墙柱钢筋绑扎
11#栋:23层铝膜安装完成50%
12#栋:9层顶梁板机电预埋完成
13#栋:主体完成
14#栋:女儿墙浇筑完成
15#栋:9层墙柱模板安装完成60%
16#栋:主体完成
17#栋:23层顶面筋及吊模完成
18#栋:23层墙柱钢筋安装完成

19#栋:外墙涂料完成
20#栋:外墙涂料腻子完成
21#栋:外保温完成
22#栋:6层抹灰完成70%
23#栋:外墙保温完成
24#栋:外墙保温完成
25#栋:首层砌筑完成10%
26#栋:主体结构封顶
27#栋:主体结构封顶
28#栋:甩浆完成
29#栋:外墙涂料完成
30#栋:外墙涂料完成
八月秋风送爽欢乐与热爱在此蔓延浪漫的七夕踏着星辰大海深情款款在这浪漫的季节每一天都不负期待
声明:本文由入驻焦点开放平台的作者撰写,除焦点官方账号外,观点仅代表作者本人,不代表焦点立场。
