岳土网挂(2019)03号地块
现场进度为截止至9月27日的实时进度

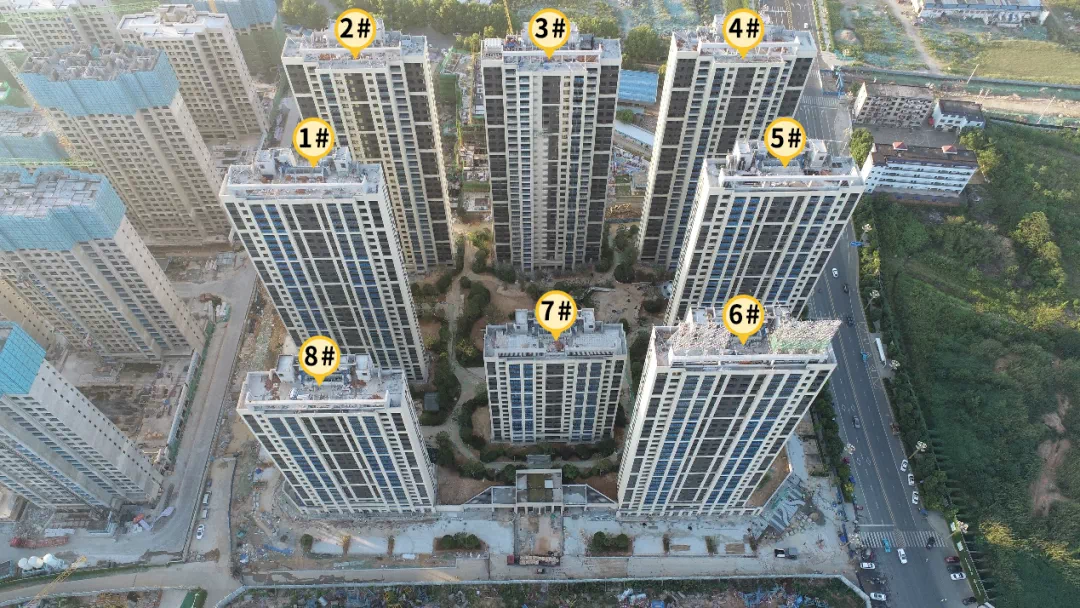

1#栋:室内抹灰、强电施工完成并送电;电梯投入使用,外保温施工完成,外墙涂料完成80%
2#栋:室内抹灰、强电施工完成并送电;电梯投入使用,外保温施工完成,外墙涂料完成70%
3#栋:室内抹灰、强电施工完成并送电,电梯投入使用,外保温施工已完成,外墙涂料完成60%
4#栋:室内抹灰、强电施工完成并送电,电梯投入使用,外保温施工已完成,外墙涂料完成70%

5#栋:室内抹灰、强电施工完成并送电,电梯投入使用,厨卫找平完成,外保温施工已完成,外墙涂料完成85%
6#栋:室内抹灰、强电施工完成并送电,厨卫找平完成,电梯投入使用,外保温施工已完成,外墙涂料完成85%

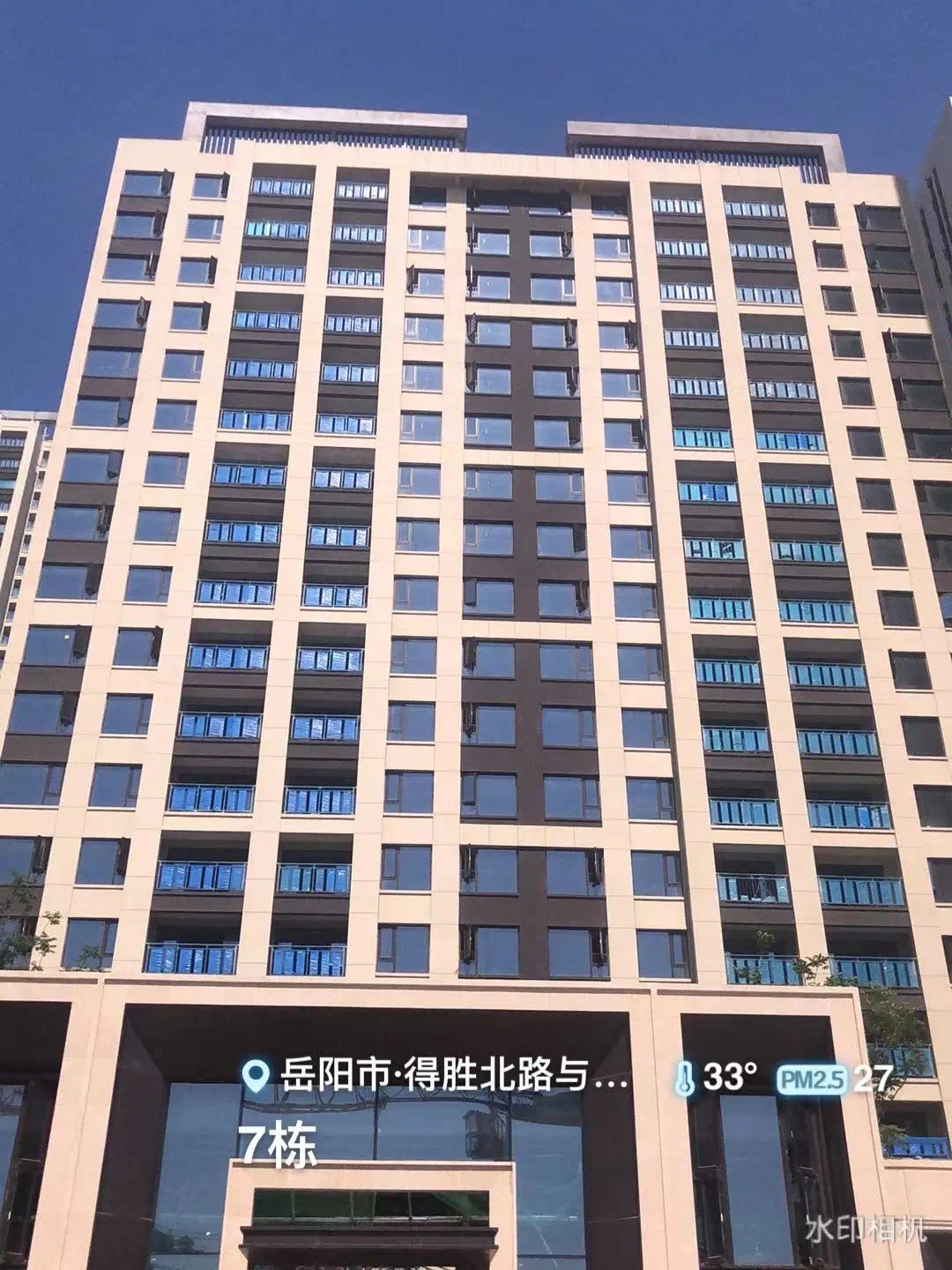

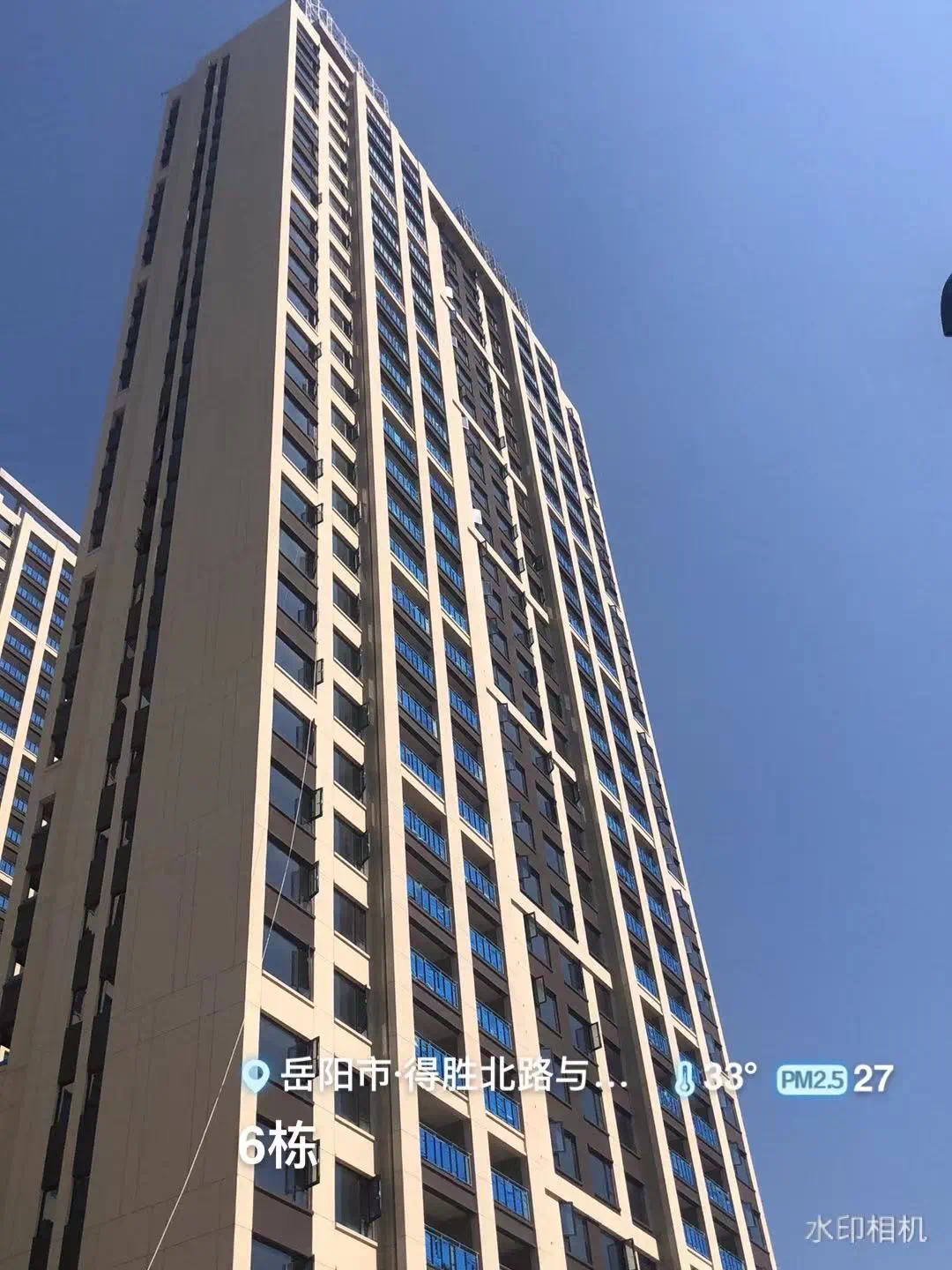

7#栋:室内抹灰、强电施工完成并送电,电梯投入使用,外保温施工已完成,外墙涂料完成95%

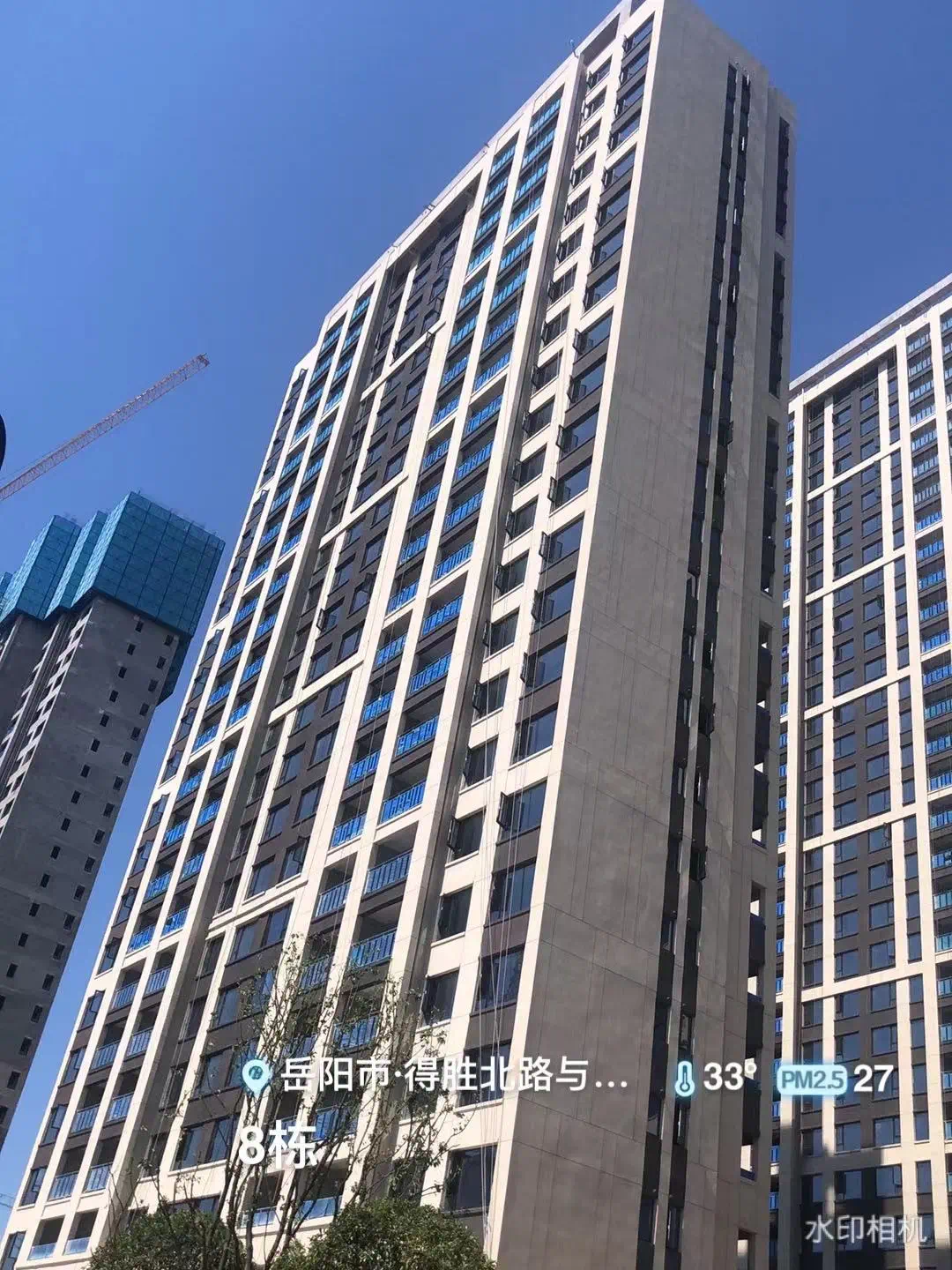

8#栋:室内抹灰、强电施工完成并送电,电梯投入使用,外保温施工已完成,外墙涂料完成95%
岳土网挂(2019)02号地块
现场进度为截止至9月27日的实时进度

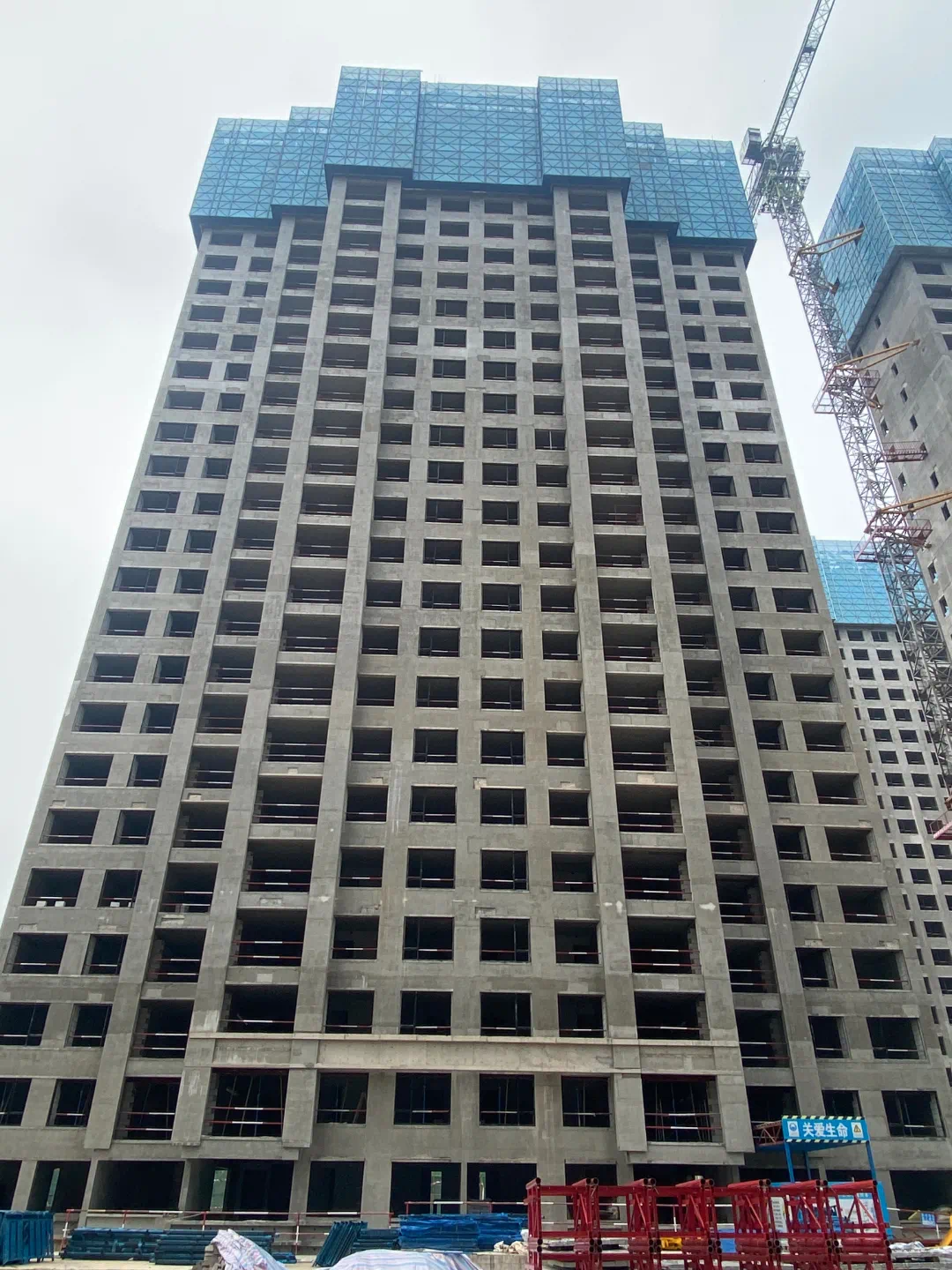

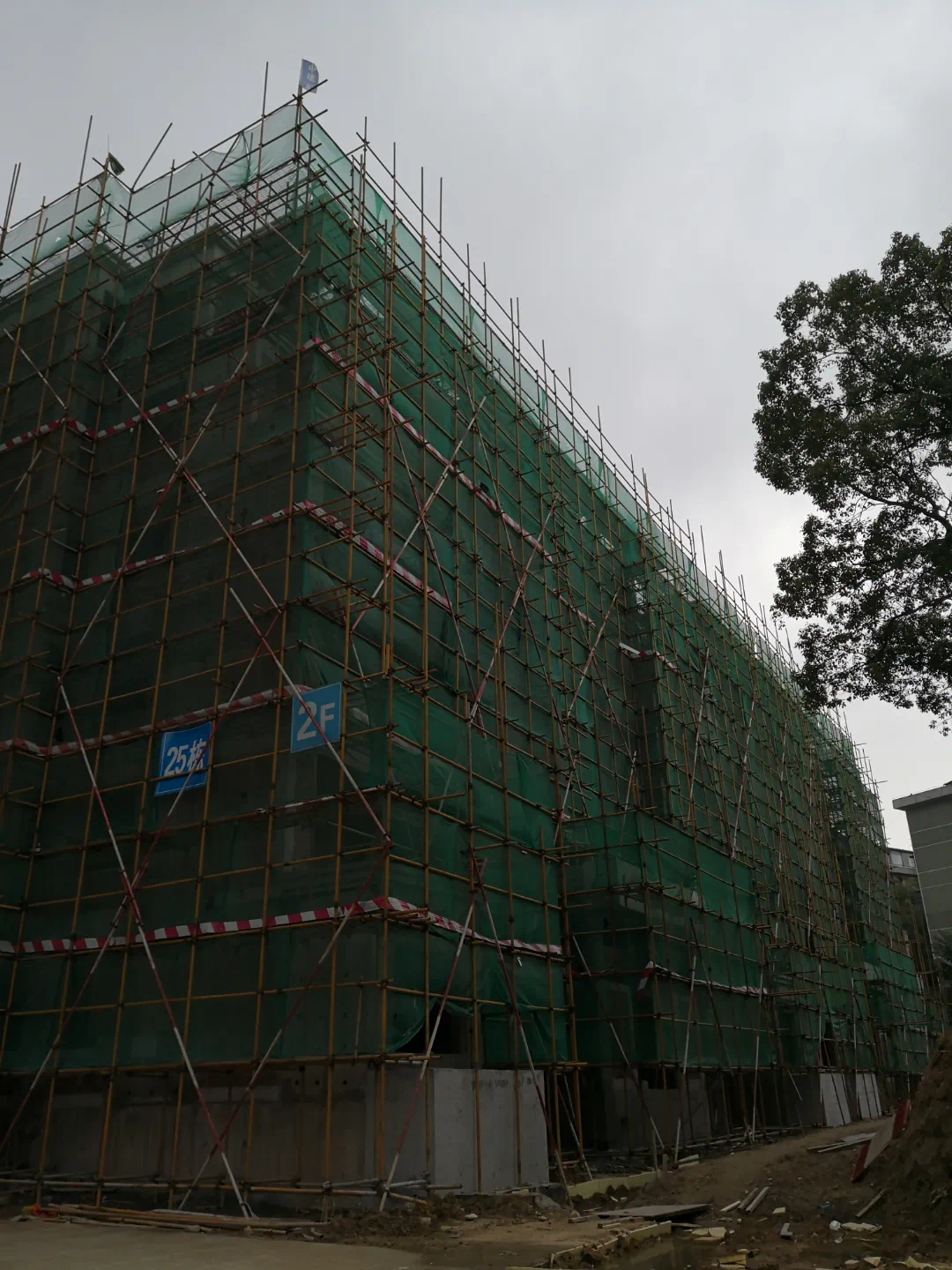

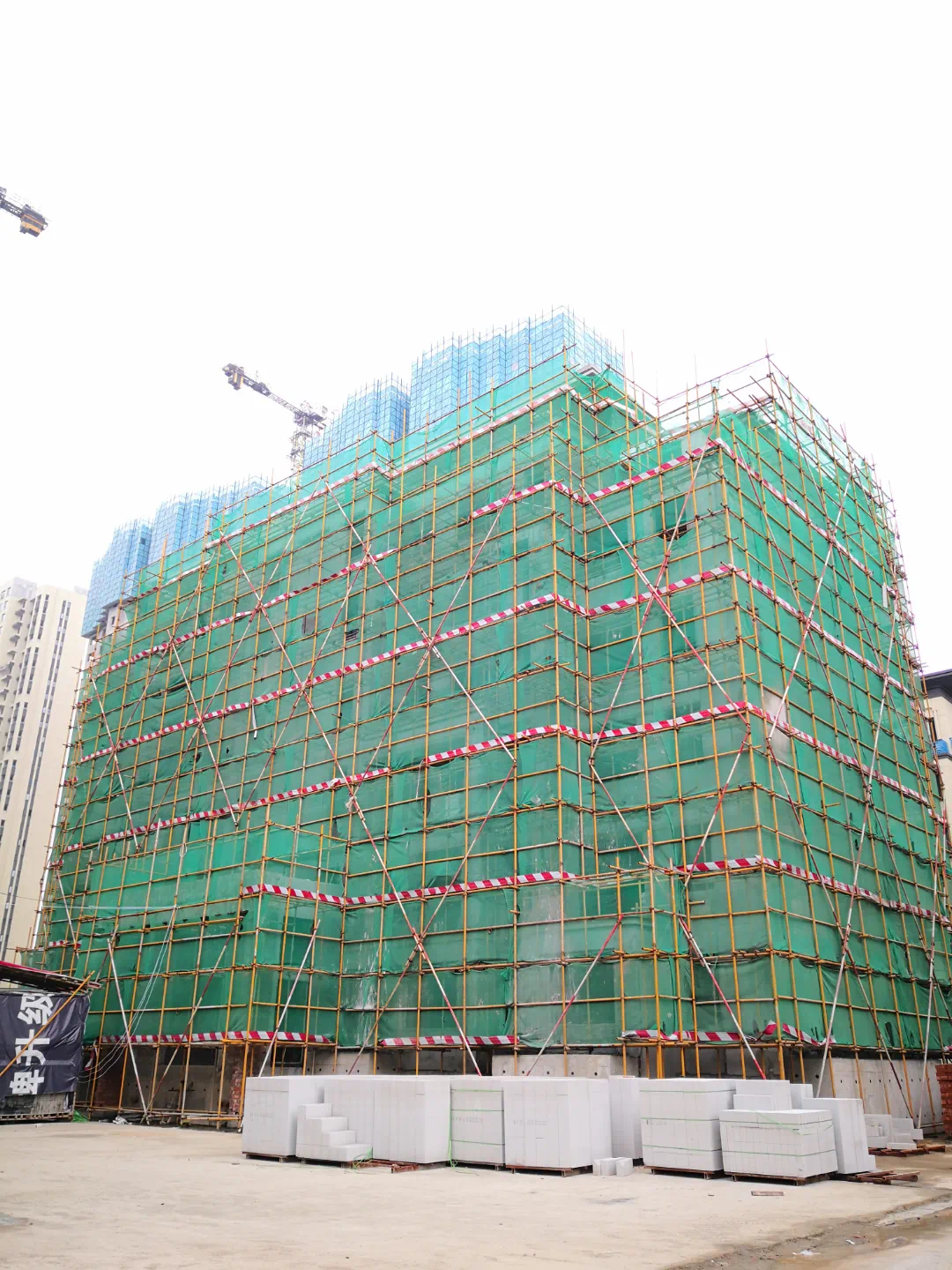

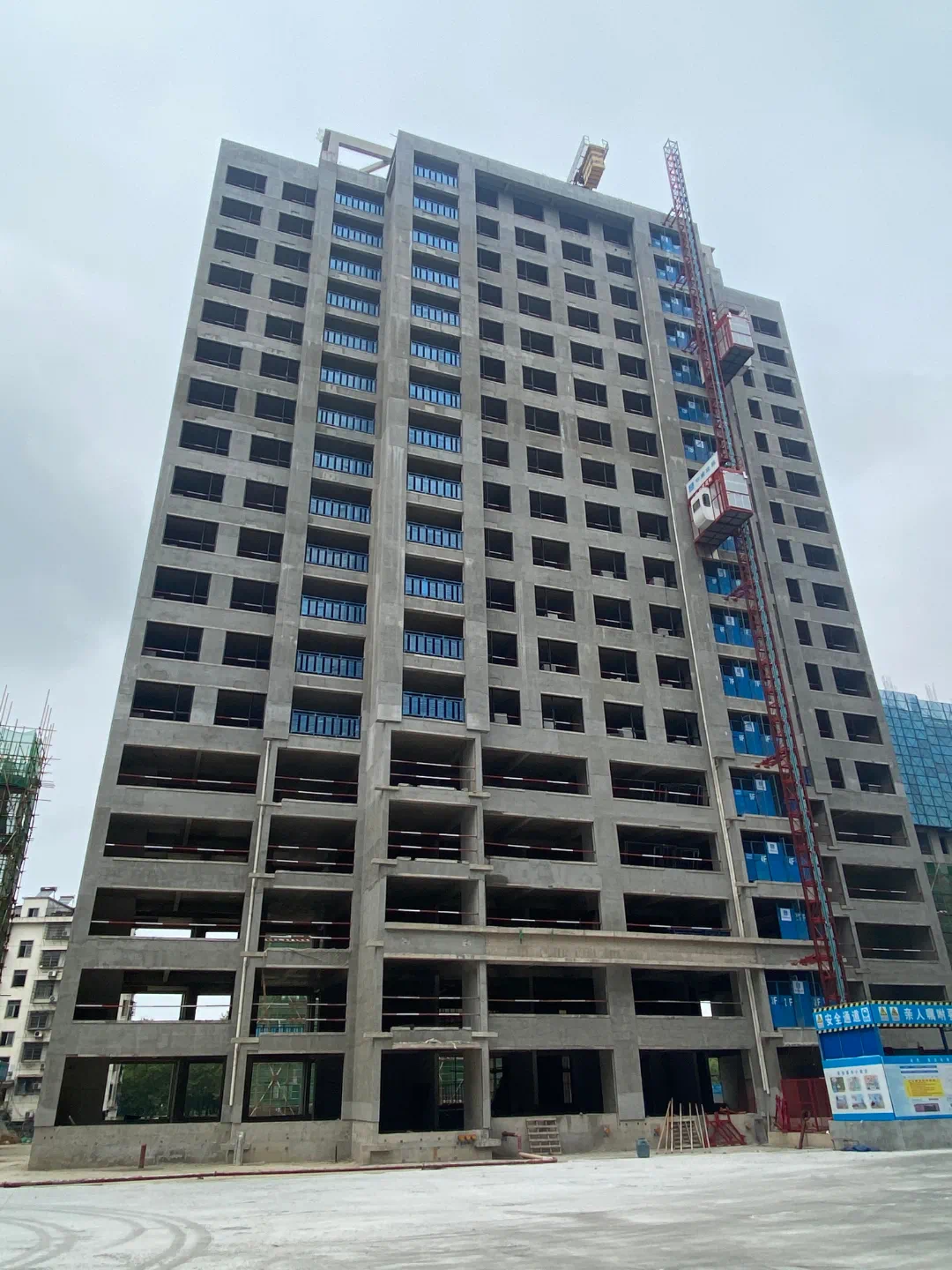

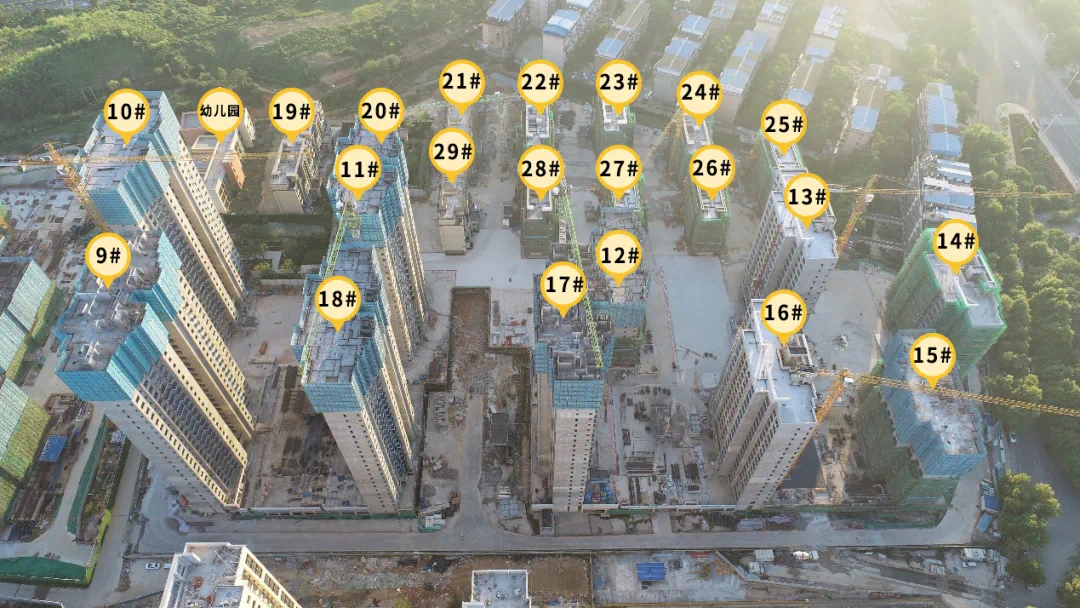

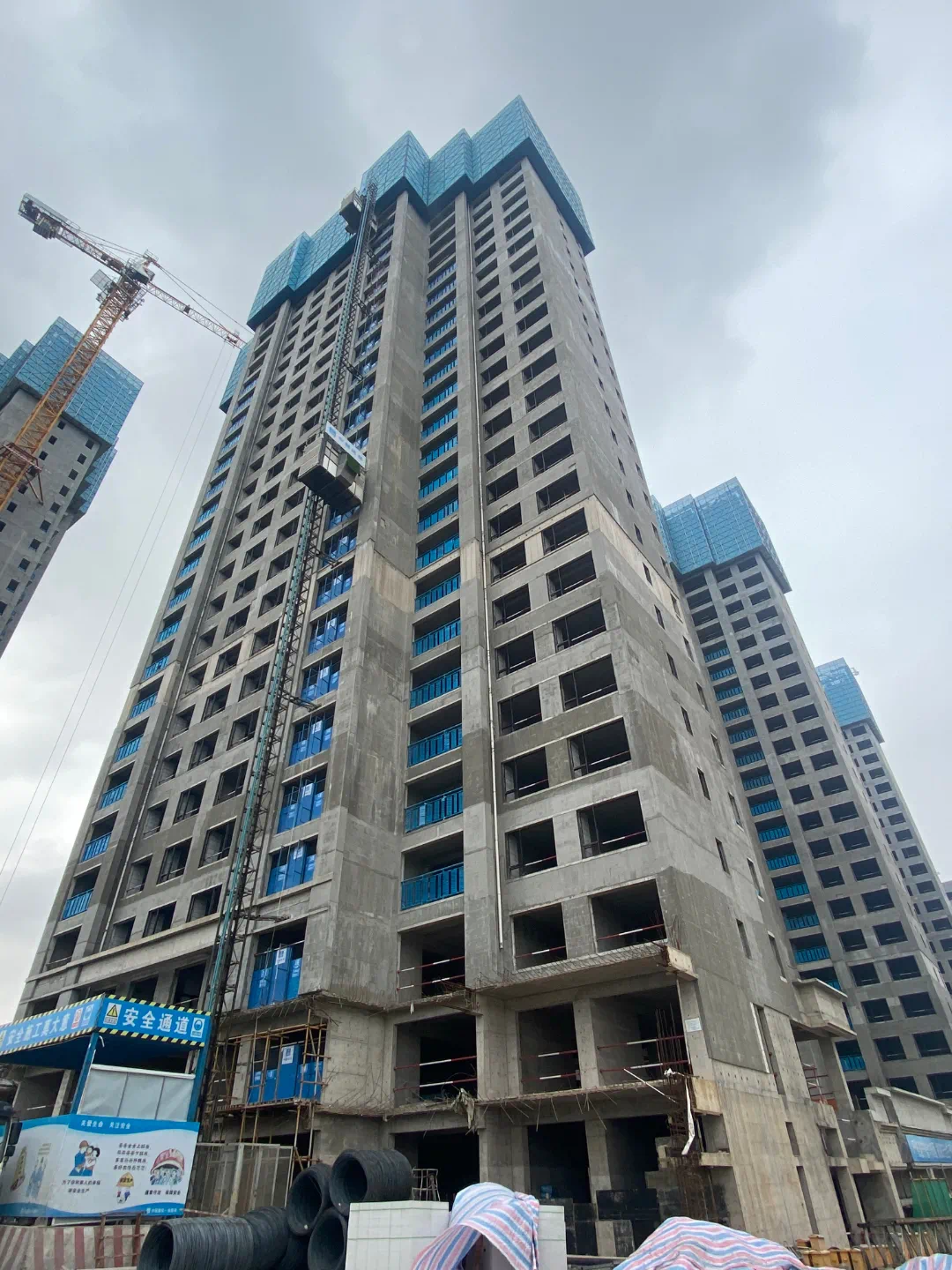

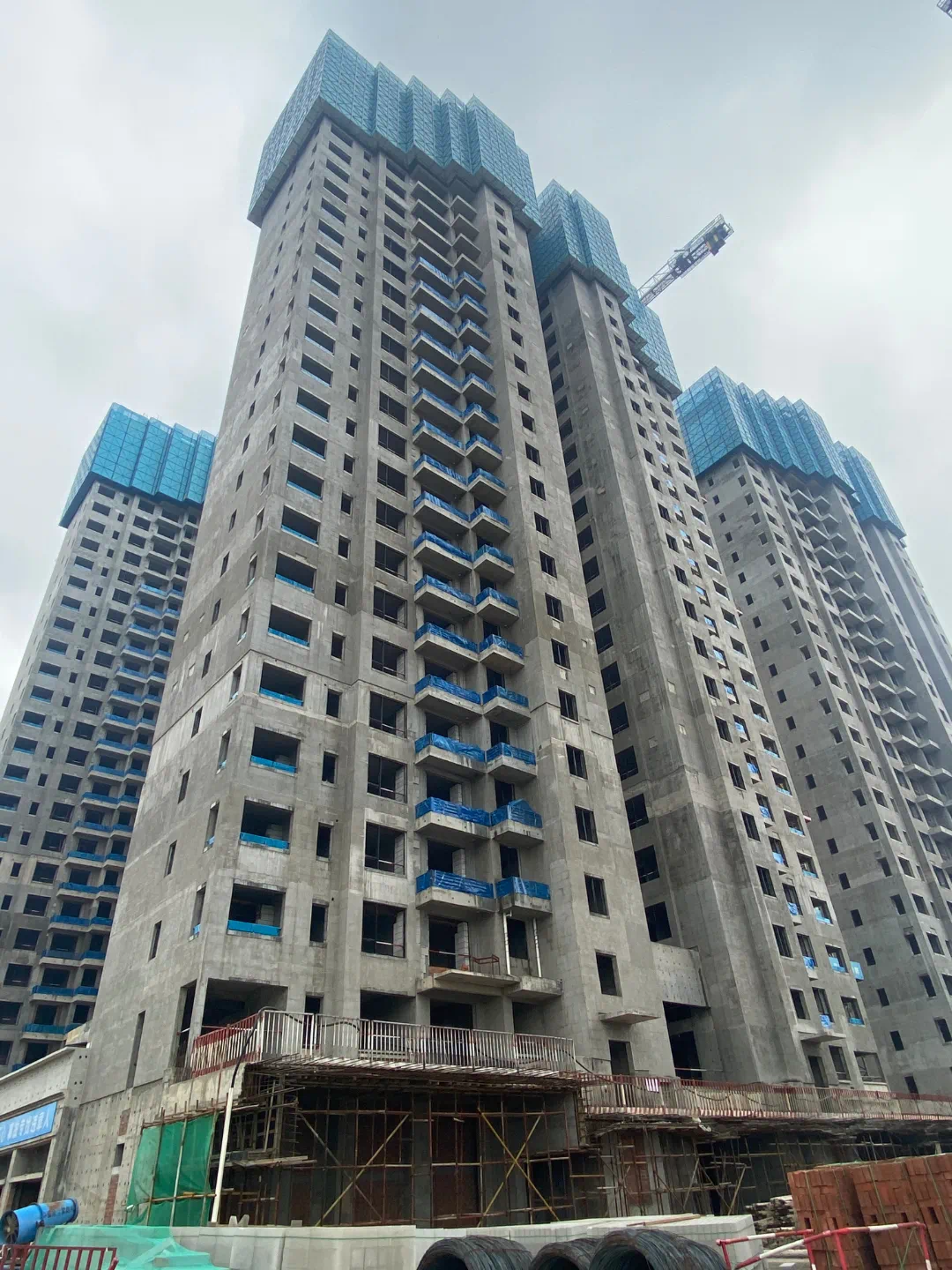

9#栋:29层铝模安装完成50%, 3-20层砌筑已完成
10#栋:28层顶叠合板吊装完成, 3-15层砌筑已完成

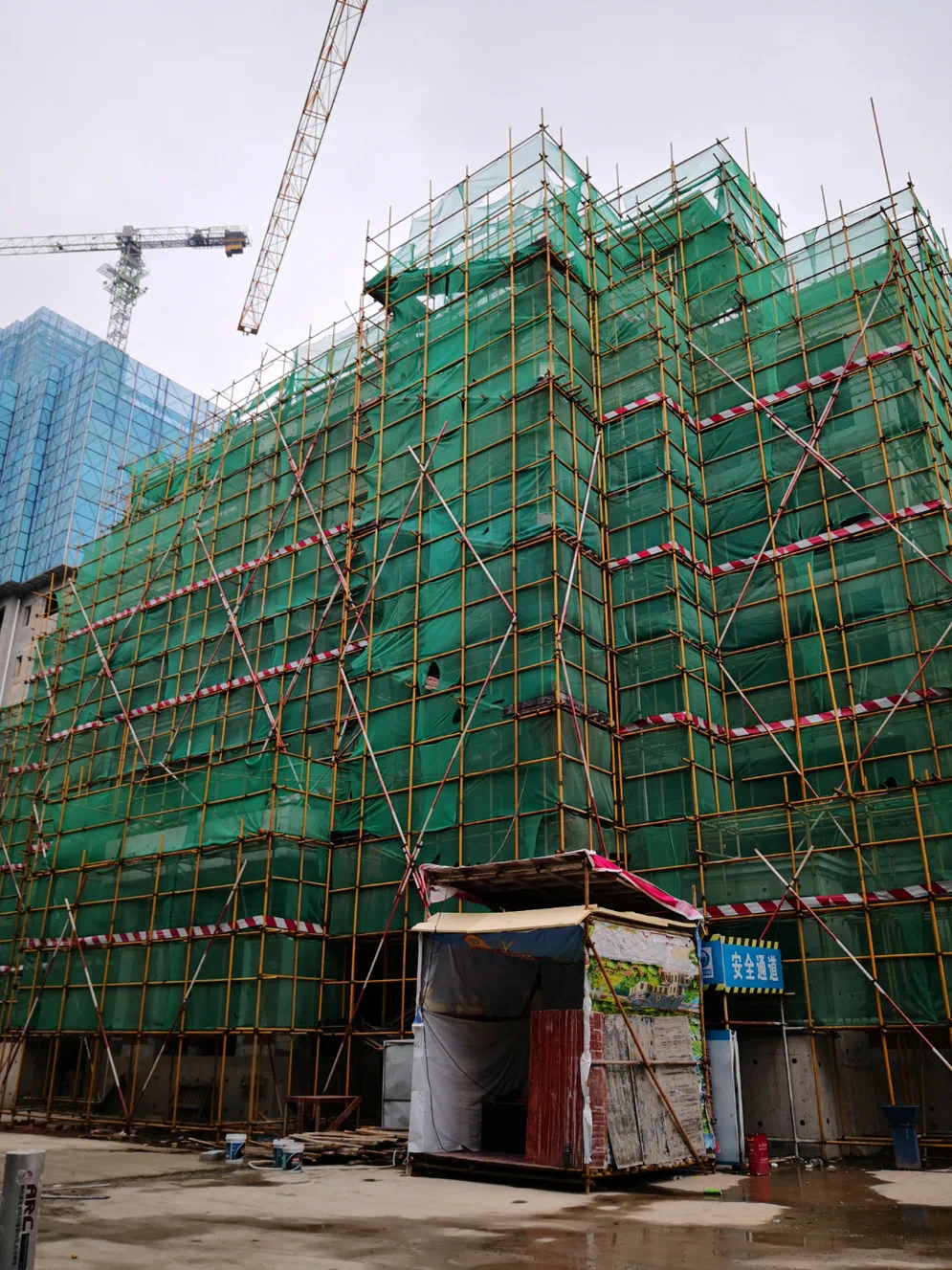

11#栋:27层墙柱钢筋安装完成60%, 2-13层砌筑已完成

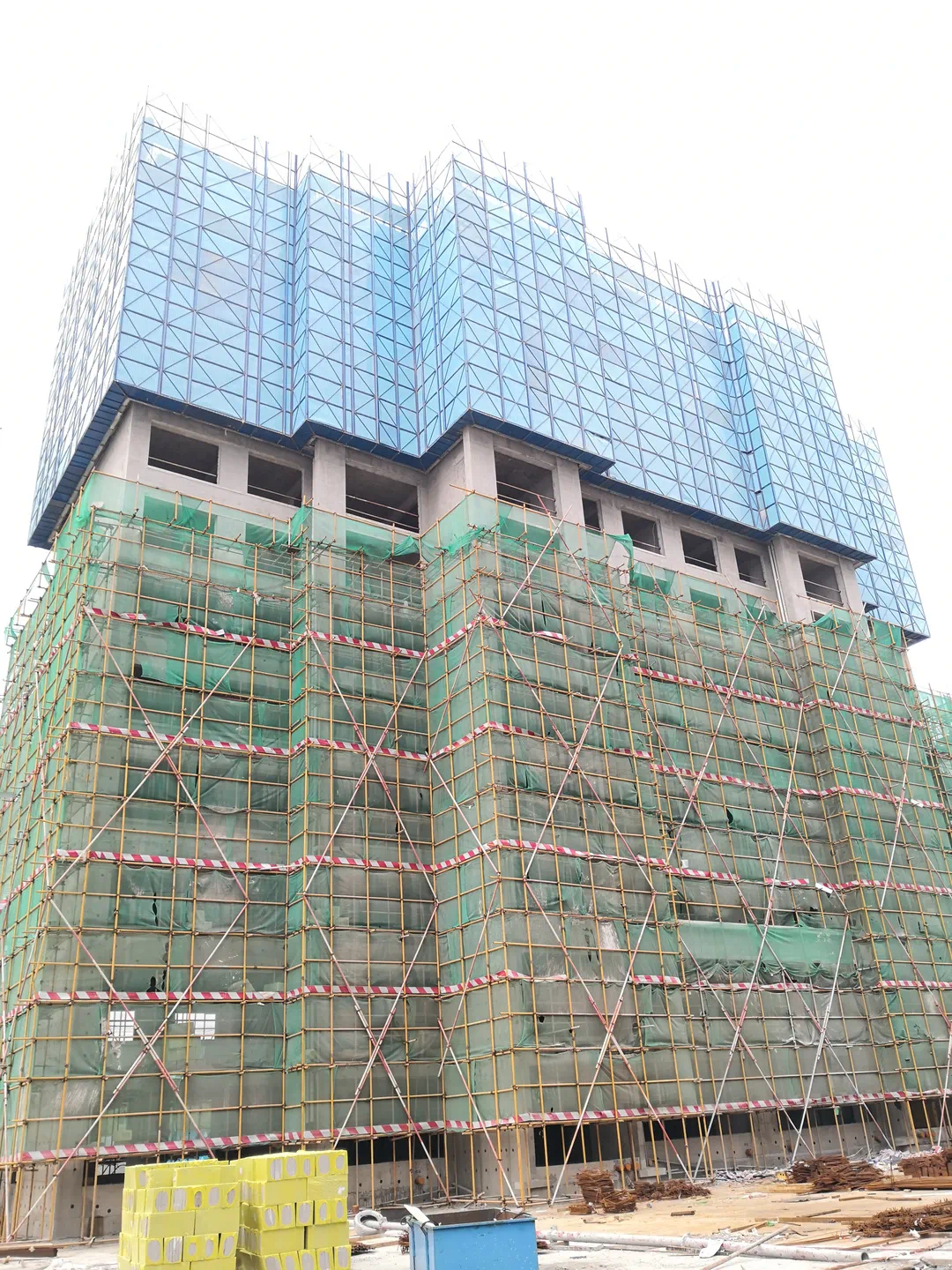

12#栋:12层顶梁板机电预埋安装完成60%

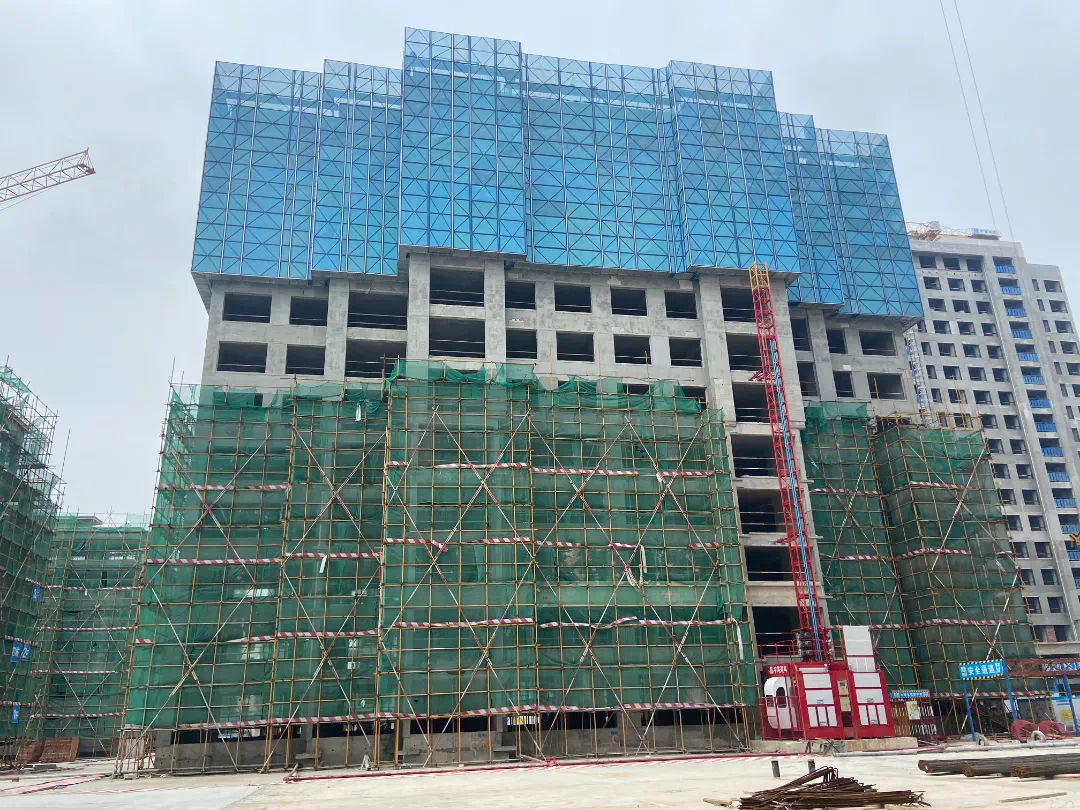

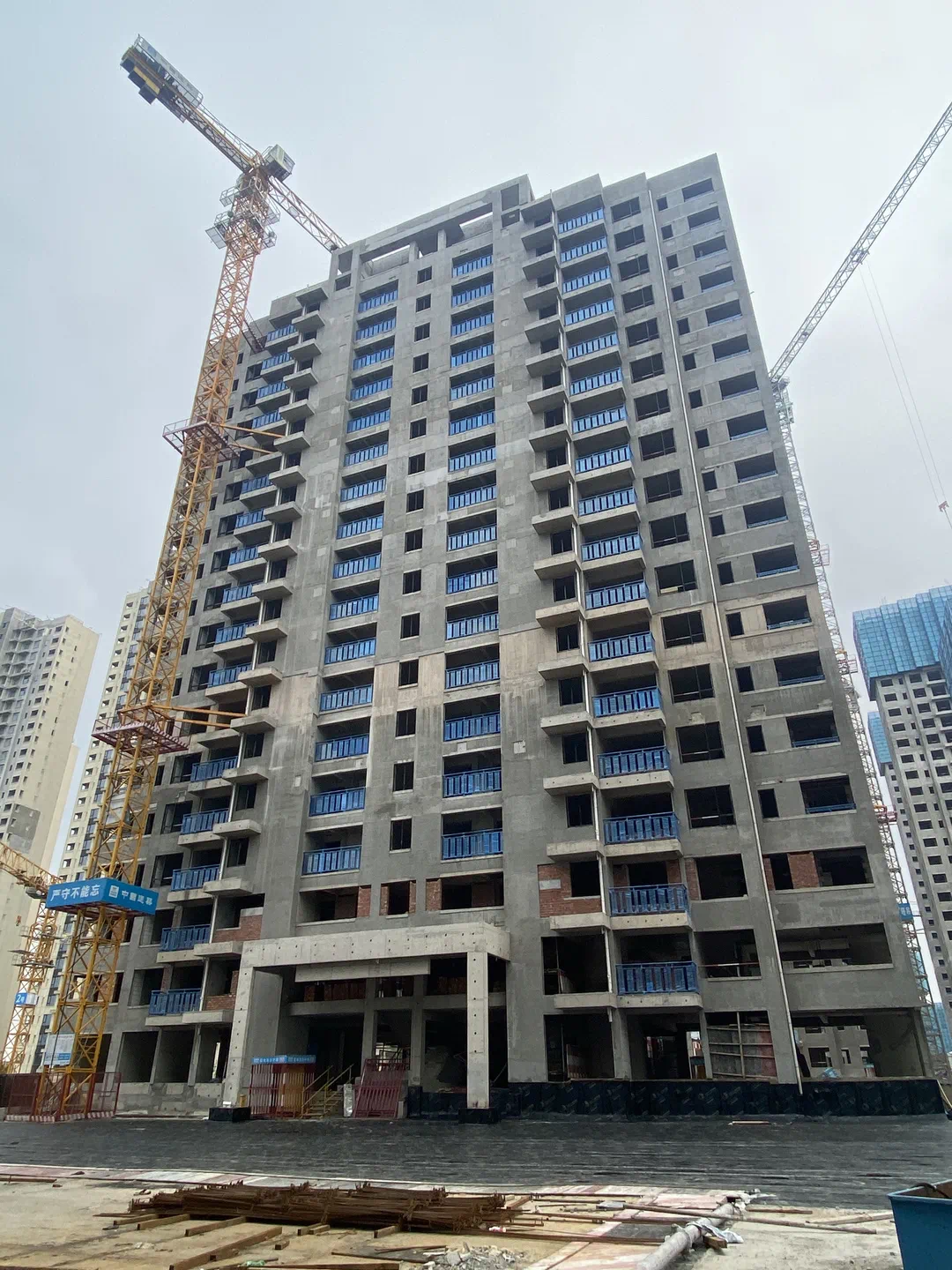

13#栋:主体完成
15#栋:13层墙柱钢筋安装已完成

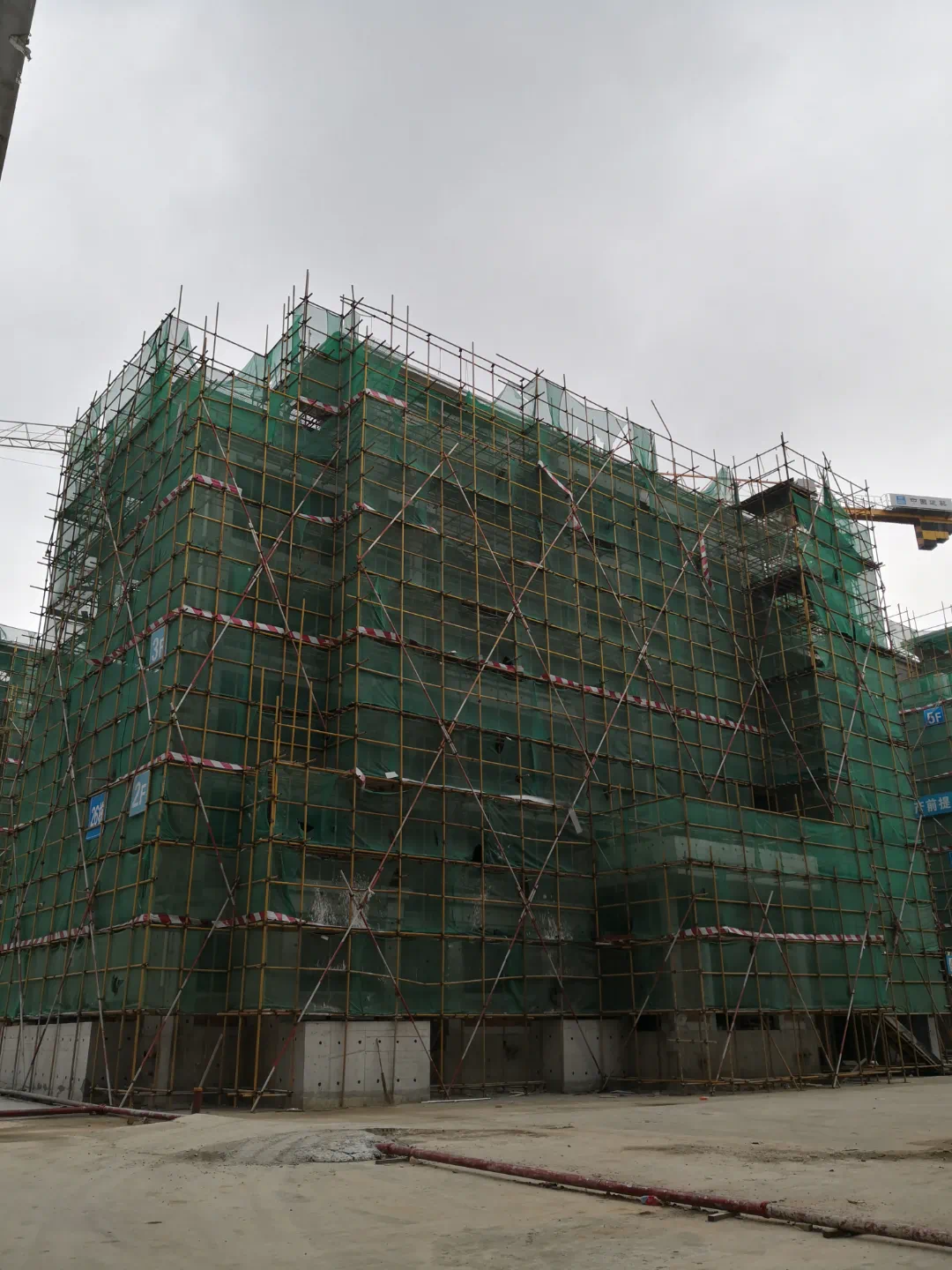

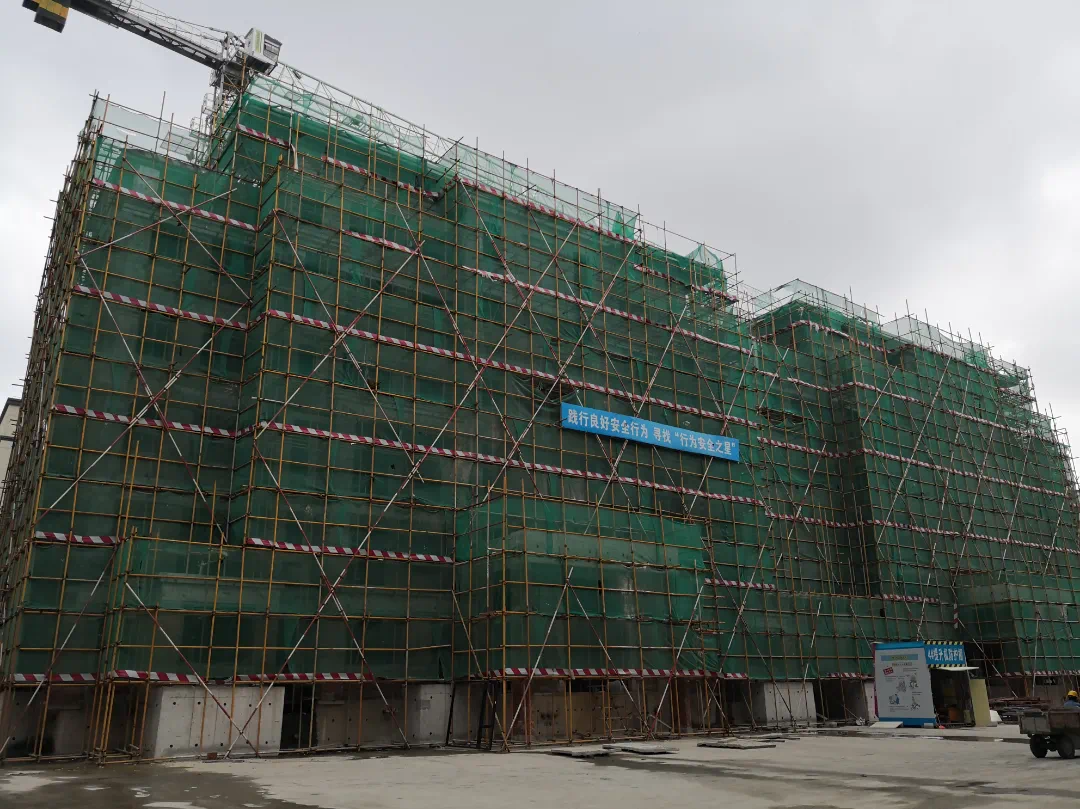

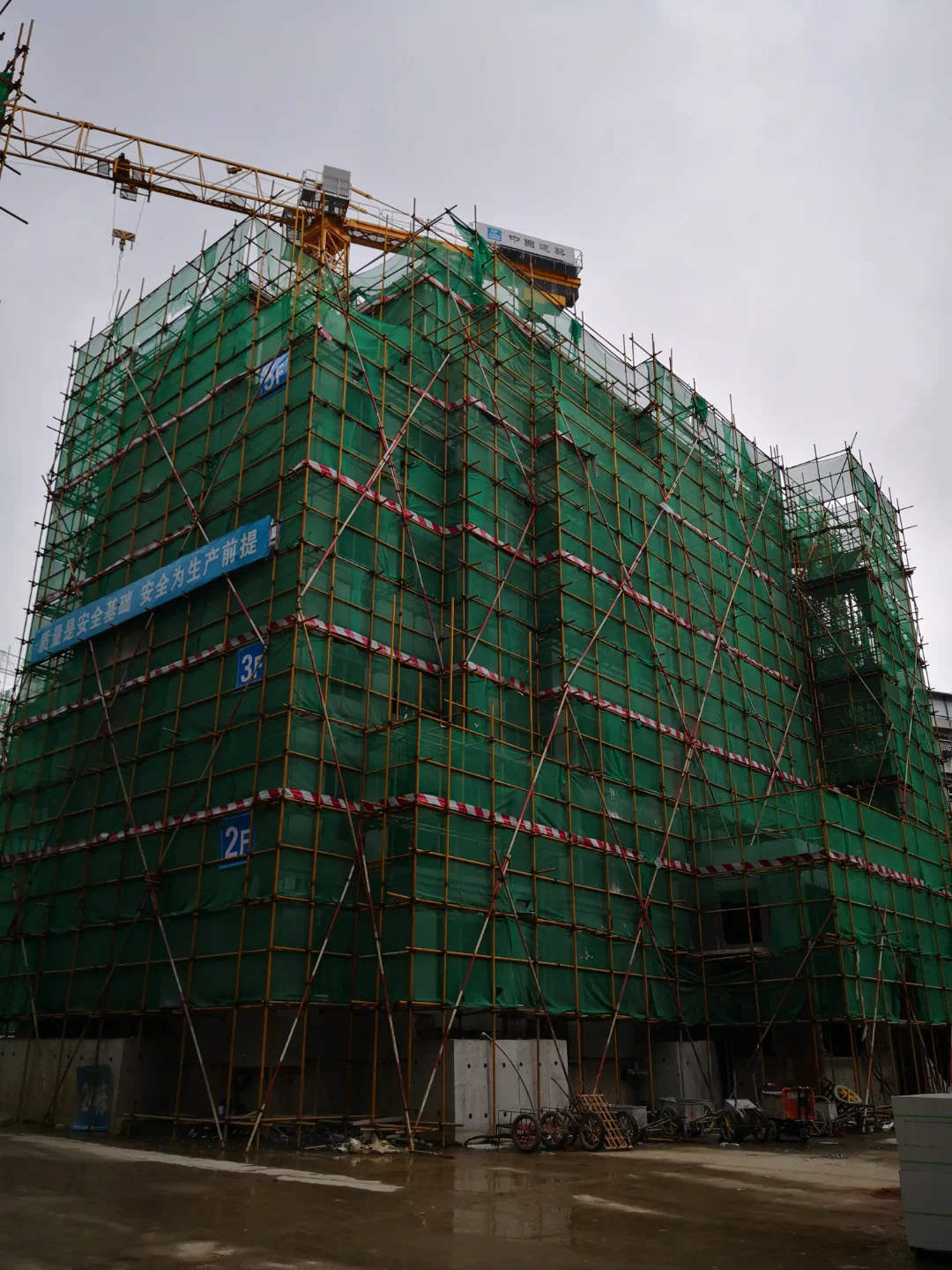

16#栋:3层砌筑已完成

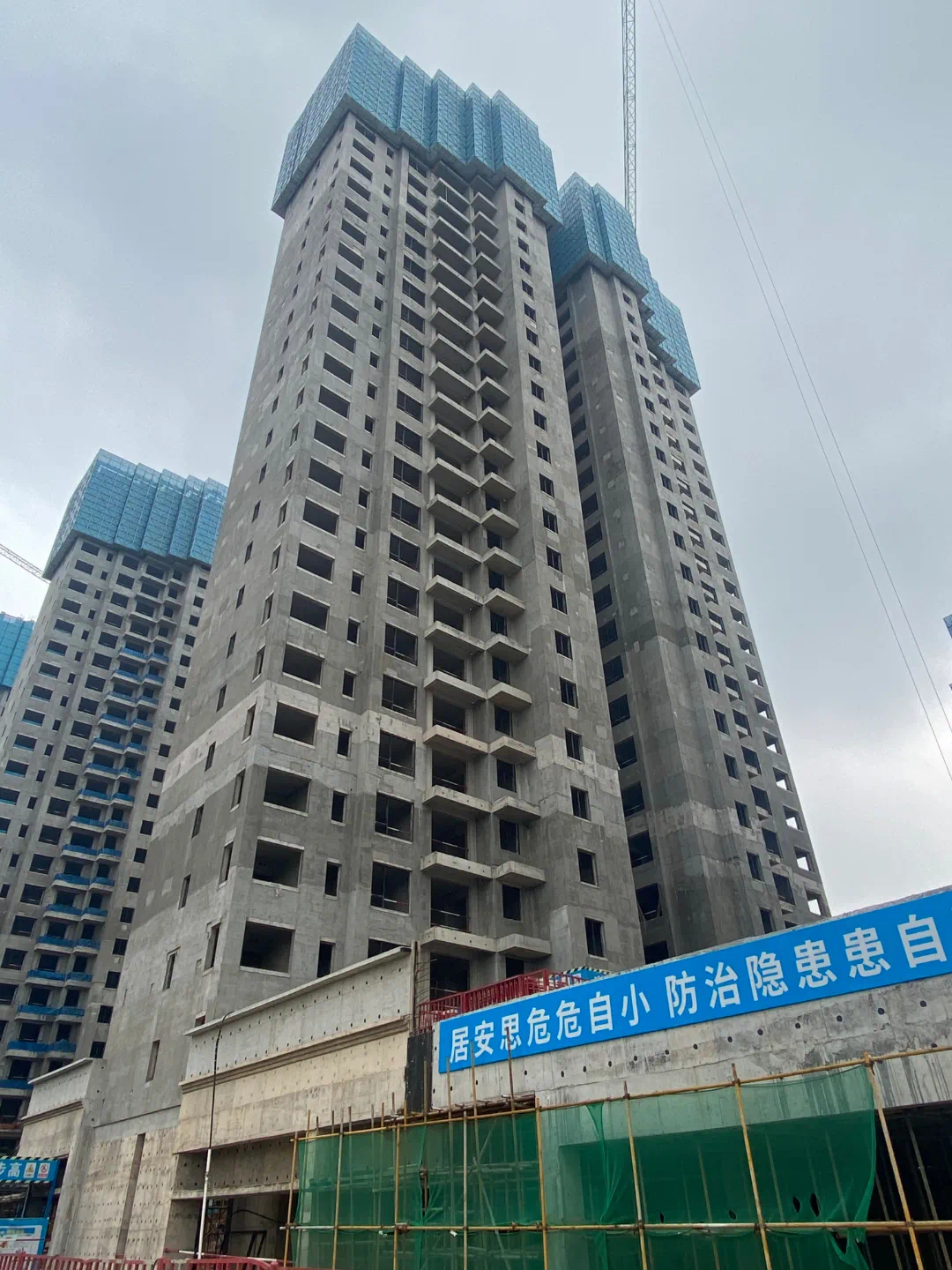

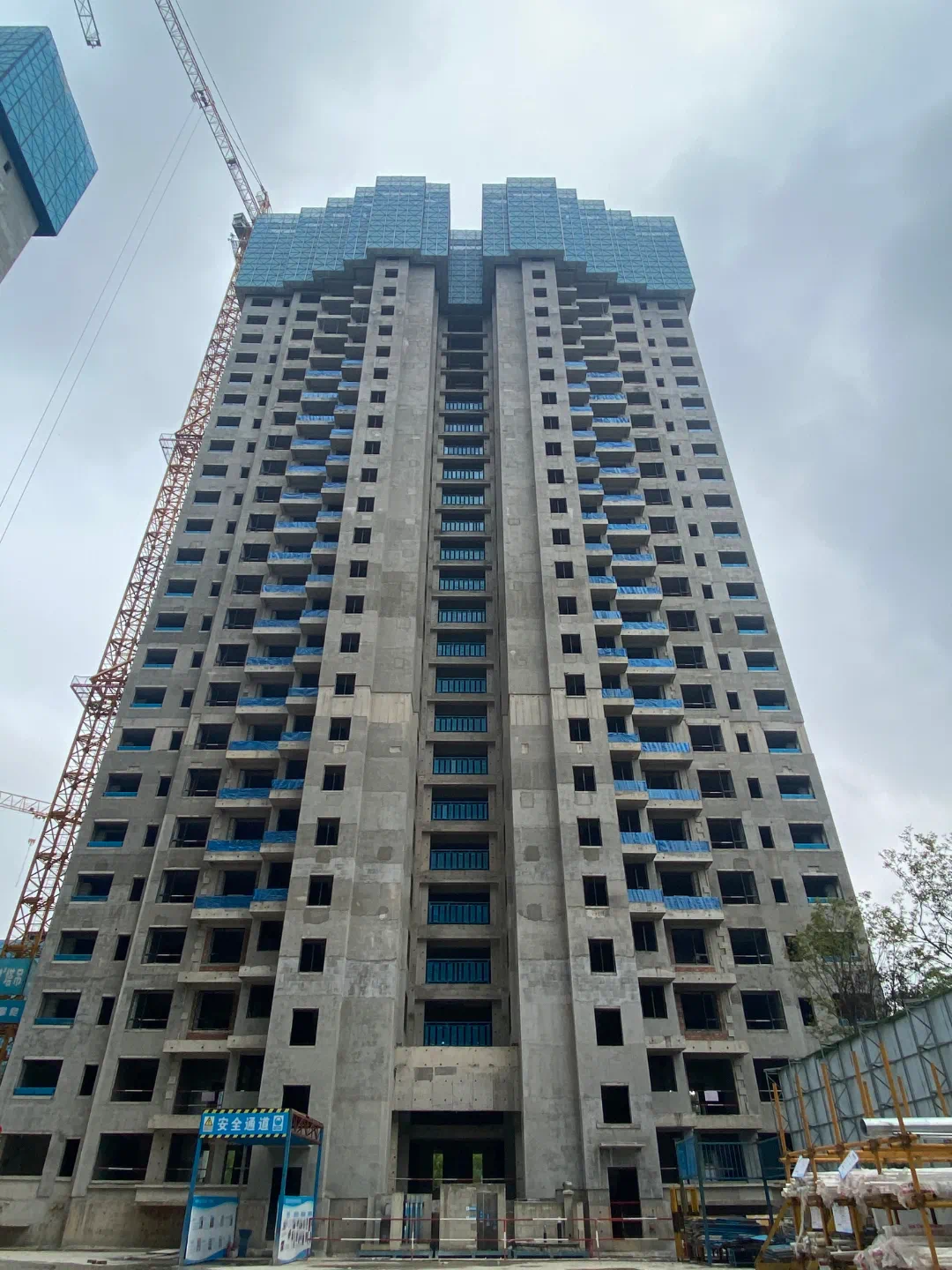

17#栋:27层铝模安装完成50%

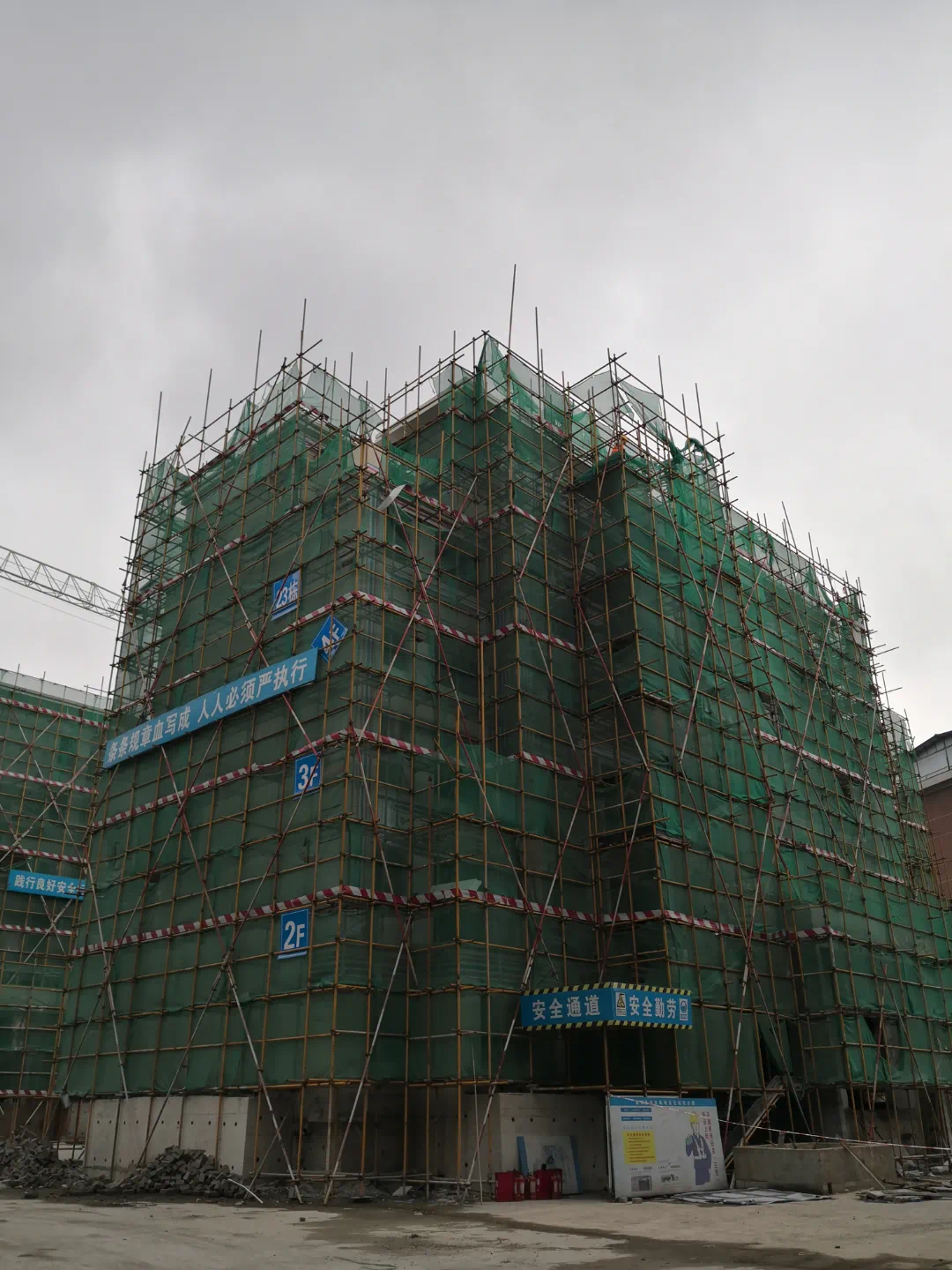

18#栋:26层墙柱钢筋安装完成,2-9层砌筑已完成

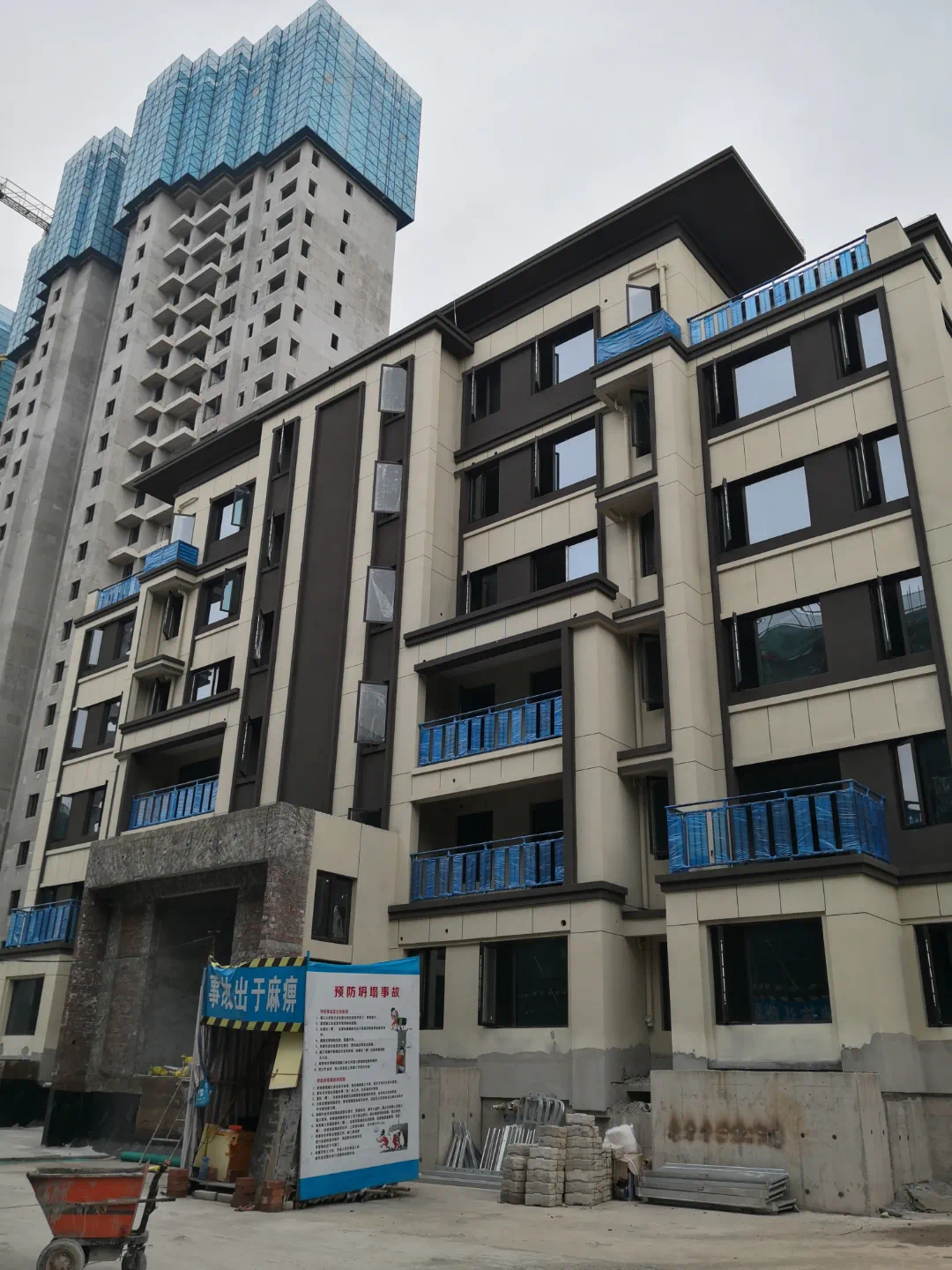

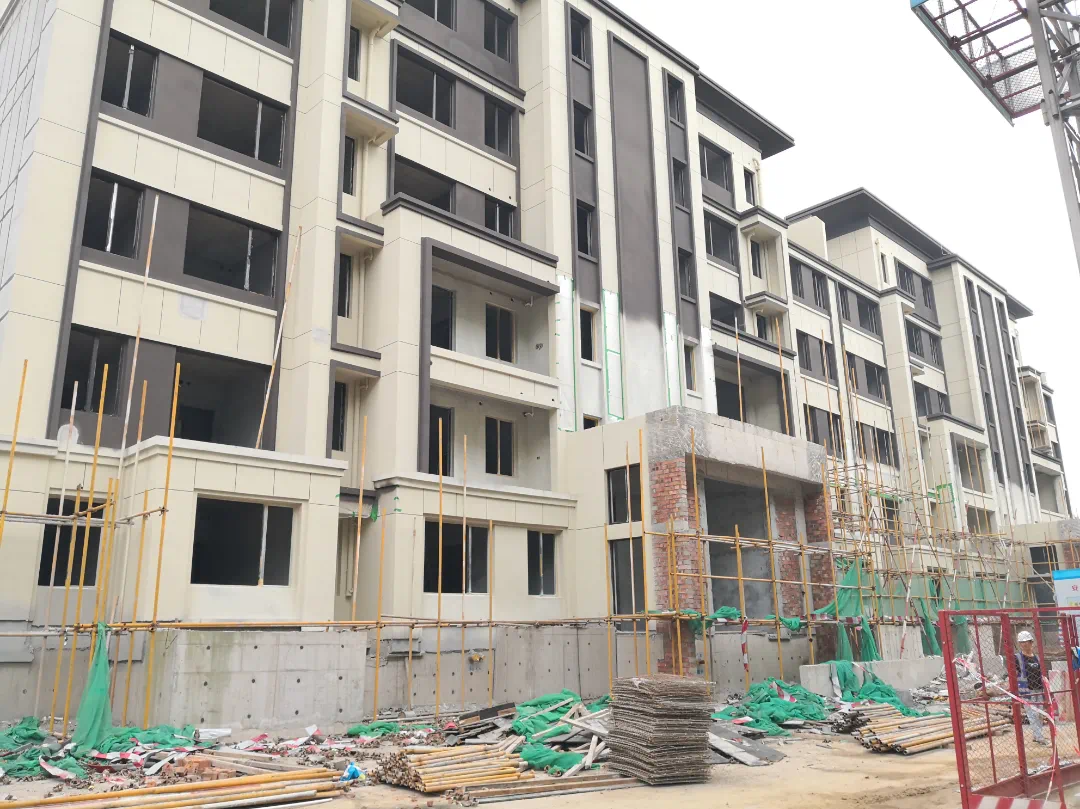

19#栋:外墙涂料完成
20#栋:外墙涂料完成
21#栋:外墙涂料完成60%
22#栋:5-6层抹灰已完成
23#栋:抹灰已完成
24#栋:外墙保温完成
25#栋:砌筑完成90%
26#栋:1-3层砌筑已完成
27#栋:1-4层砌筑已完成

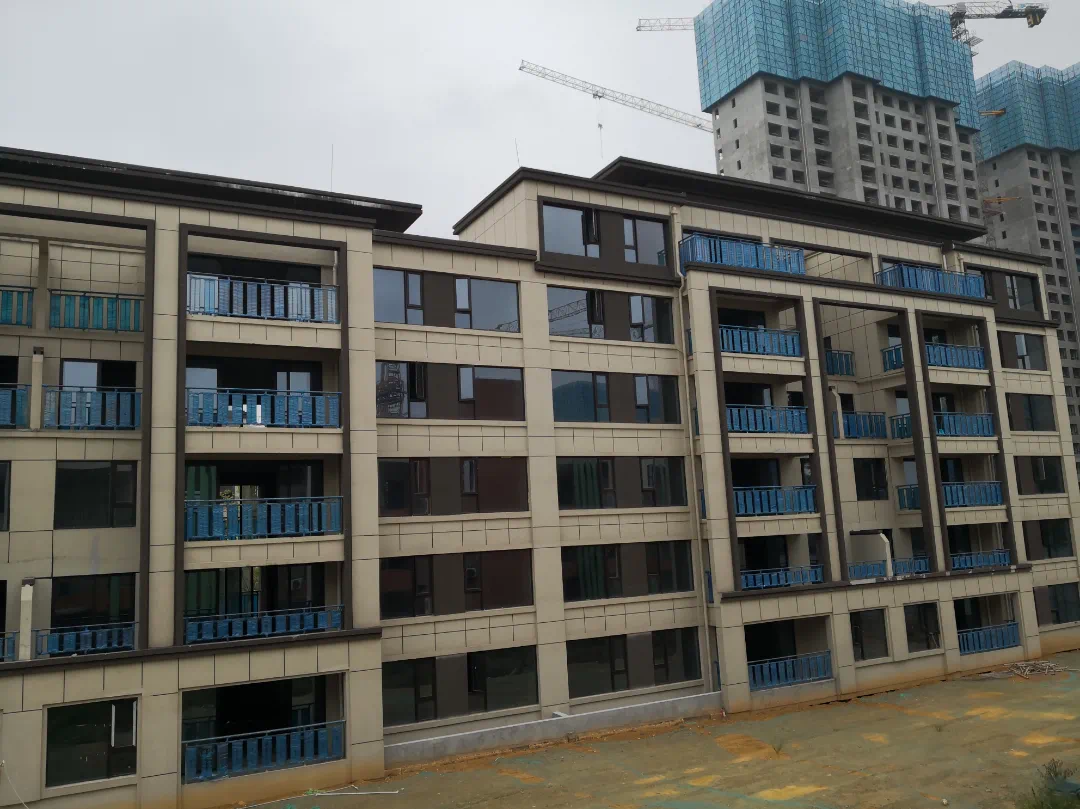

28#栋:外墙抹灰已完成
29#栋:外墙涂料完成
30#栋:外墙涂料完成
项目周边配套设施建设进展

开发中路(九华山路-洞庭大道)段建设中
建设北路已建设完成,暂未通车
东风湖新区九华山学校(备案名)建设中
