四时更迭,夏去秋来。时光交替间,家也在如期生长。为了不辜负家人的信赖,岳阳大唐世家于一砖一瓦间倾注匠心,研磨每寸空间,用细节和努力兑现每份期待,以初心和匠心雕琢生活蓝图,只为不负家人们的嘱托。
一纸家书,勾勒美好期许,一声问候,寄予切切真情。现为您送上九月工程进度,与您排名前列时间分享家的成长。
岳阳大唐世家
2021年10月

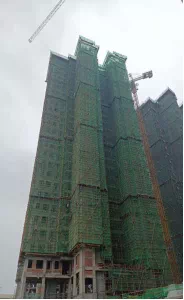

一期工程播报一期1#

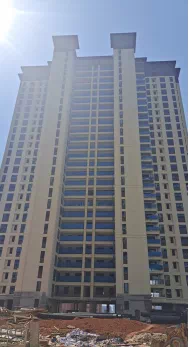

1#栋主体结构全部完成。砌体完成;二次结构完成。屋面防水卷材完成,内墙抹灰完成,外墙抹灰2~27层完成。内保温2~27层完成。卫生间地面2~27层完成。外架拆除完成,公区精装完成50%,外墙涂料完成40%。
一期2#
2#栋主体结构全部完成。砌体完成;二次结构完成。屋面防水卷材完成,内墙抹灰完成,外墙抹灰2~27层完成。内保温2~27层完成。卫生间地面2~27层完成。外架拆除完成,公区精装完成 60%。
一期3#
3#栋主体结构全部完成。砌体完成;二次结构完成。屋面防水卷材完成,内墙抹灰完成,外墙抹灰2~27层完成。内保温2~27层完成。卫生间地面2~27层完成。外架拆除完成,地面保温完成100%。
一期4#

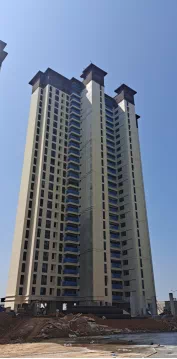

4#栋主体结构全部完成。砌体完成;二次结构完成。屋面防水卷材完成,内墙抹灰完成,外墙抹灰2~27层完成。内保温2~27层完成。卫生间地面2~27层完成。外架拆除完成,地面保温完成,公区精装完成80%,门窗完成50%,涂料完成70%。
一期5#
5#栋主体结构全部完成。砌体完成;二次结构完成。屋面防水卷材完成,内墙抹灰完成,外墙抹灰2~27层完成。内保温2~27层完成。卫生间地面2~27层完成。外架拆除完成,地面保温完成,公区精装完成80%,门窗完成90%,涂料完成90%。
二期工程播报NO.1
二期2#.
2#栋主体封顶,内外墙抹灰完成85%,外架拆除完成,栏杆安装完成85%,窗框安装完成70%,外墙腻子施工完成85%。
NO.2
二期3#
3#栋主体封顶,外架拆除完成,内外墙抹灰完成85%,外墙腻子完成85%,窗框安装完成75%,栏杆安装完成80%。
NO.4
二期4#
4#栋主体封顶,砌体完成85%。外墙抹灰完成15%。
NO.5
二期5#
5#栋主体封顶,砌体完成85%,内外墙抹灰完成85%,外墙腻子完成70%。
NO.6
二期6#
6#栋主体封顶,外架拆除完成70%,内外墙抹灰完成85%,外墙腻子完成85%,窗框安装完成75%,栏杆安装完成35%。
NO.7

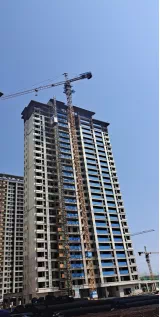

二期8#
8#栋主体完成至20层
NO.8
二期9#
9#栋主体完成至12层
