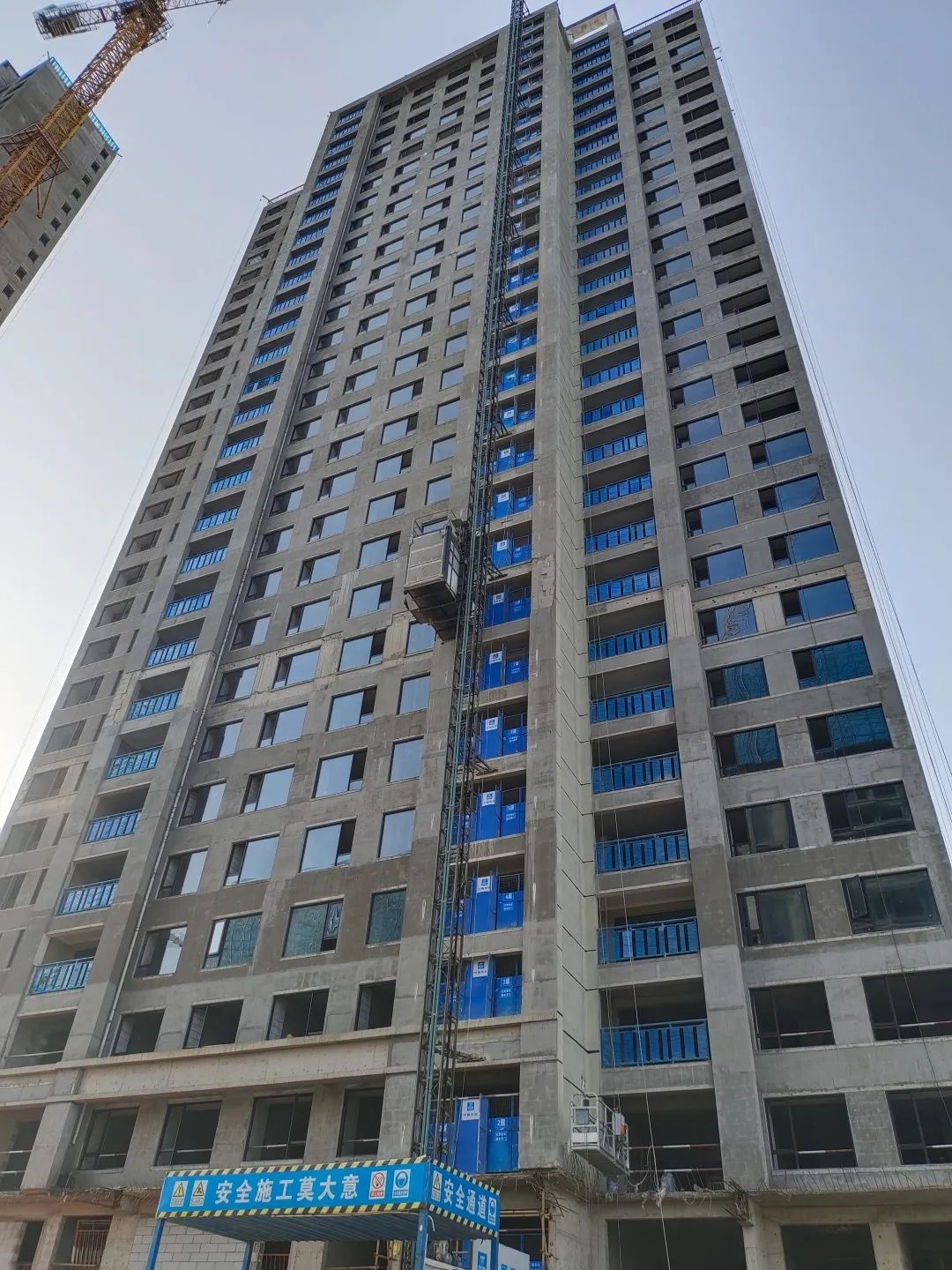

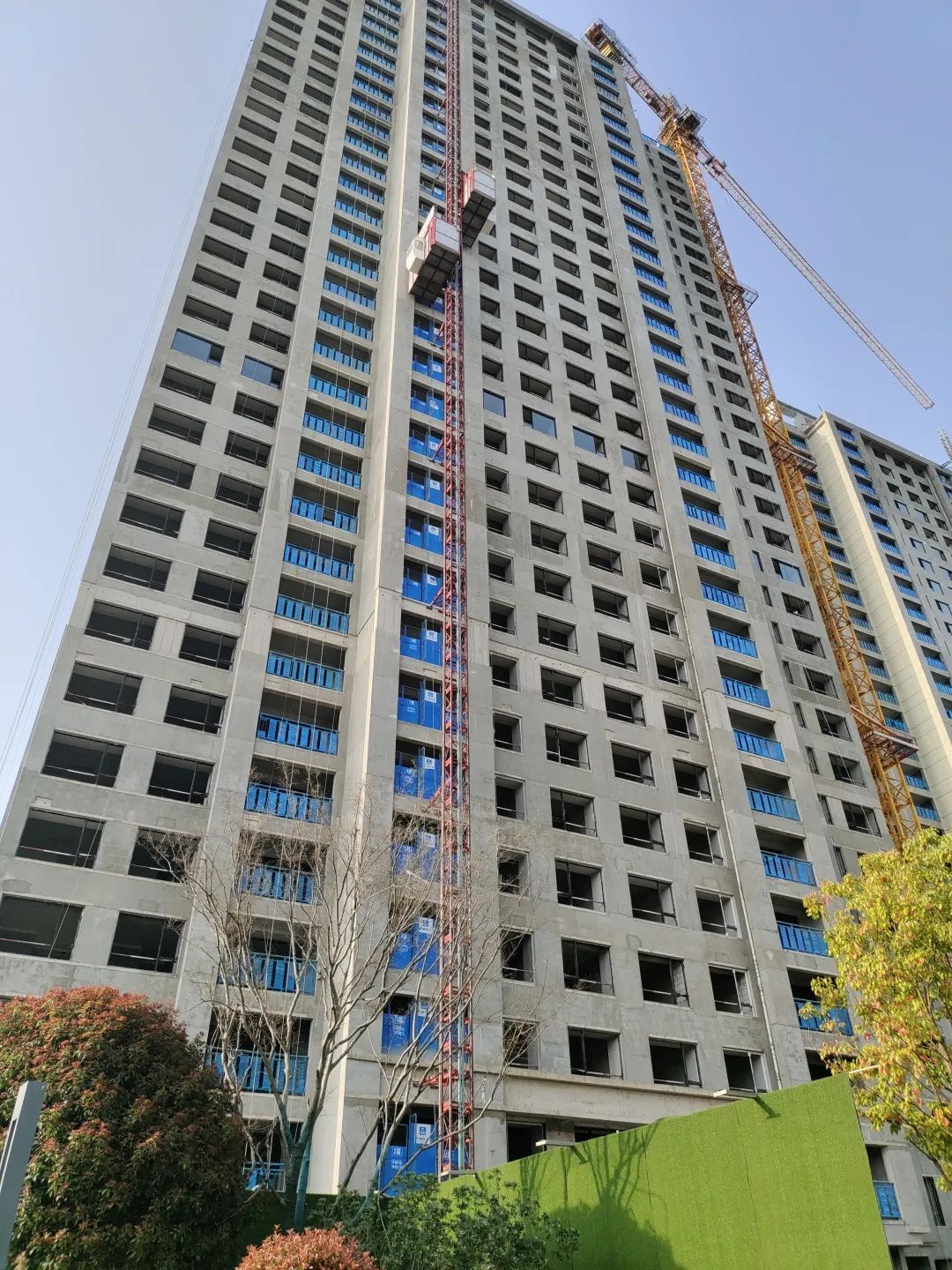

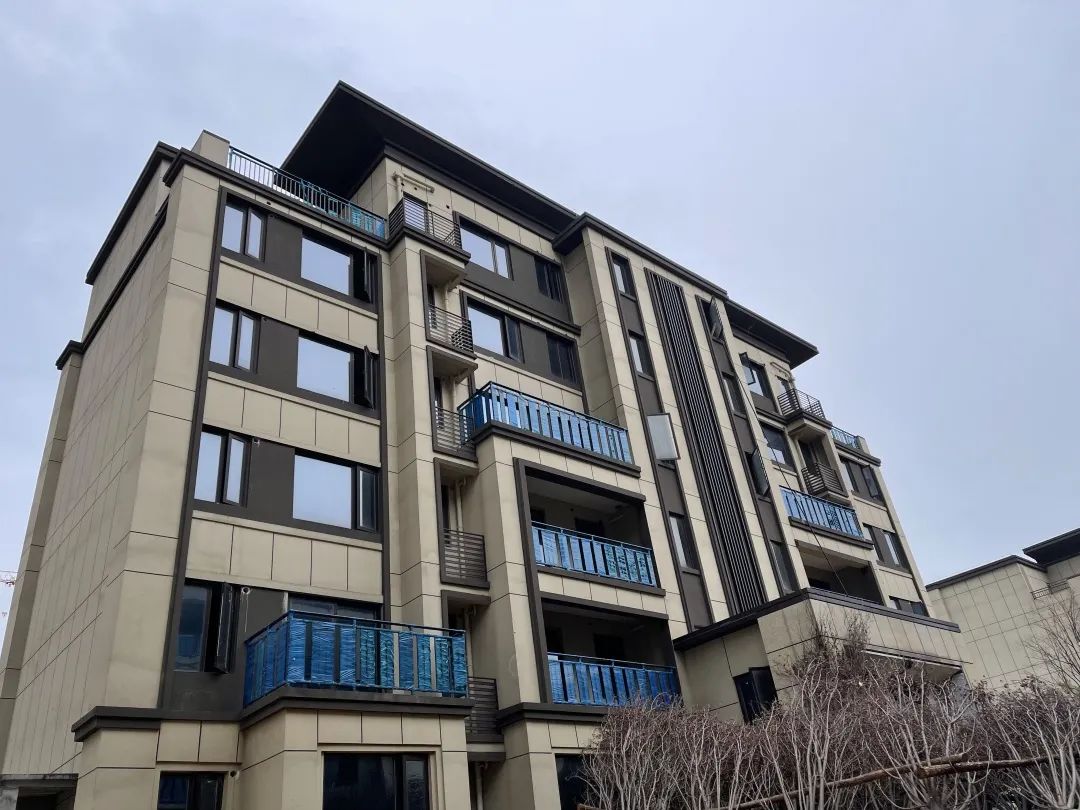

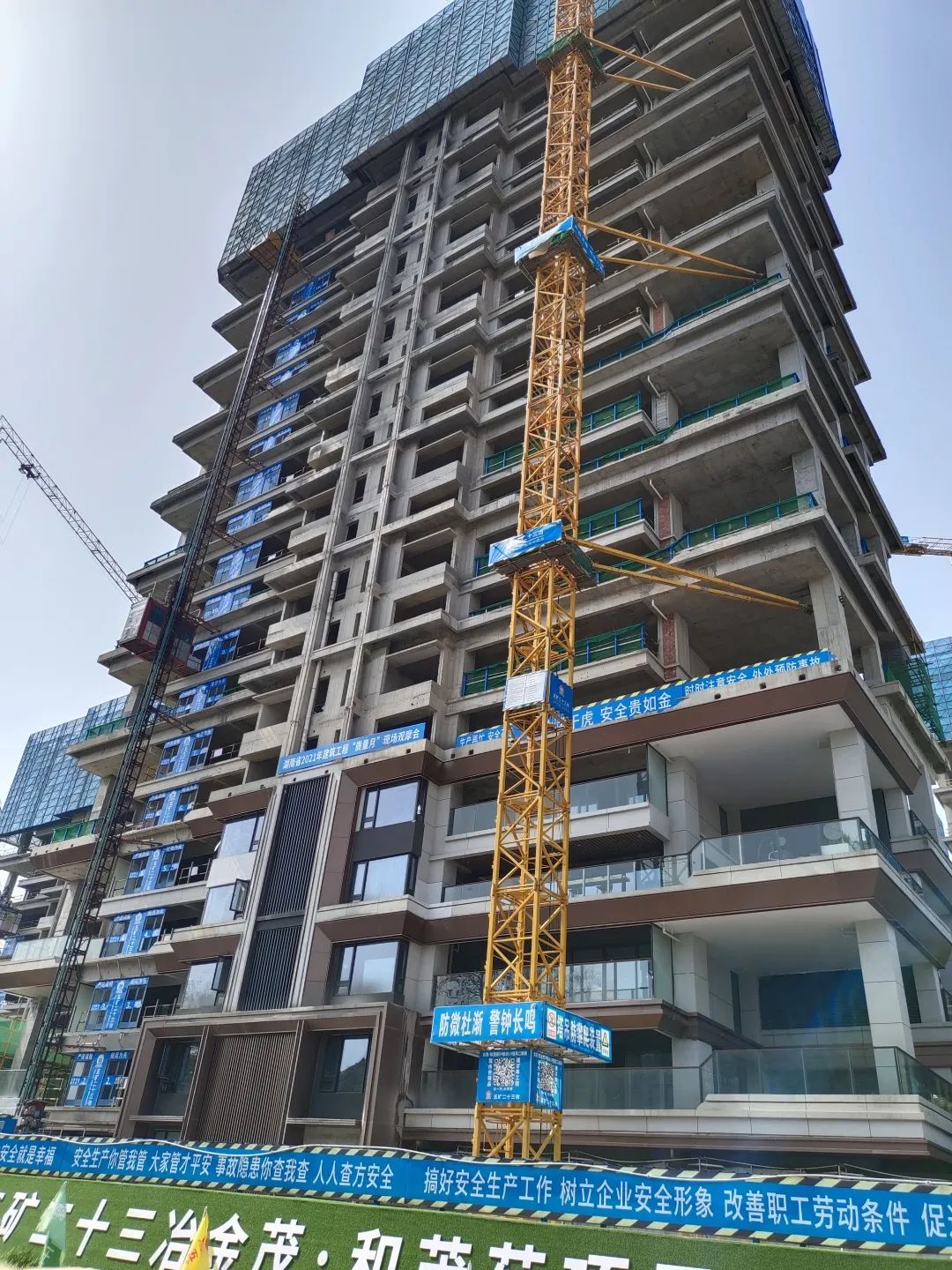

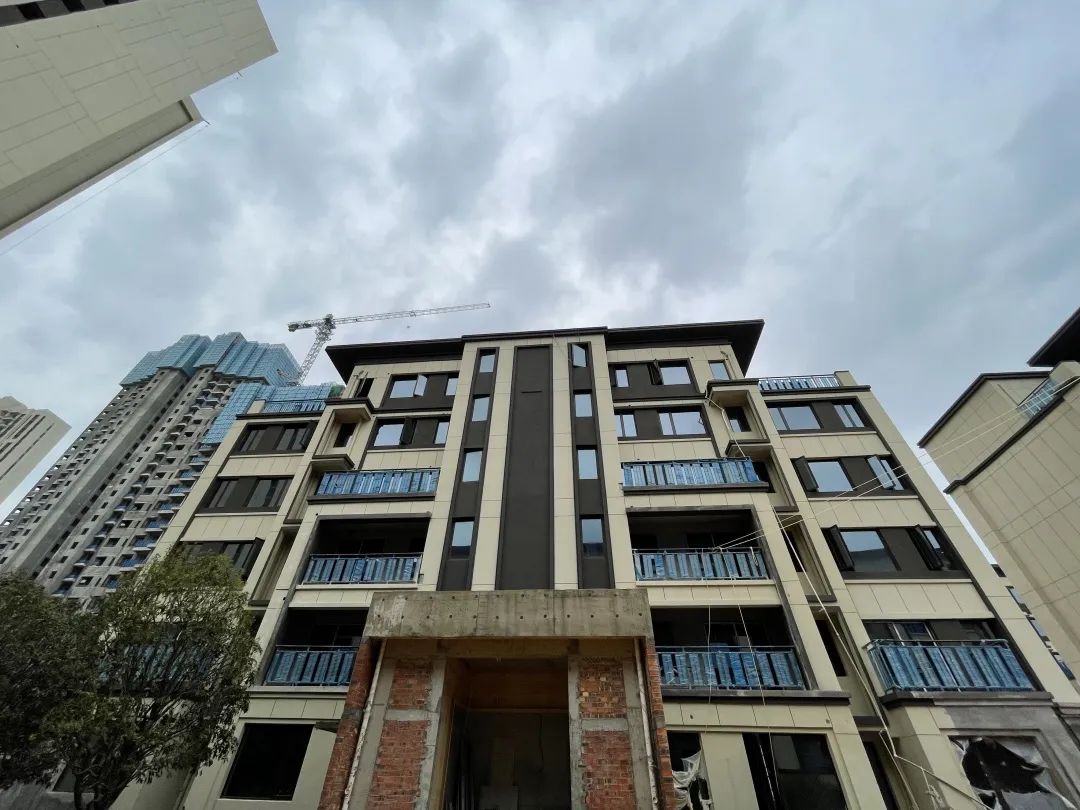

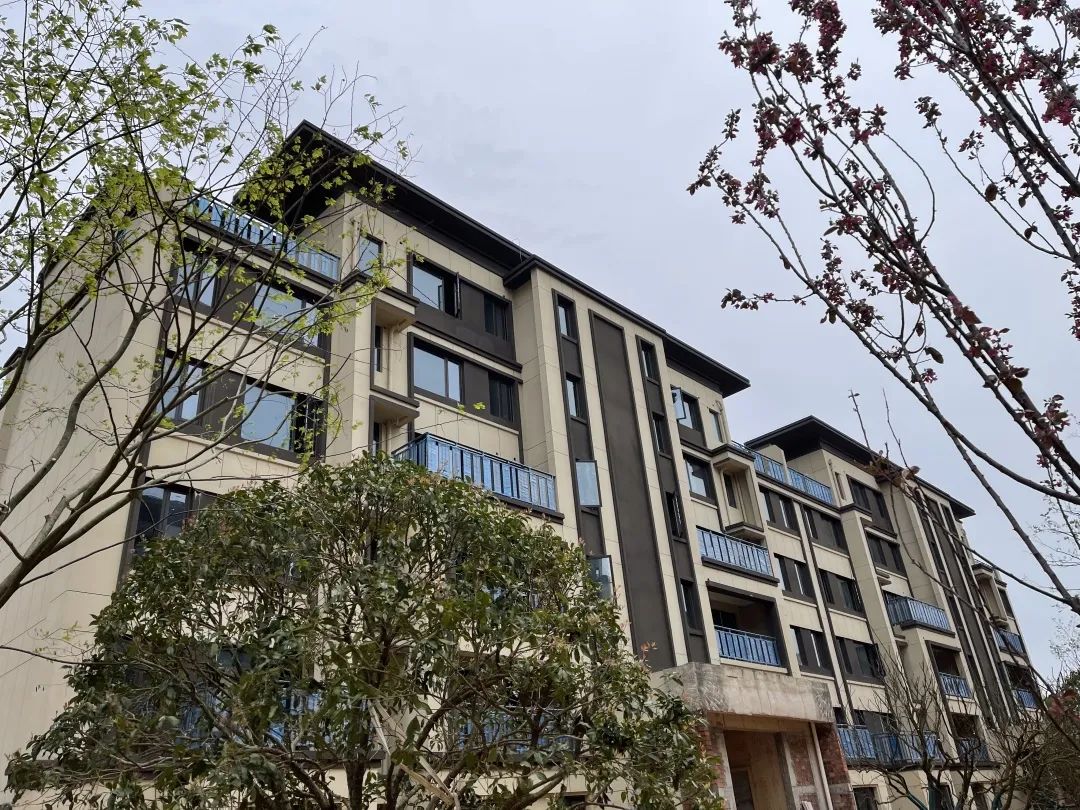

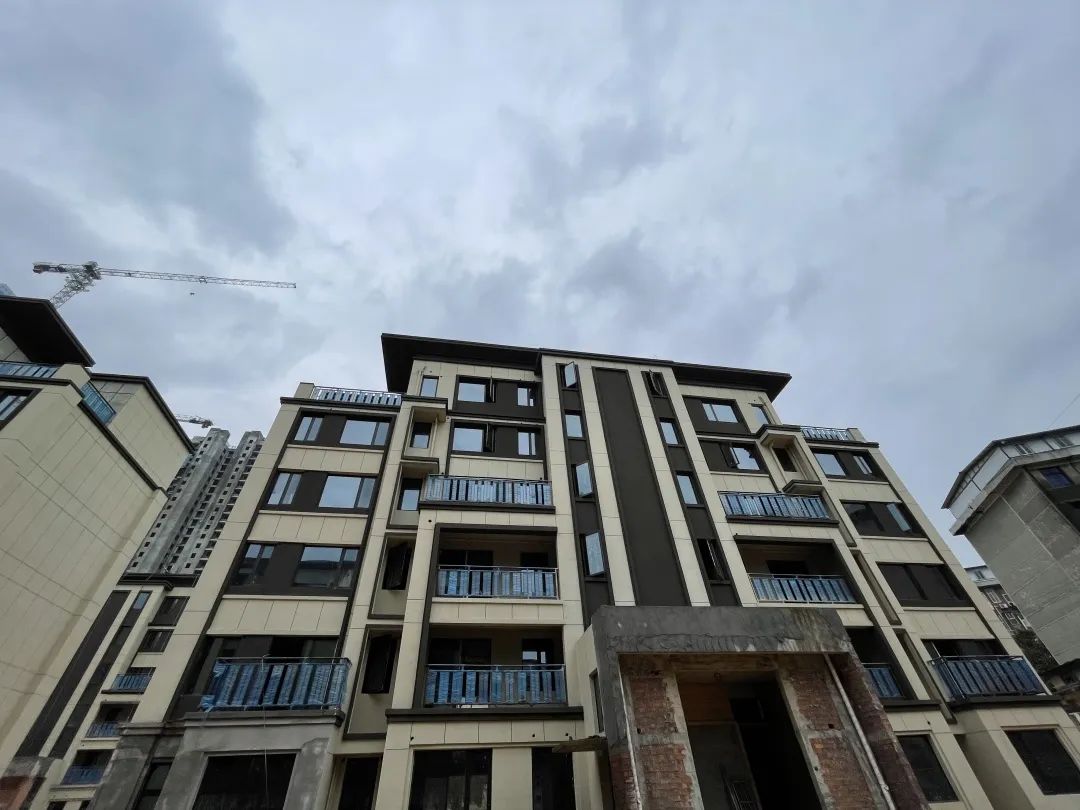

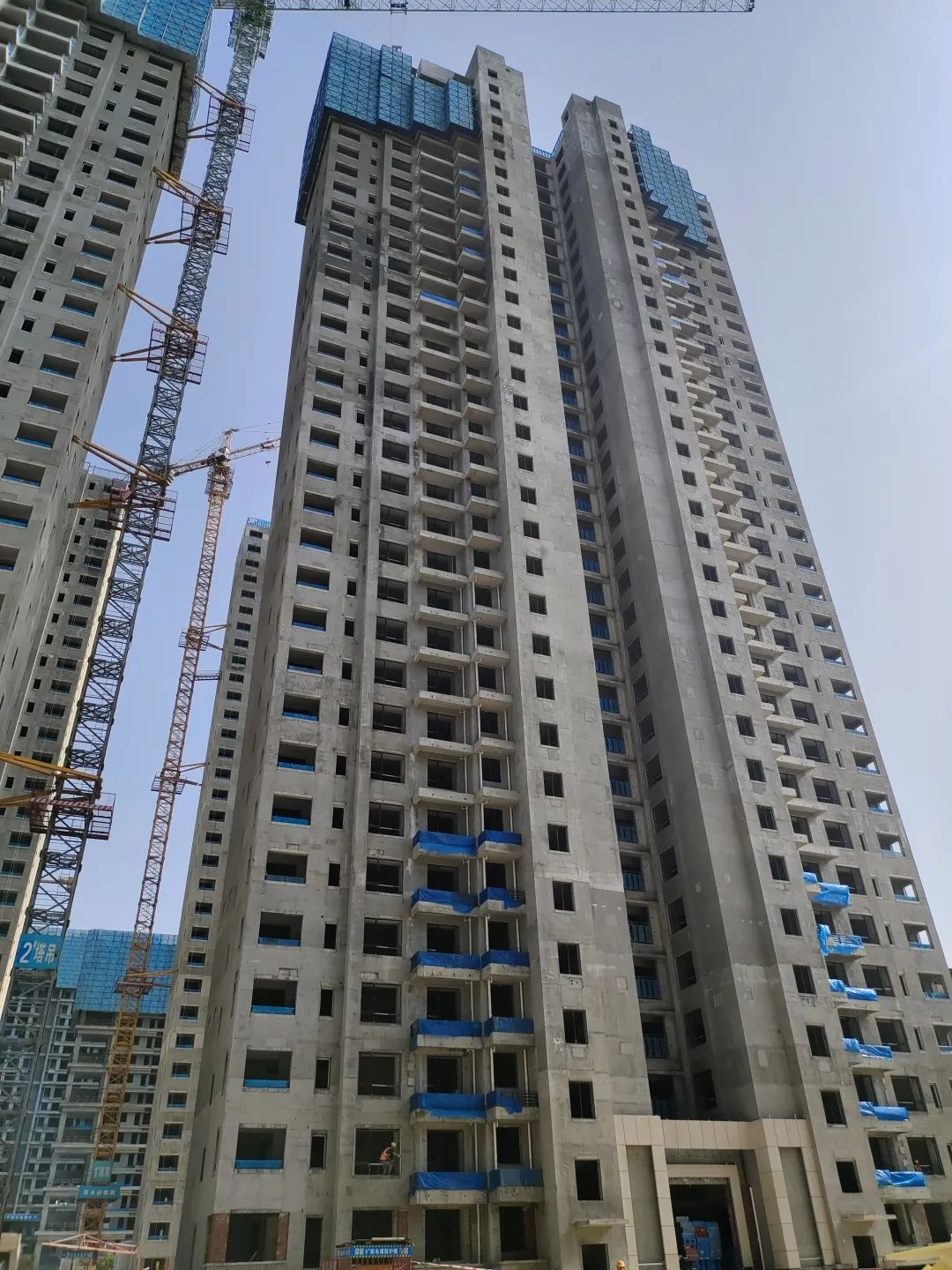

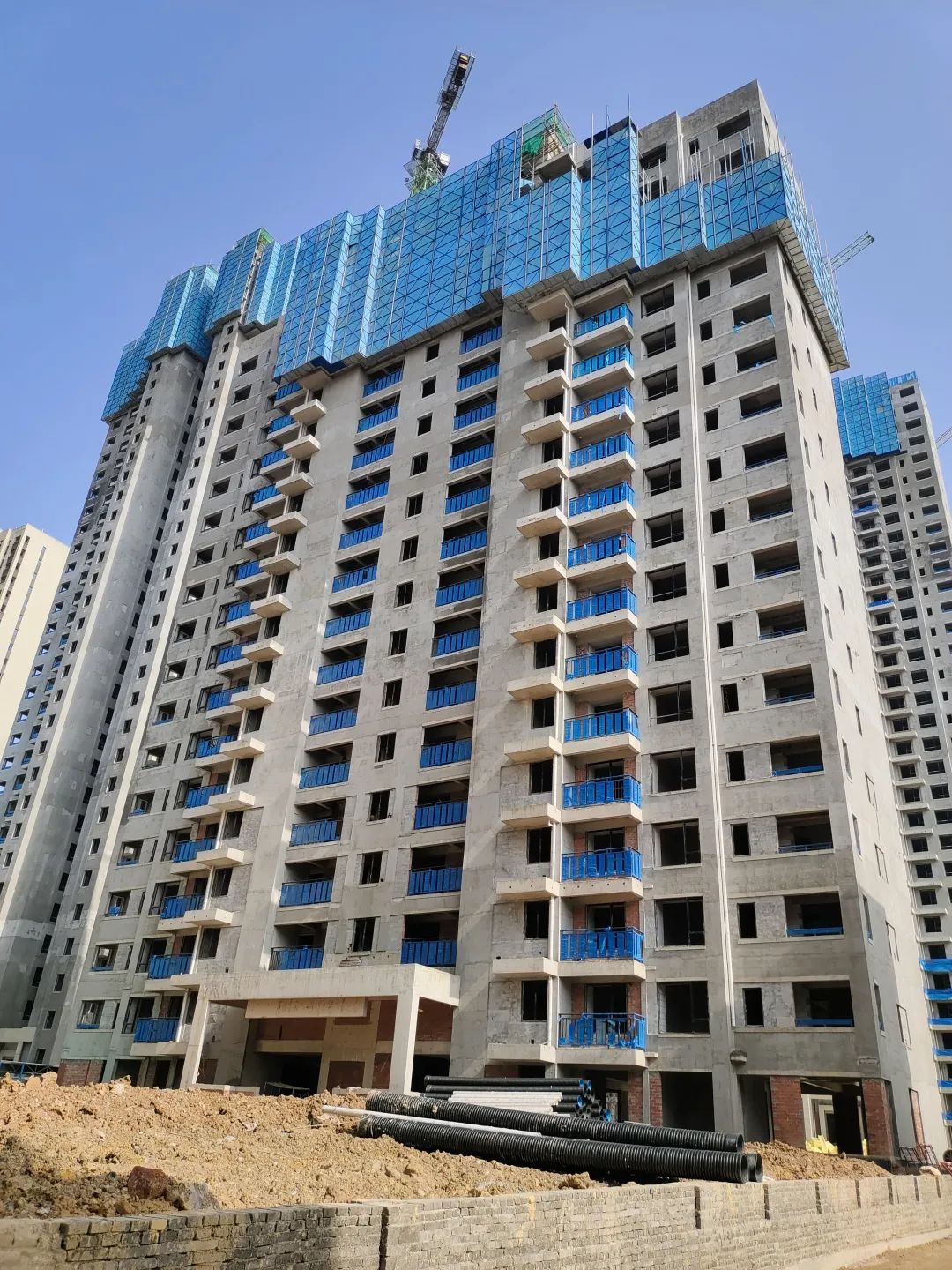

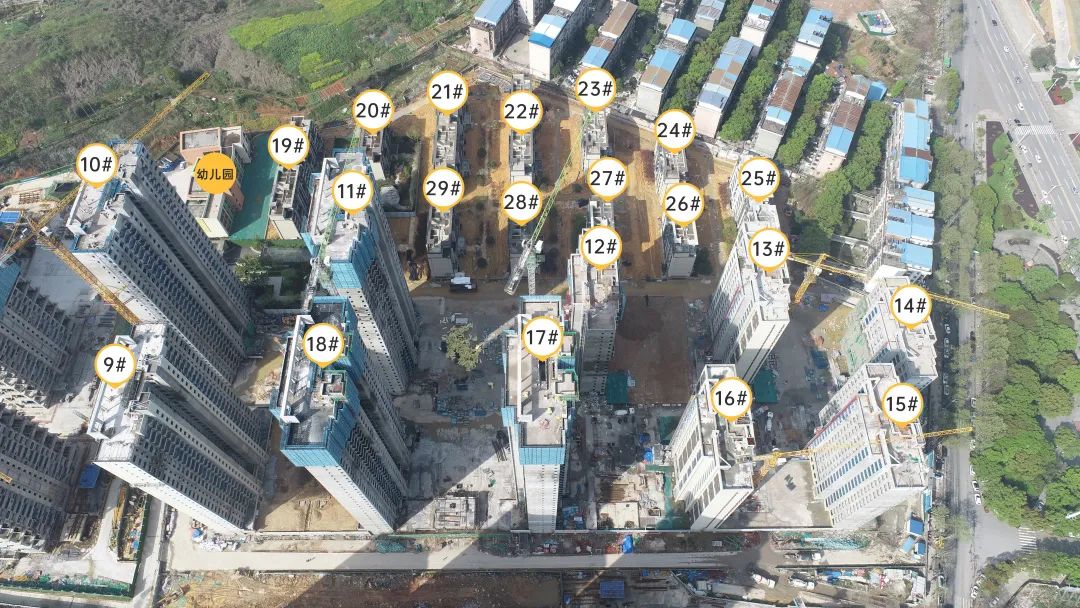

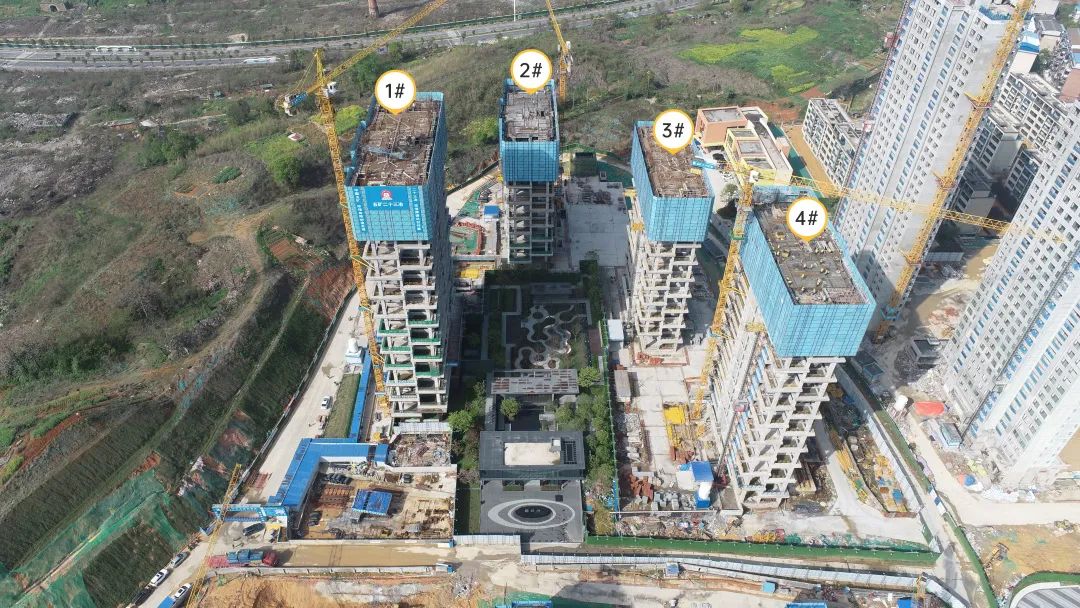

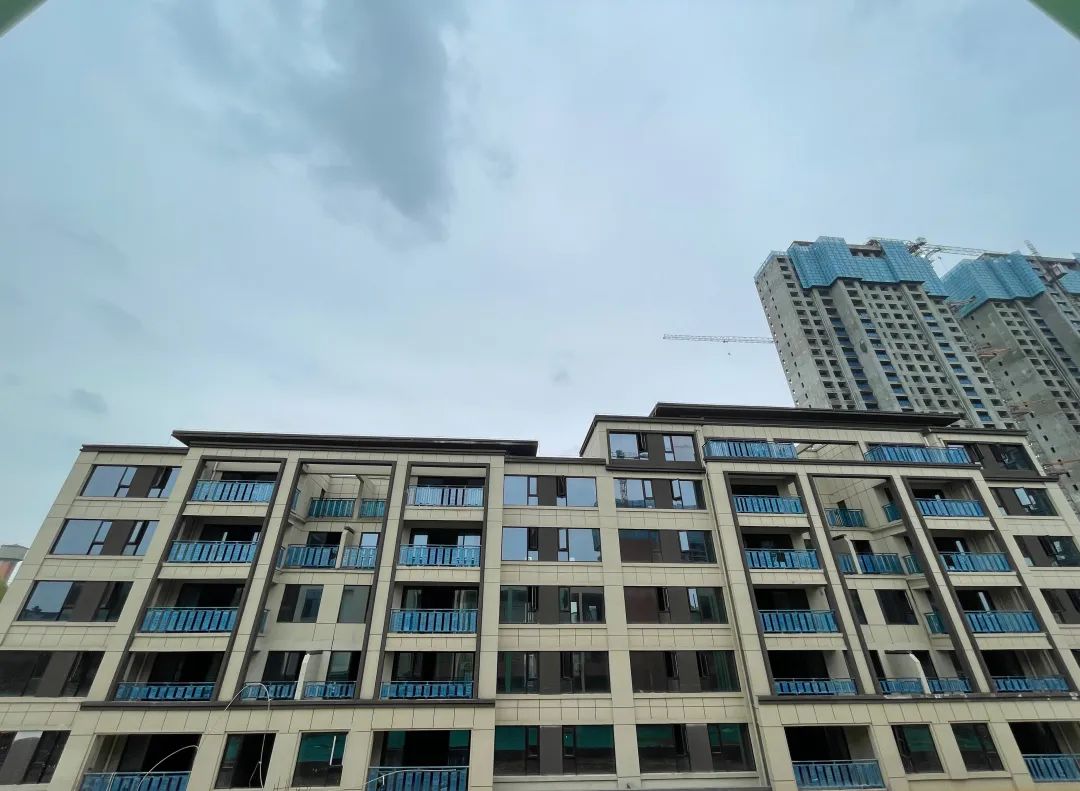

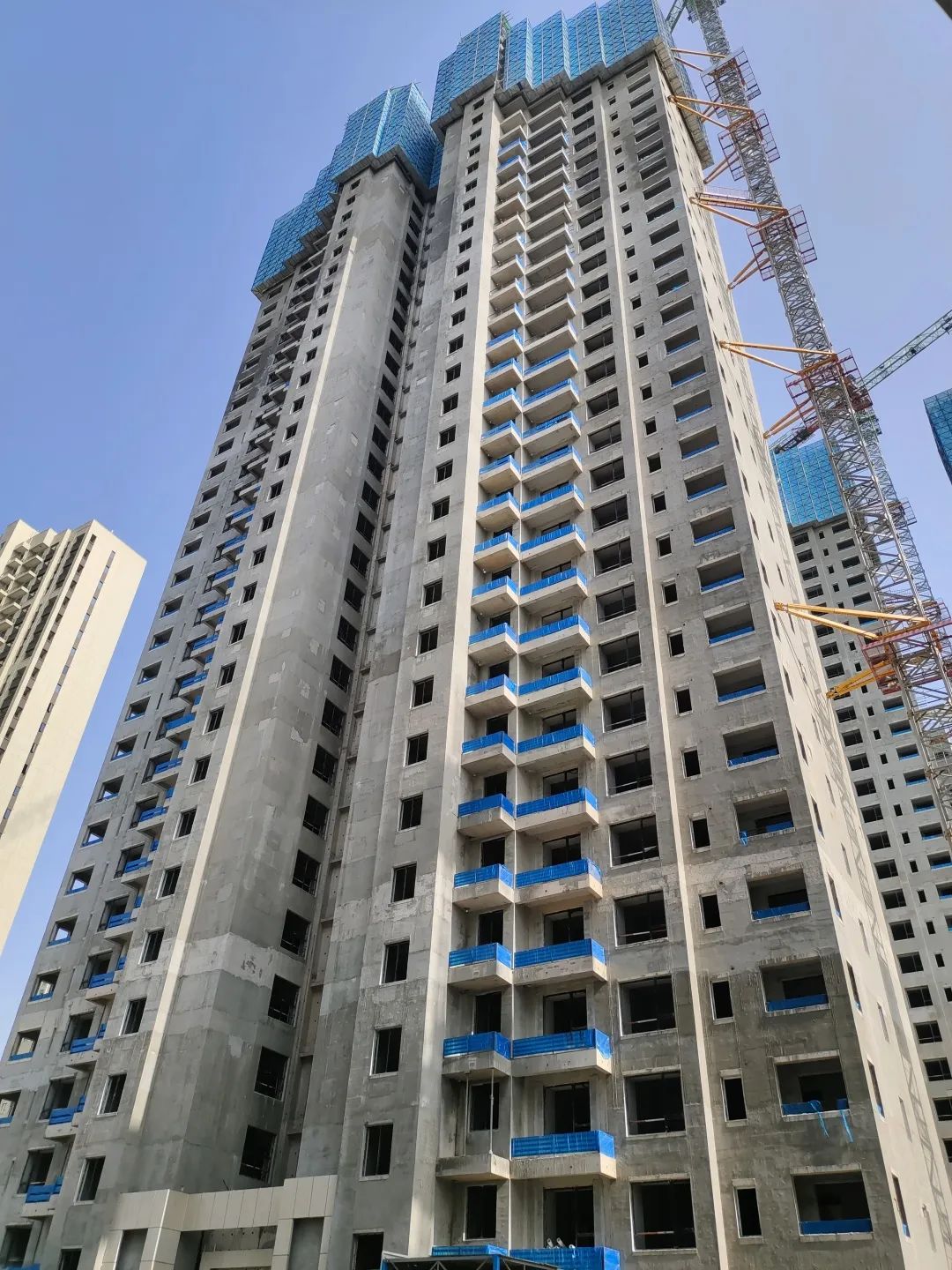

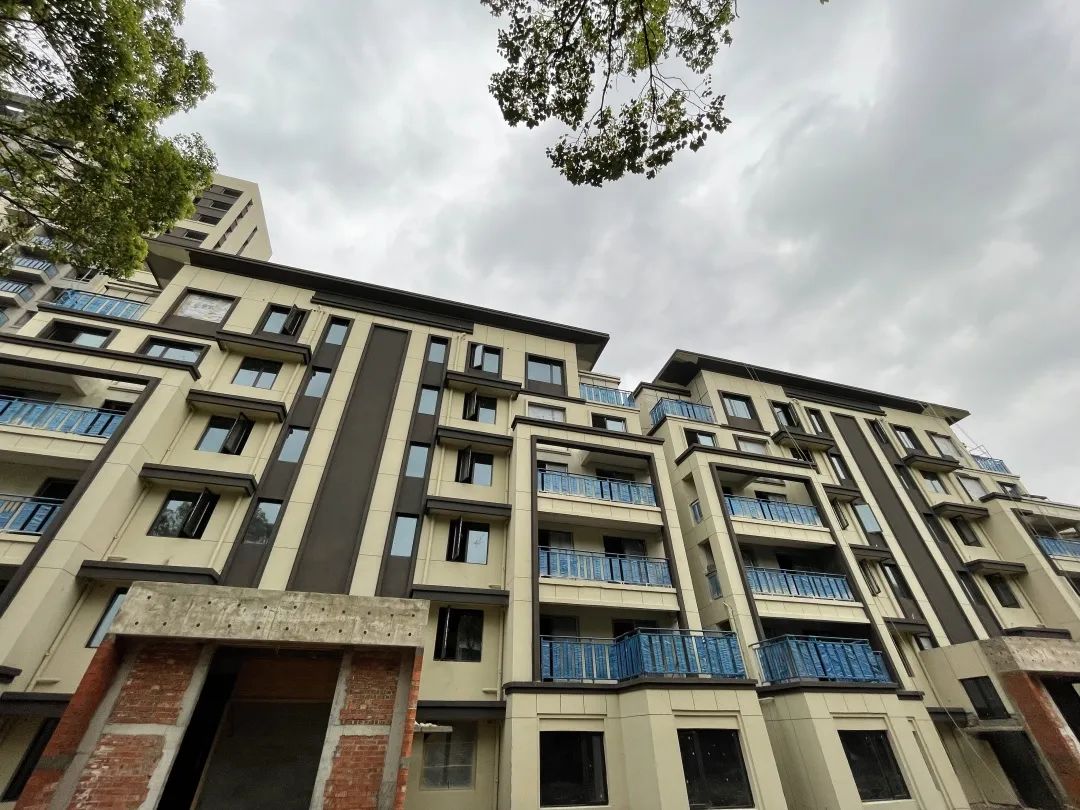

岳土网挂(2019)03号地块全景图 现场进度为截止至2022年3月28日的实时进度 9栋 石膏抹灰完成至25~26层。栏杆安装完成,首层大堂及负一层封板,油漆,墙砖铺贴。墙砖25 23 21 18-15层已完成。 10栋 石膏抹灰完成3~29层,爬架拆除完成,栏杆安装至27层,消防管包管14层,1

岳土网挂(2019)03号地块全景图

现场进度为截止至2022年3月28日的实时进度

9栋

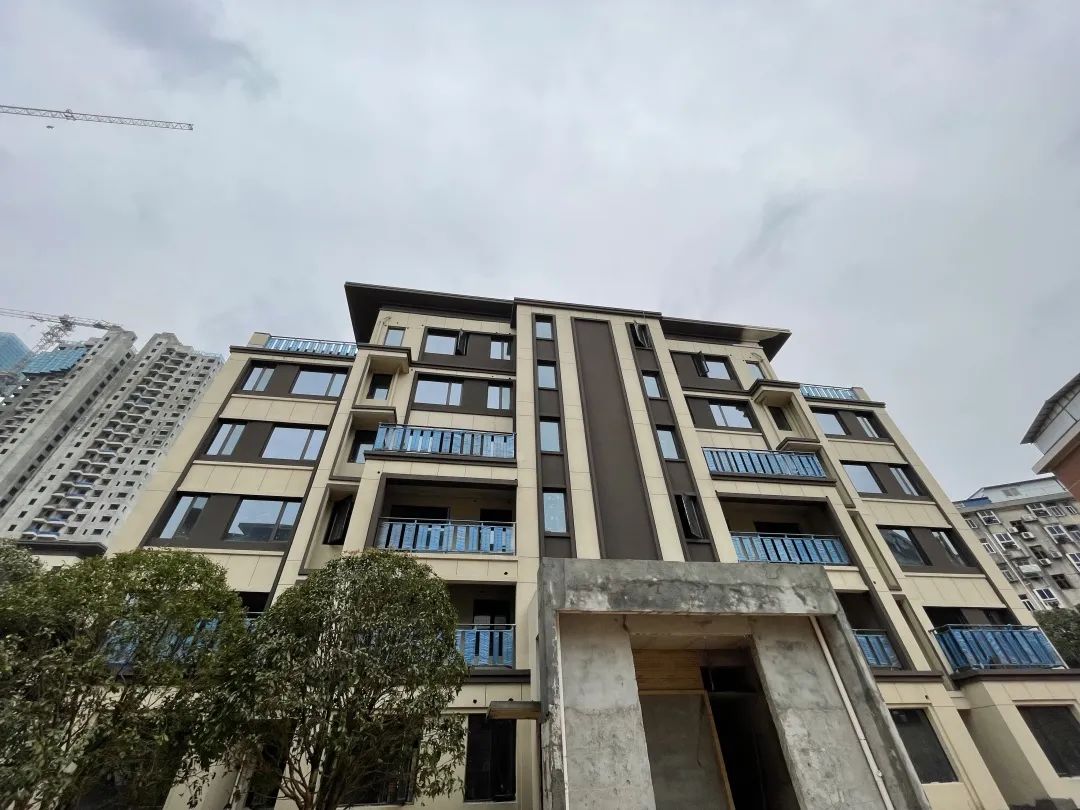

石膏抹灰完成至25~26层。栏杆安装完成,首层大堂及负一层封板,油漆,墙砖铺贴。墙砖25 23 21 18-15层已完成。

10栋

石膏抹灰完成3~29层,爬架拆除完成,栏杆安装至27层,消防管包管14层,14层吊顶完成。

11栋

石膏抹灰完成2~22层,栏杆安装至26层。

12栋

石膏抹灰完成2~4层。

13栋

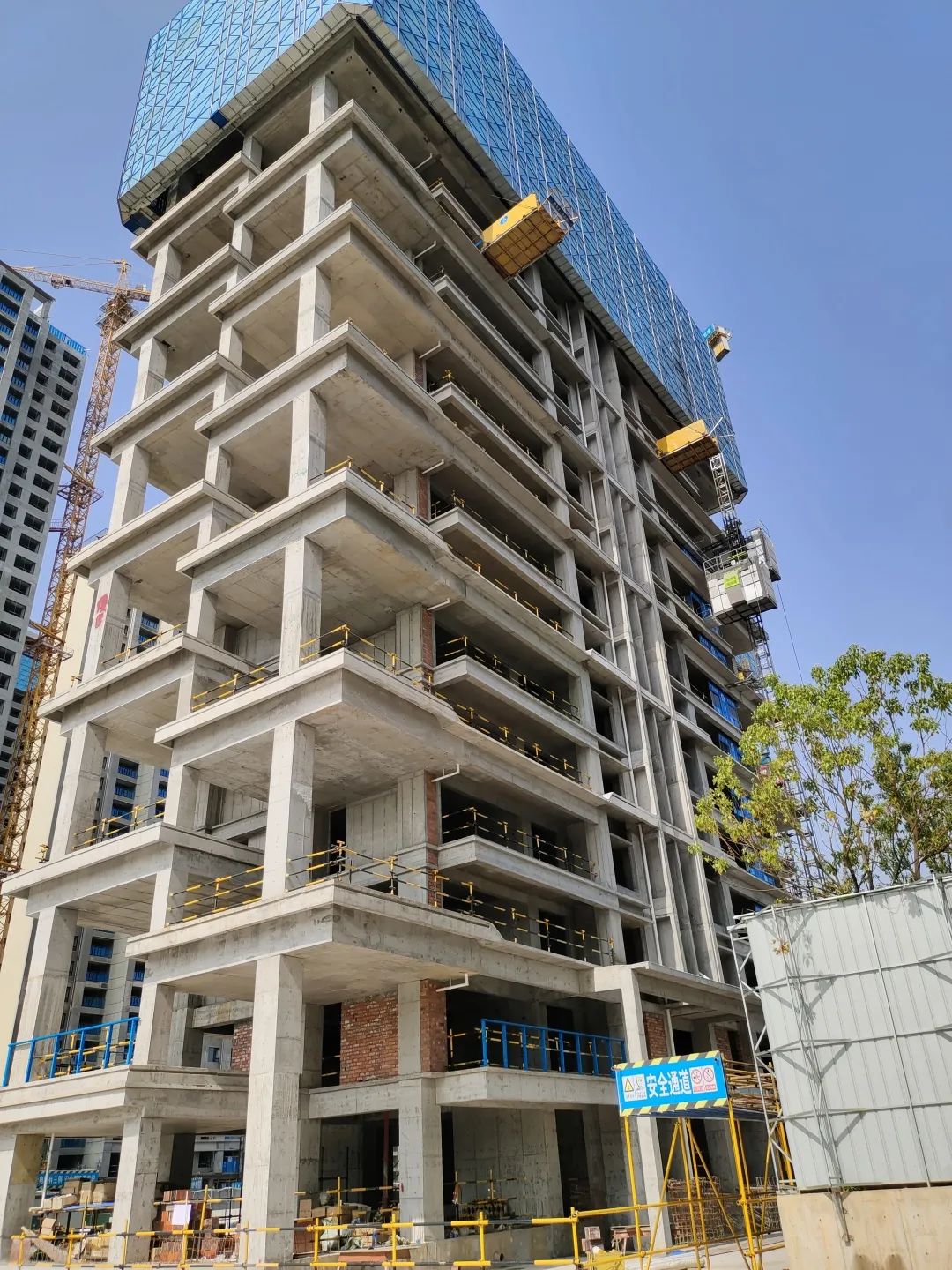

石膏抹灰完成2~17层,1层地砖砖铺贴完成。天花吊顶完成。2-18层电梯厅地面铺贴完成。

14栋

石膏抹灰完成2~12层。

15栋

石膏抹灰完成2~3层。

16栋

室内抹灰完成,2-18层电梯厅地面铺贴完成80%,-1层电梯厅地砖铺贴完成80%。

17栋

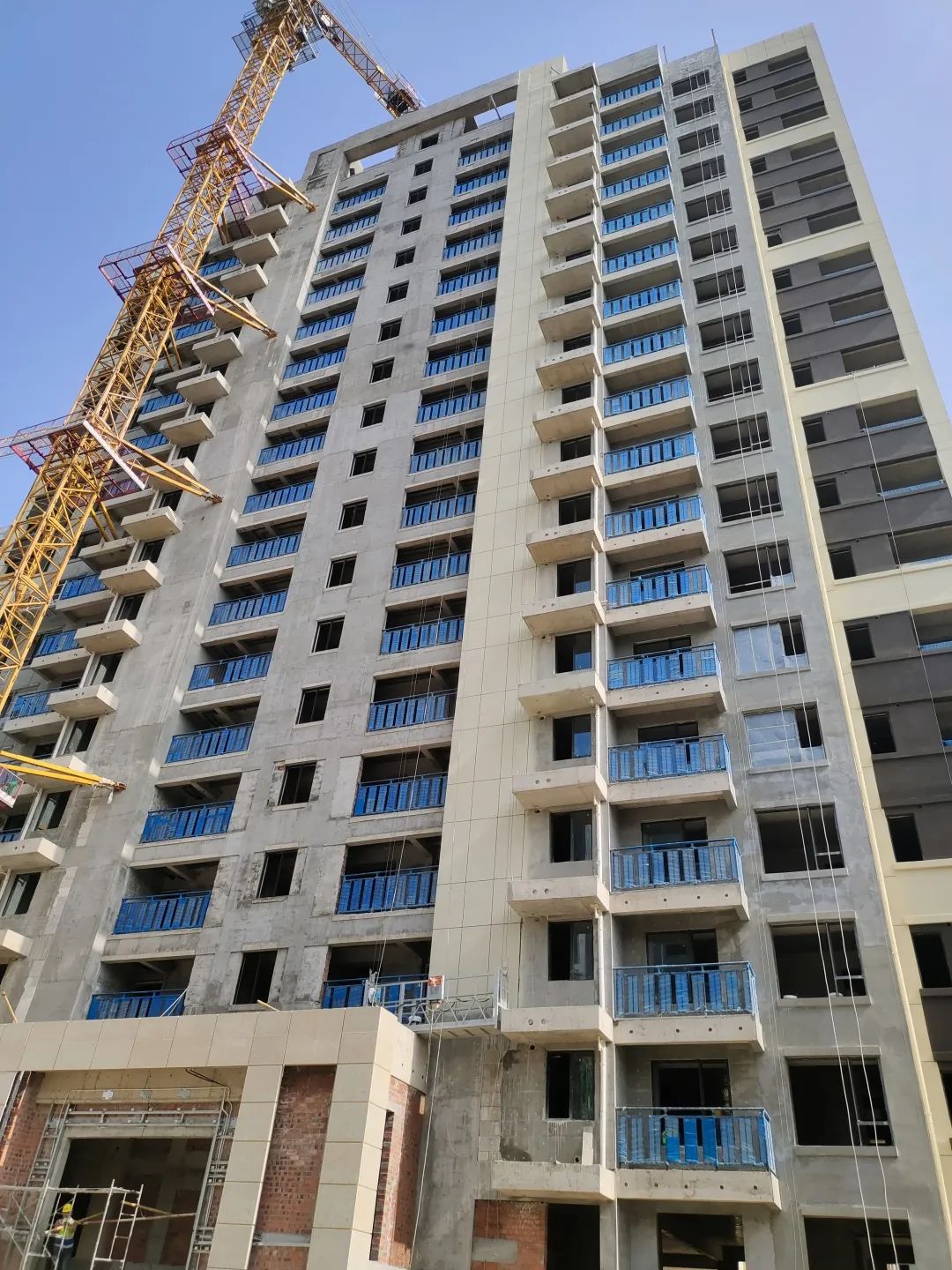

抹灰完成17~18层,栏杆、铝合金门窗安装至27层,首层大堂回填。

18栋

石膏抹灰完成25~26层,栏杆、铝合金门窗安装至27层。

19栋

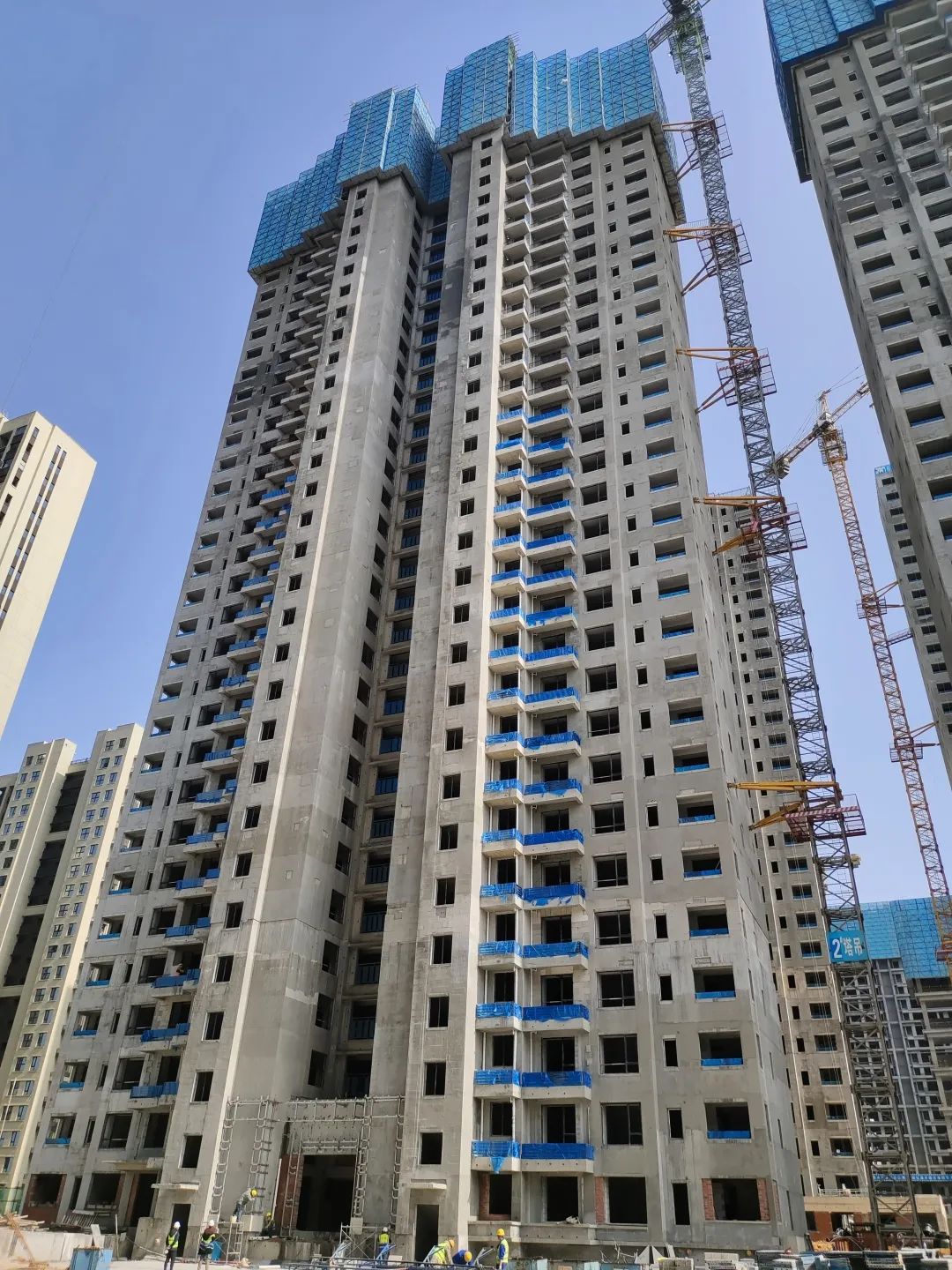

-1层电梯厅地砖铺贴完成80%,天花吊顶龙骨完成并验收。

20栋

天花吊顶龙骨完成。

21栋

天花吊顶龙骨完成。

22栋

-1层电梯厅地砖铺贴完成,天花吊顶龙骨完成。

23栋

-1层电梯厅地砖铺贴完成。

24栋

-1层电梯厅地砖铺贴完成。

25栋

-1层电梯厅地砖铺贴完成。

26栋

-1层电梯厅地砖铺贴完成,墙砖铺贴完成90%。

27栋

-1层电梯厅地砖铺贴完成,墙砖铺贴完成90%。

28栋

-1层电梯厅地砖铺贴完成,天花吊顶完成。

29栋

3-8天花吊顶完成。

30栋

-1层电梯厅地砖铺贴完成,天花吊顶龙骨完成。

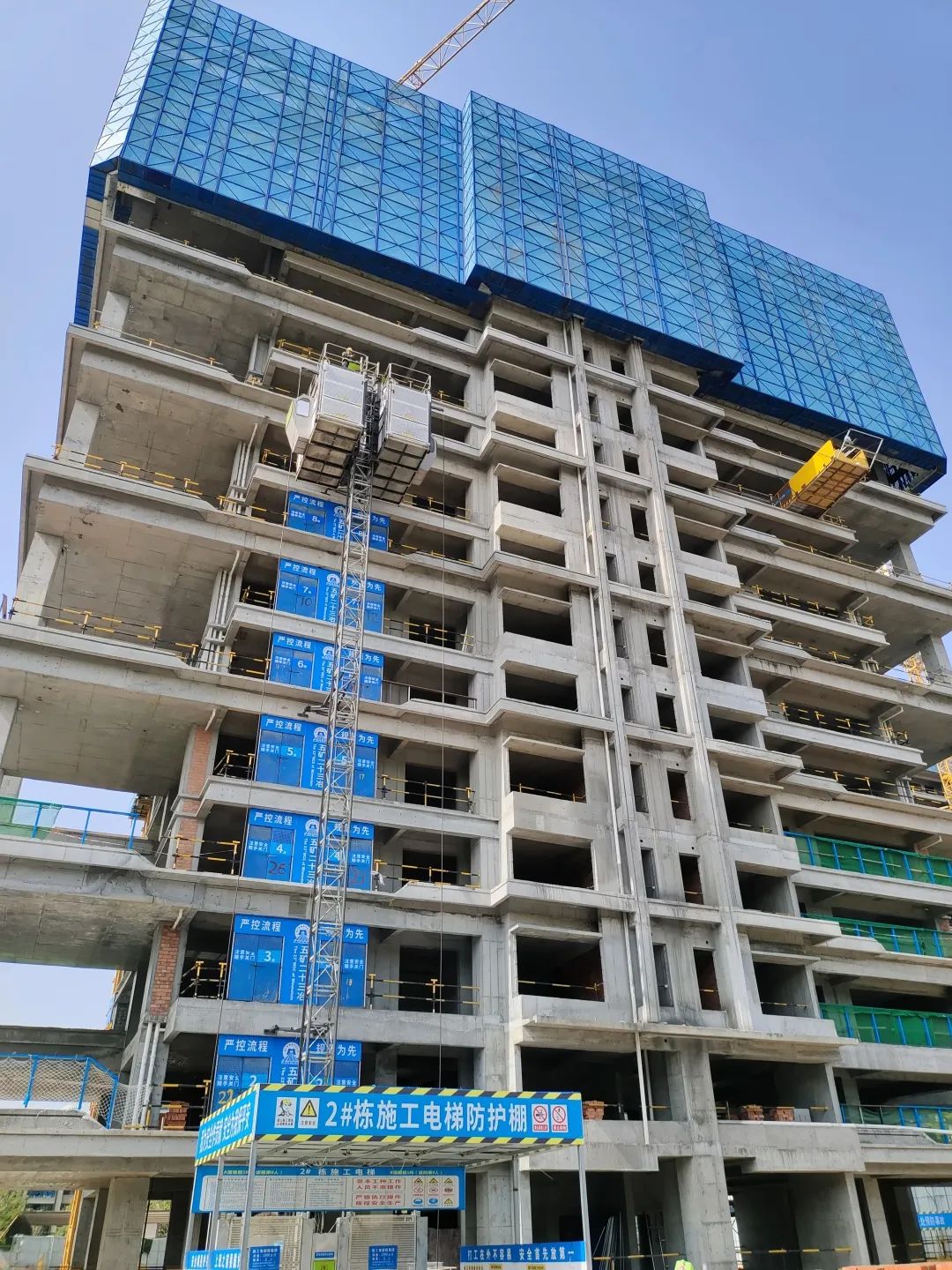

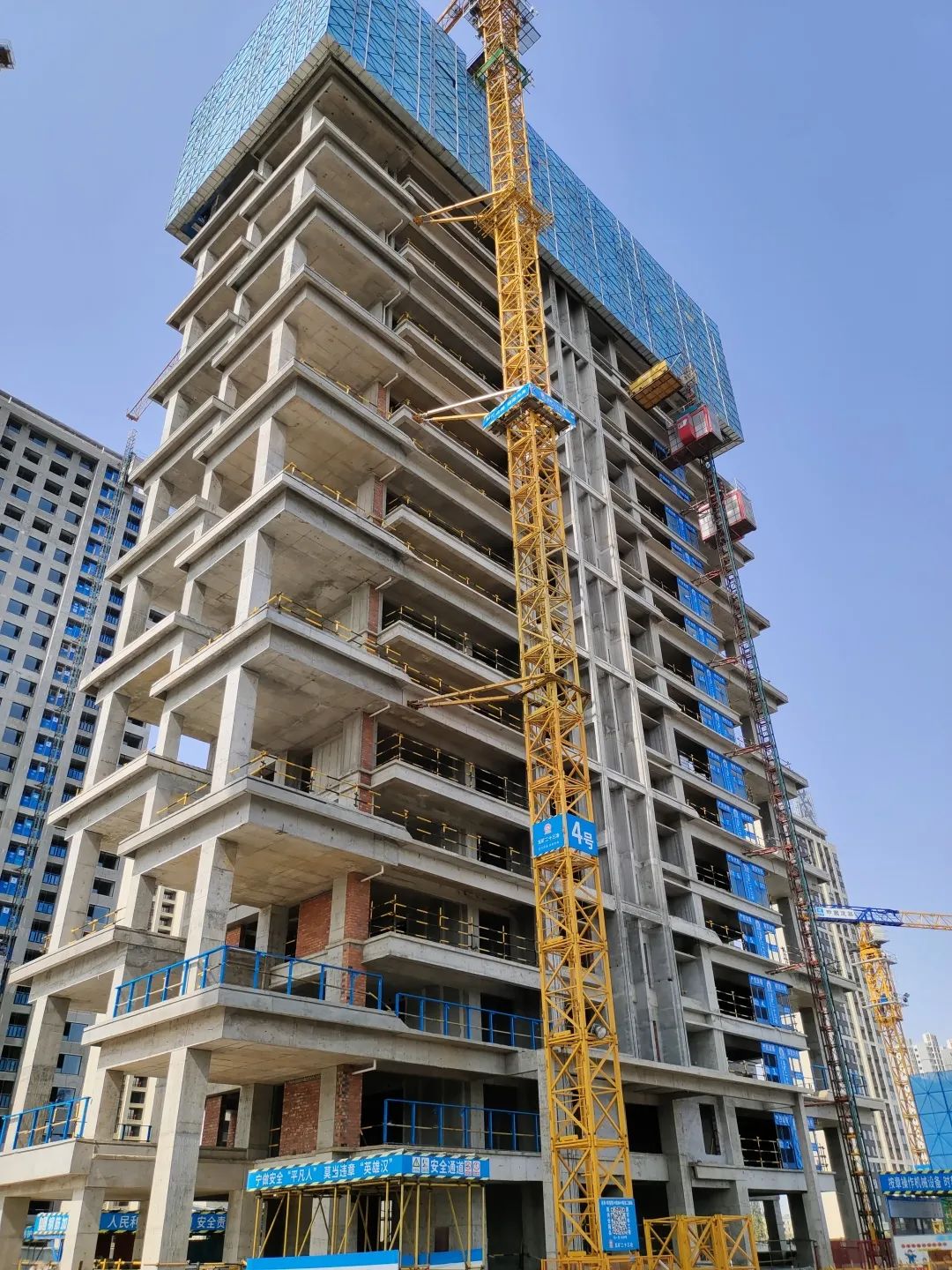

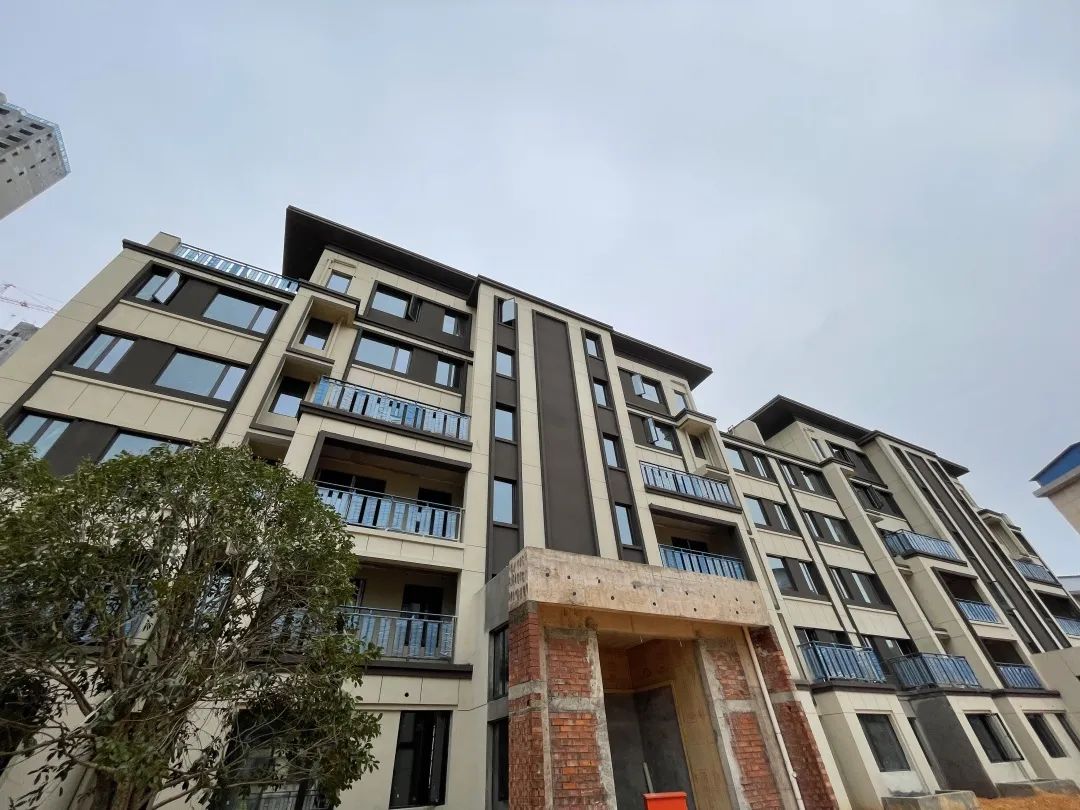

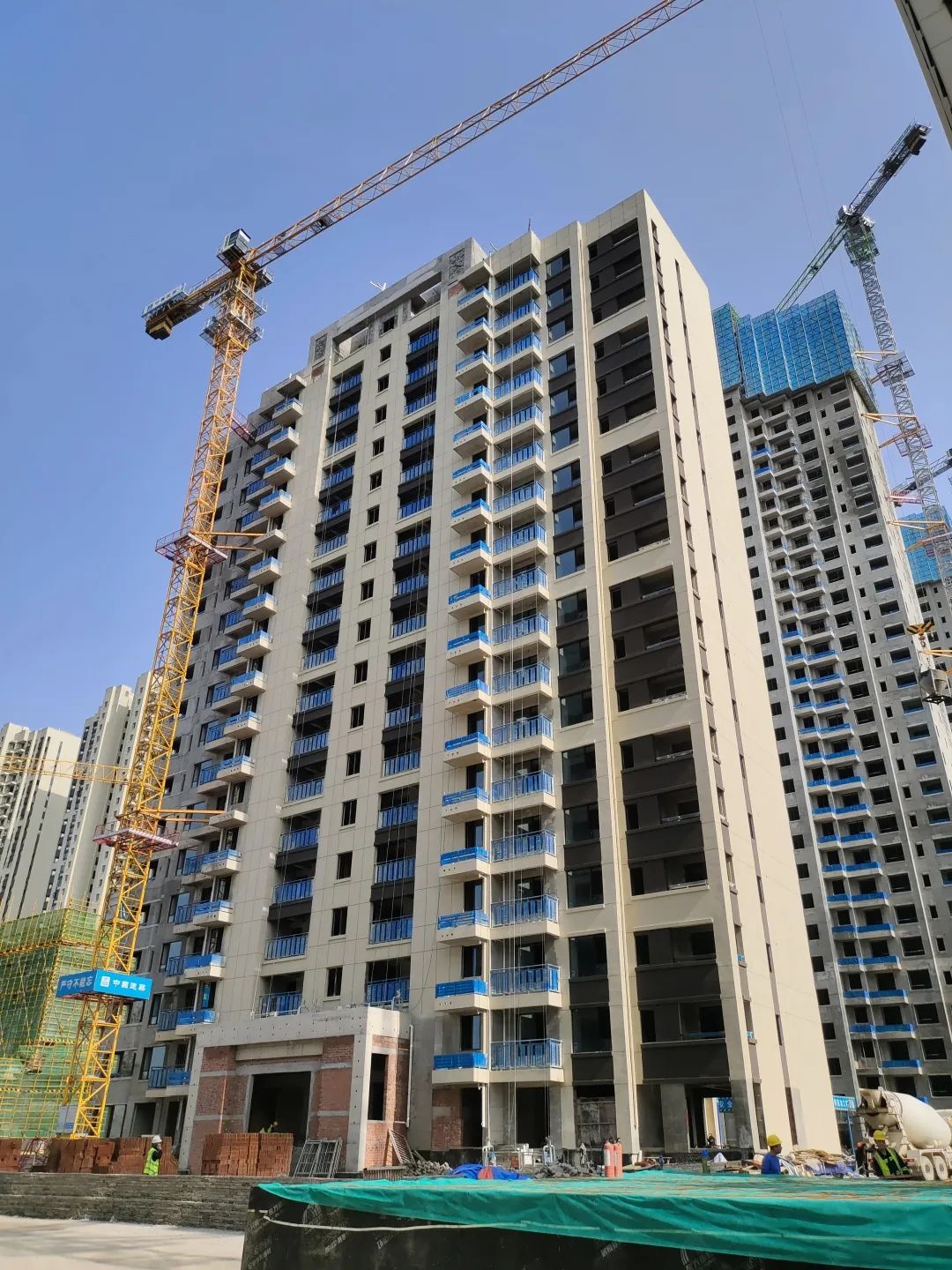

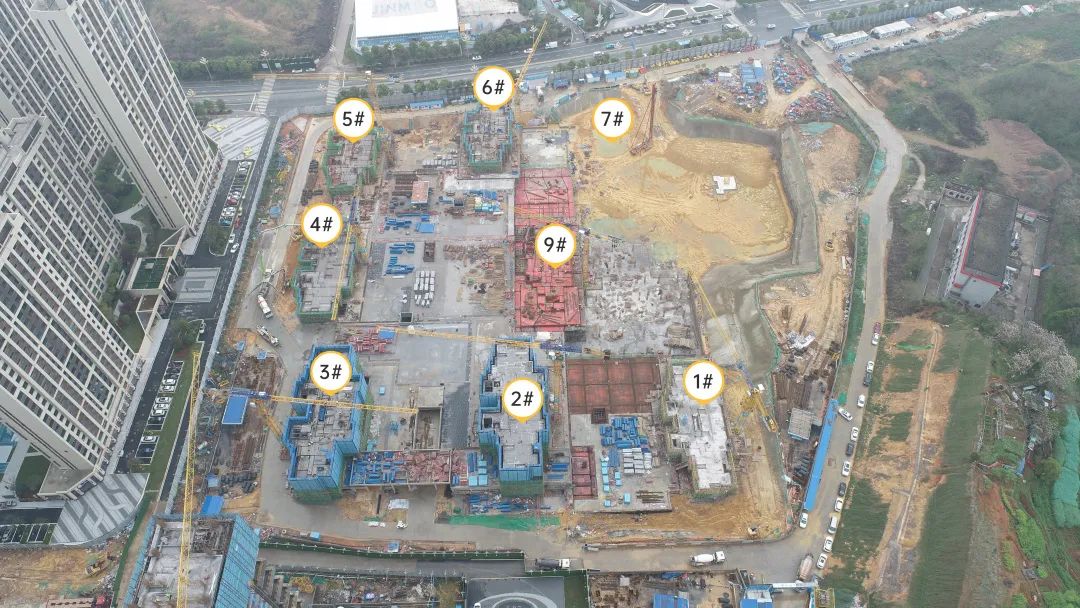

岳土网挂(2019)05号地块全景图

现场进度为截止至2022年3月28日的实时进度

1栋

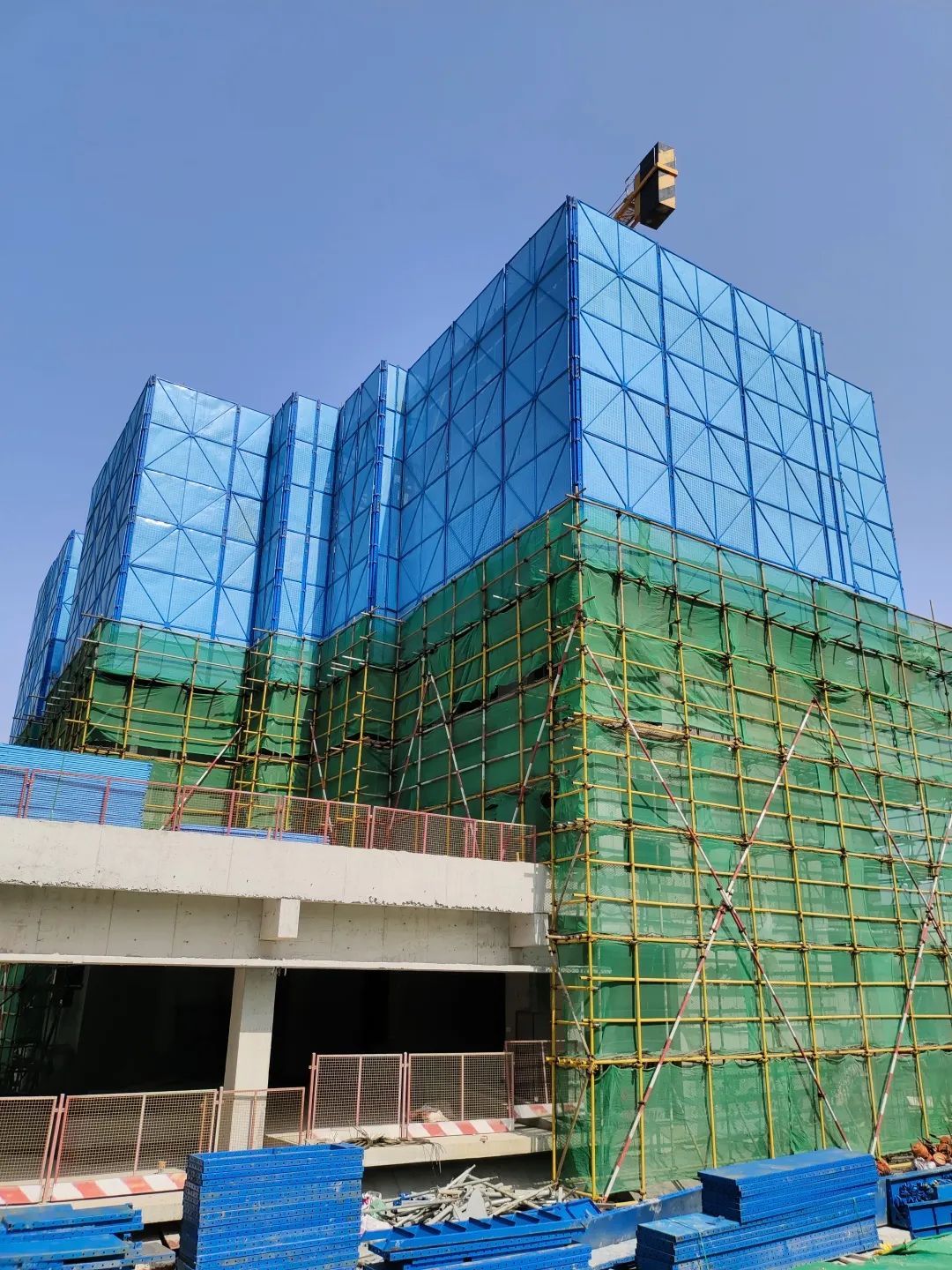

26层浇筑完成,砌体至15层。

2栋

17层浇筑完成,砌体施工至6层。

3栋

19层浇筑完成,砌体施工至10层。

4栋

23层浇筑完成,砌体施工至11层。

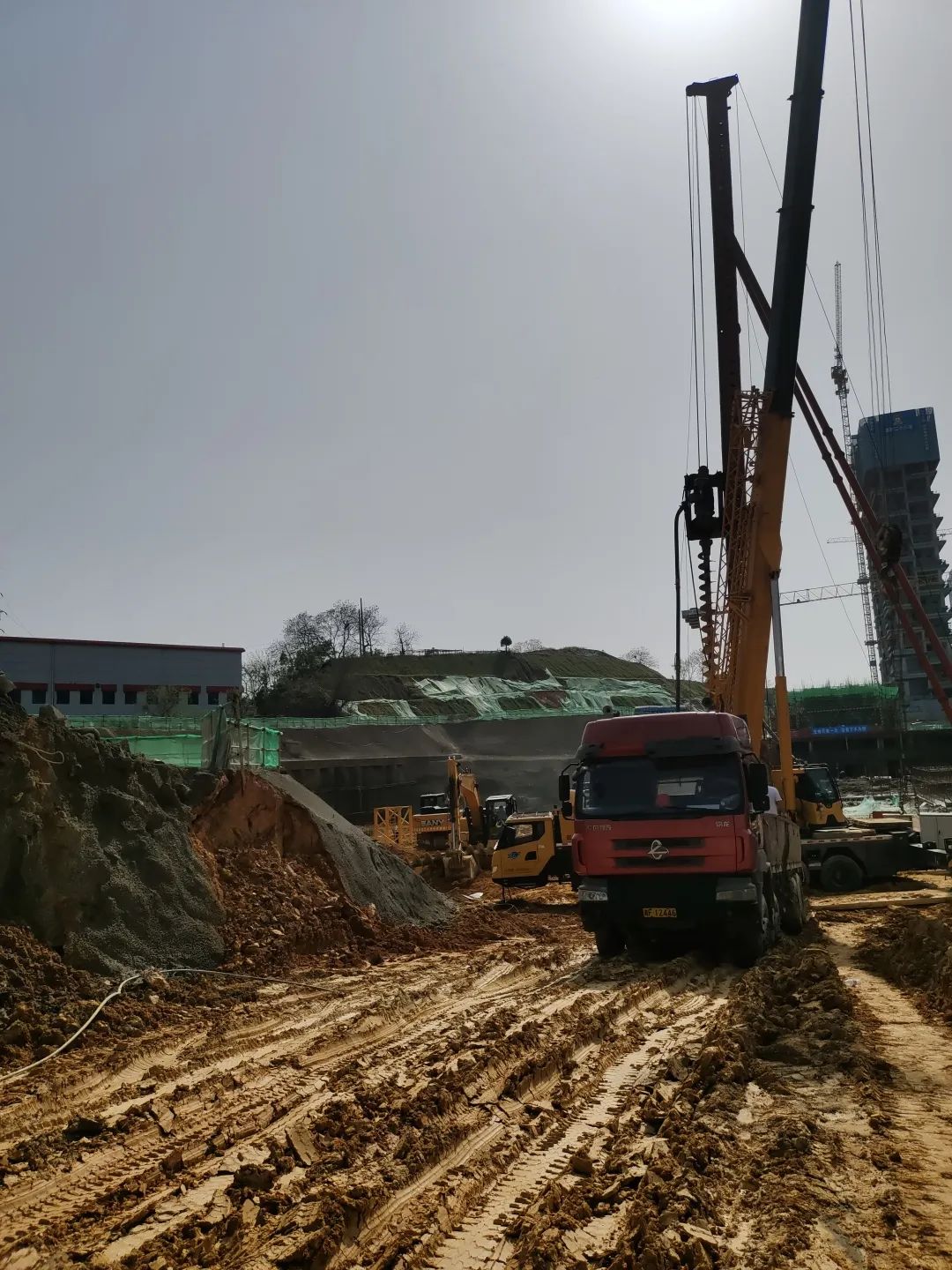

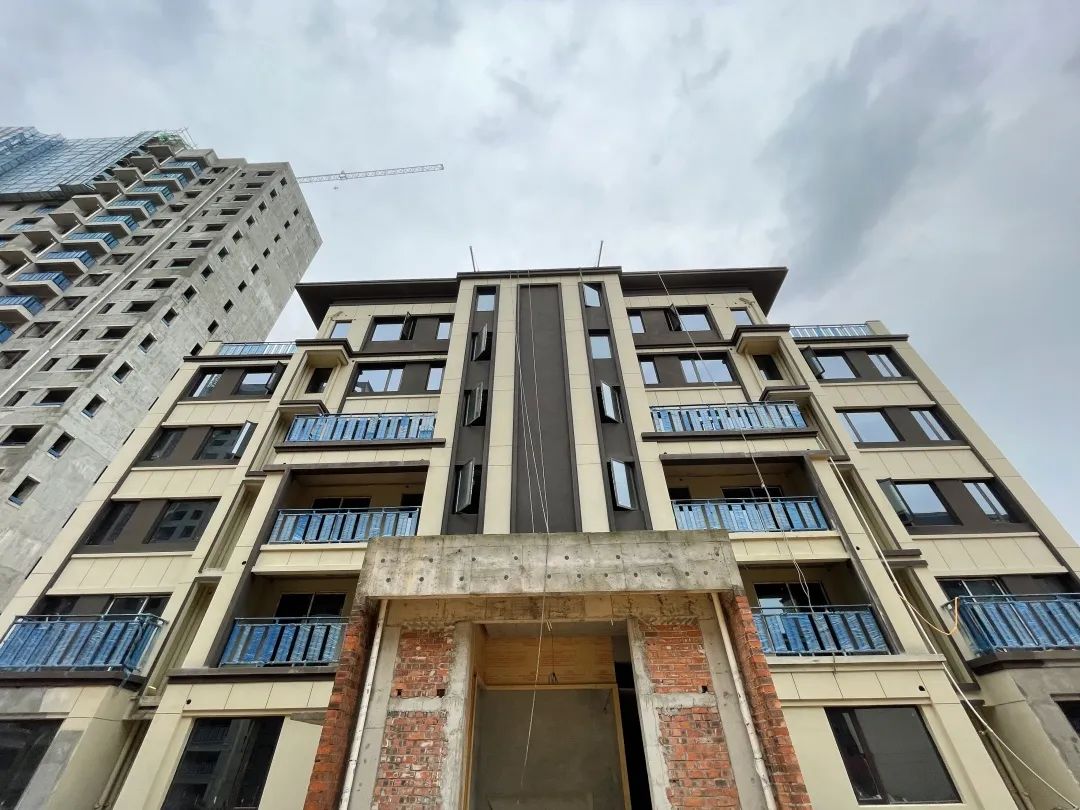

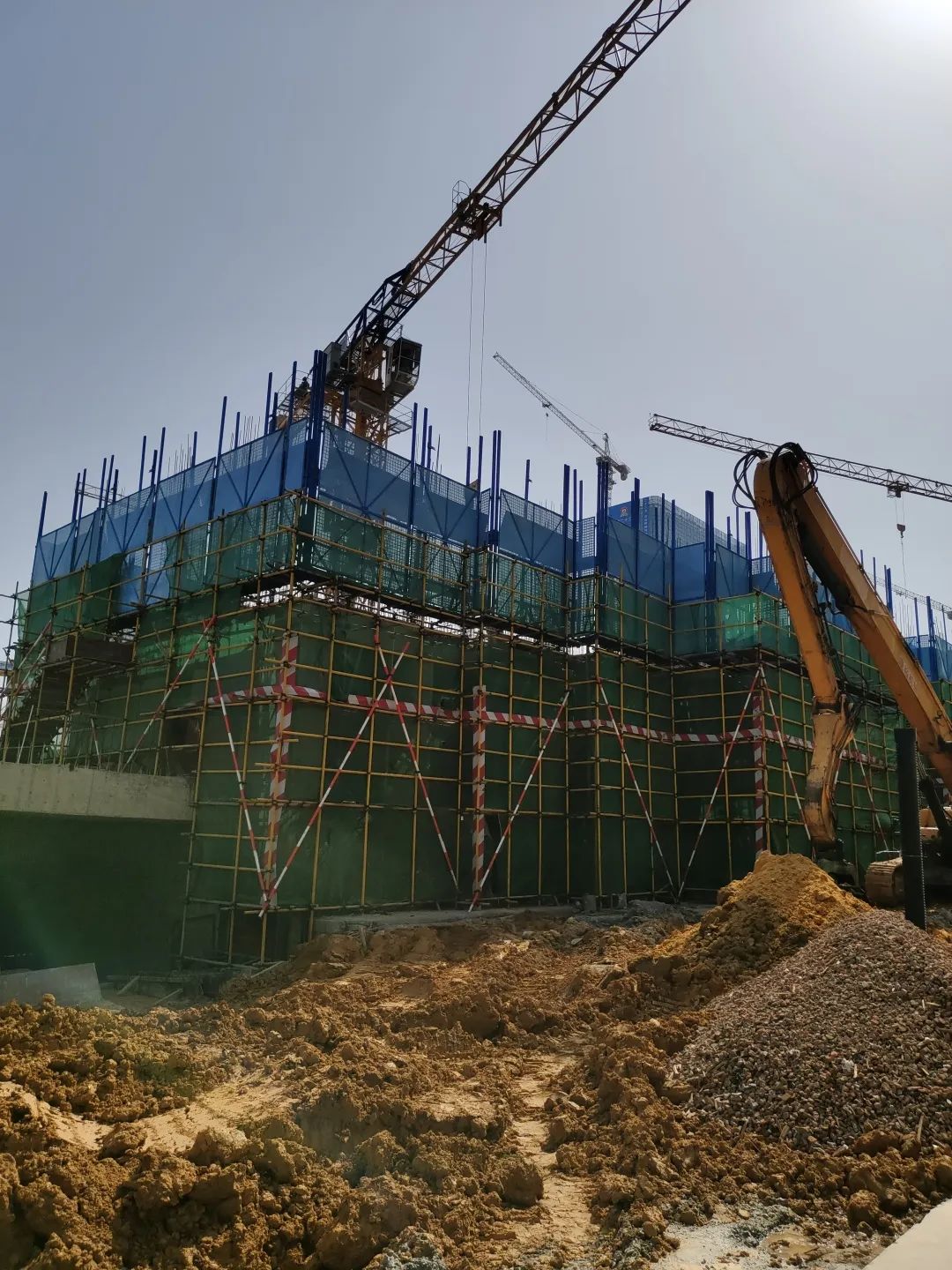

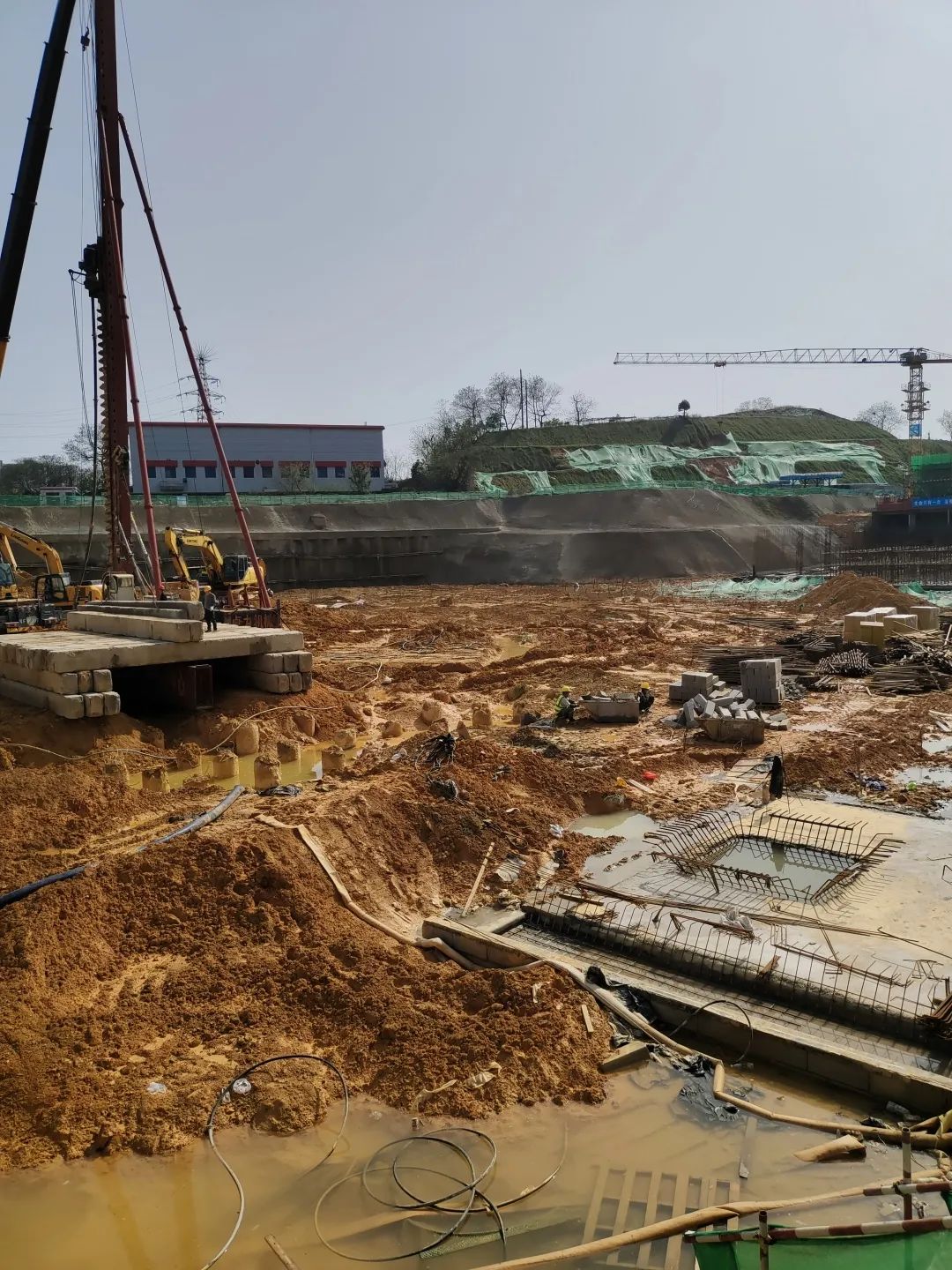

岳土网挂(2019)06号地块全景图

现场进度为截止至2022年3月28日的实时进度

1栋

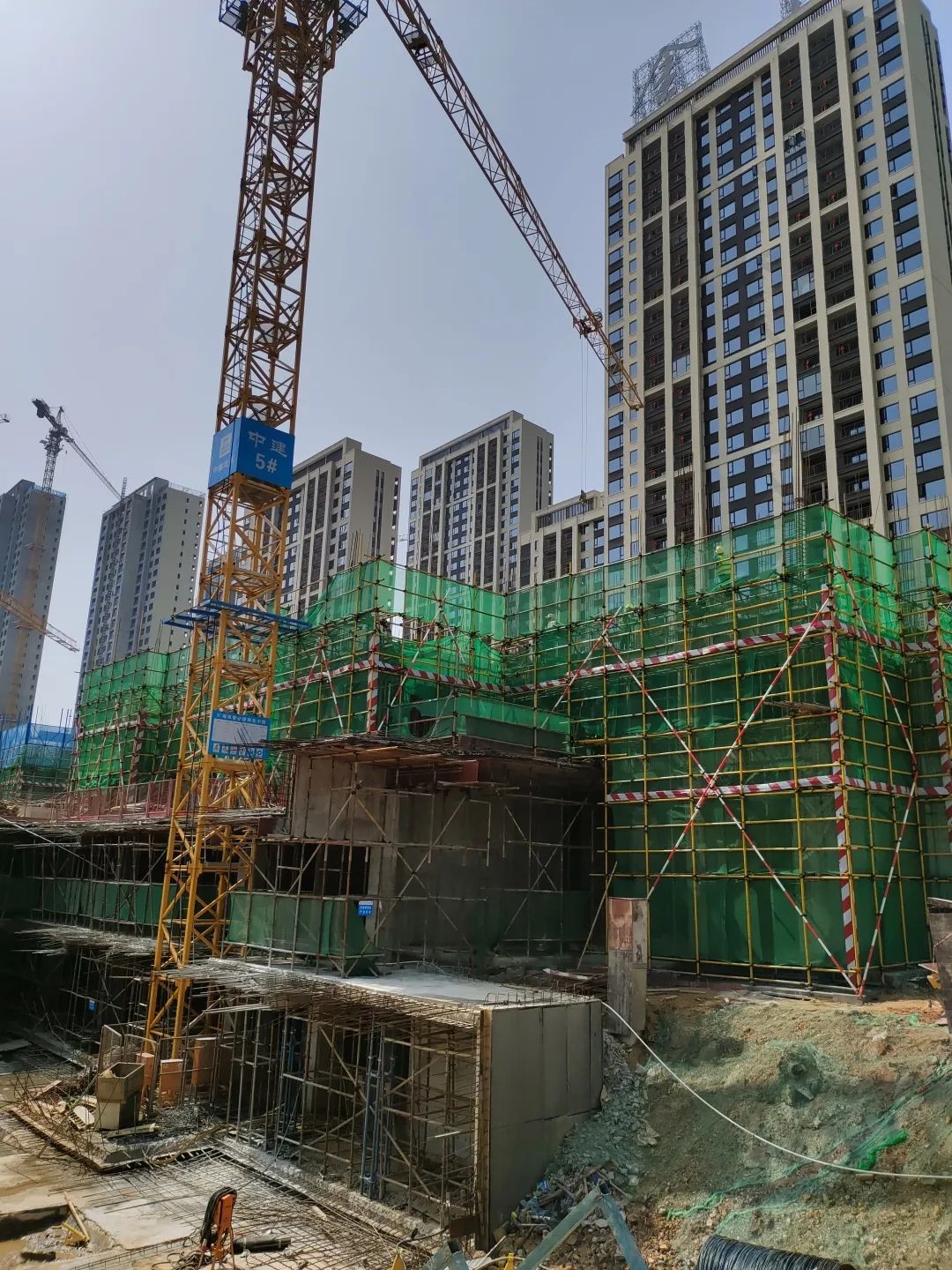

2层墙柱钢筋捆扎完成。

2栋

6层墙柱钢筋捆扎完成。

3栋

5层梁板砼浇筑完成。

4栋

2层平板养护放线。

5栋

2层梁板砼浇筑完成。

6栋

2层墙柱封膜。

7栋

桩头破除施工。

8栋

塔吊基础施工完成。

9栋

地下室顶板钢筋绑扎。
